- •А.П. Юров, е.А. Захарова производство работ нулевого цикла
- •Печатается по решению редакционно- издательского совета ОрелГту Орел 2011
- •302020,Г. Орел, Наугорское шоссе, 29
- •1 Общие указания
- •2 Задание к выполнению курсового проекта
- •2.1 Исходные данные
- •3 Методические указания к выполнению курсового проекта
- •3.2.2 Подсчет объёмов работ при разработке котлована и въездных траншей (пандусов).
- •3.2.3 Подсчет объёмов работ при разработке траншеи.
- •3.2.4 Подсчет объёма недобора грунта.
- •3.2.5 Компоновка конструктивной части фундамента.
- •3.2.6 Подсчет объема грунта для обратной засыпки
- •3.3 Выбор способа комплексно-механизированного процесса. Технико-экономическое обоснование выбора землеройных машин
- •3.3.1 Трудоемкость производства земляных работ
- •3.3.2 Сметная стоимость разработки и
- •3.3.3 Приведенные удельные затраты
- •3.4 Технология и организация комплексно-механизированных работ по разработке котлована (траншей)
- •3.4.1 Расчет производительности ведущих машин
- •3.5 Монтаж конструкций цокольной части здания
- •3.5.1 Выбор способов и методов монтажа
- •3.5.2 Подбор кранов и монтажных приспособлений
- •3.6 Составление калькуляции трудовых
- •3.7 Разработка мероприятий по
- •3.8 Общие технико-экономические показатели
- •4. Литература
- •Приложение а
- •Показатели разрыхления грунтов и пород
- •Приложение б
- •Приложение г
- •Приложение е
- •Определение емкости ковша экскаватора
- •Приложение ж
- •Рекомендуемая грузоподъемность автосамосвалов
- •Приложение и
- •Технические характеристики автосамосвалов
- •Приложение к
- •Спецификация сборных железобетонных элементов
- •Приложение л
- •Данные для определения себестоимости машино-часа строительных машин
3.3 Выбор способа комплексно-механизированного процесса. Технико-экономическое обоснование выбора землеройных машин
Разработка и перемещение грунта при устройстве котлованов и траншей могут осуществляться бульдозерами, экскаваторами в комплекте с автосамосвалами.
Выбор способа комплексно-механизированного производства земляных работ производится на основе технико-экономического сравнения вариантов различных комплектов машин по форме 3.
Для сравнения учитывается следующий состав земляных работ:
1. Снятие растительного слоя, м2
2. Разработка грунта бульдозером или экскаватором, м3
3. Разработка недобора грунта, м3
4. Обратная засыпка пазух (после производства монтажных работ)
5. Уплотнение грунта в пазухах.
Сравнение вариантов комплектов машин для механизированной разработки грунта производится по трем основным показателям:
1) трудоемкость разработки грунта Q, чел.-ч/100 м3;
2) себестоимость разработки единицы грунта Ce, руб./100 м3;
3) приведенные удельные затраты на разработку и перемещение единицы грунта Пуд, руб./100 м3.
В курсовом проекте, если продолжительность работ задана, для сравнения вариантов можно воспользоваться не продолжительностью работ, а потребным числом машино-смен землеройной машины.
Перечисленные показатели рассчитываются для каждого варианта разработки грунта.
Объем разрабатываемого грунта в смену определяется по формуле:

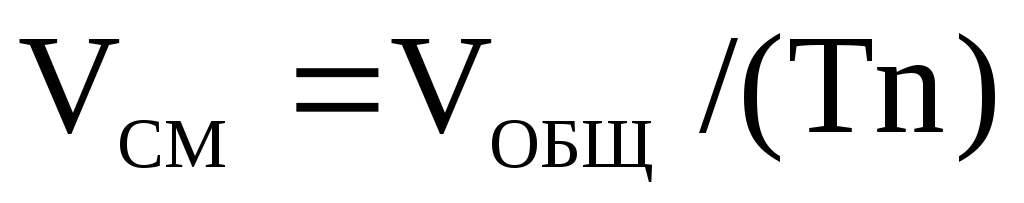

(12)
где VОБЩ — общий объем земляных работ;
T — продолжительность работ в днях;
n — количество смен в сутки.
В зависимости от потока грунта в смену, предварительно определяем ведущие машины комплектов (приложение В).
Исходя из конкретных условий земляных работ, выбирают два технически возможных способа производства работ. Технические данные двух комплектов свести в форму 3 и по каждому варианту определить следующие технико-экономические показатели.
3.3.1 Трудоемкость производства земляных работ

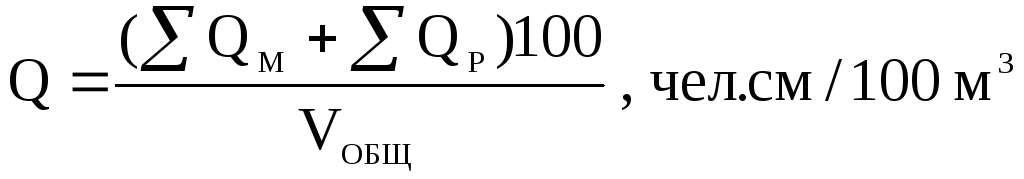

(13)
где QОБЩ — общая трудоемкость в ч/см на 100 м3 грунта;
QМ — трудоемкость комплексно-механизированных работ, ч-см;
QР — трудоемкость механизированных работ;
VОБЩ — объем работ, выполняемых машинами и вручную, м3.

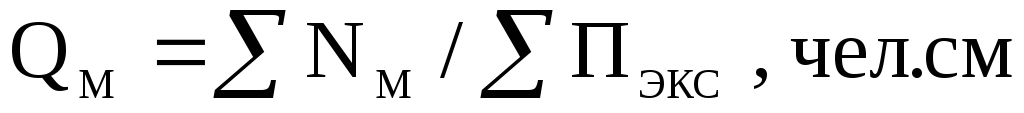

(14)
где — число машинистов, обслуживающих
комплект машин;
—суммарная
эксплутационная производительность
машин.
Технические данные комплектов землеройных машин Форма 3
№№ п/п |
Машина | ||||
Наименование (марка, емкость ковша, тип, мощность трактора) |
Количество |
Производительность по ЕНиР, 100 м3/см |
Стоимость м-см, руб. |
Оптовая цена, руб. | |
1 |
2 |
3 |
4 |
5 |
6 |
|
|
|
|
|
|
3.3.2 Сметная стоимость разработки и
перемещения грунта
Сметная себестоимость разработки и перемещения грунта определяется с учетом прямых затрат и накладных расходов. В прямые затраты включаются затраты на эксплуатацию машин и заработная плата работающих на механизированных процессах (заработная плата машинистов экскаваторов и др. машин включена в стоимость машины-смены).
Накладные расходы принимаются в размере 8% от затрат на эксплуатацию машин и 50% от зарплат рабочих, выполняющих ручные операции.
Себестоимость разработки 100 м3 грунта (руб./100 м3) определяется по формуле:

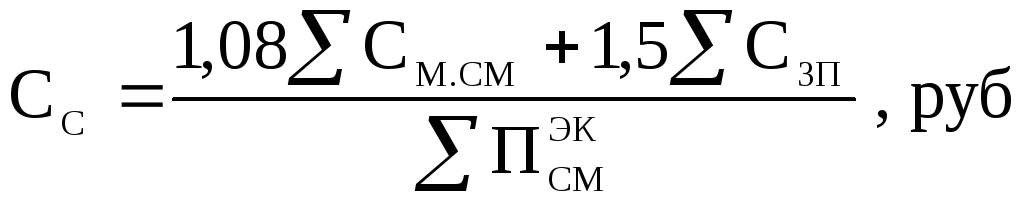

(15)
где 1,08 и 1,5 — коэффициенты накладных расходов;
СМ.СМ — стоимость машино-смен, входящих в комплект машин
СЗП — заработная плата рабочих, выполняющих немеханизированные процессы.
Количество машино-смен определяется по формуле:
(16)
где VОБЩ — суммарный объем работ, выполняемый машинами, входящими в комплект, м3;
—сменная
производительность ведущей машины.
Производственная себестоимость машино-смены определяется по формуле:

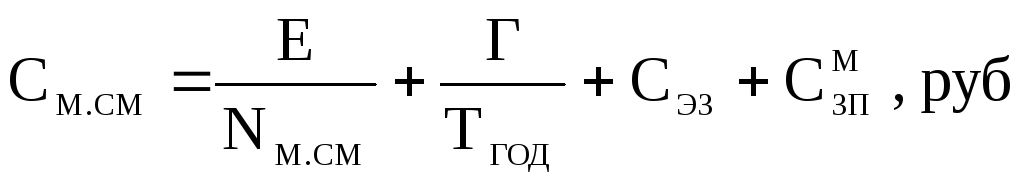

(17)
где E — единовременные затраты по доставке машин на строительную площадку, монтажу и демонтажу их;
Г — годовые расходы на амортизационные отчисления и капитальный ремонт;
СЭЗ — стоимость эксплуатационных затрат в смену (текущий ремонт, ГСМ и т.д.);
СЗП — заработная плата машиниста;
ТГОД — директивное число часов работы машины в году (см. приложение М).
Годовые расходы на амортизационные отчисления и капитальный ремонт:

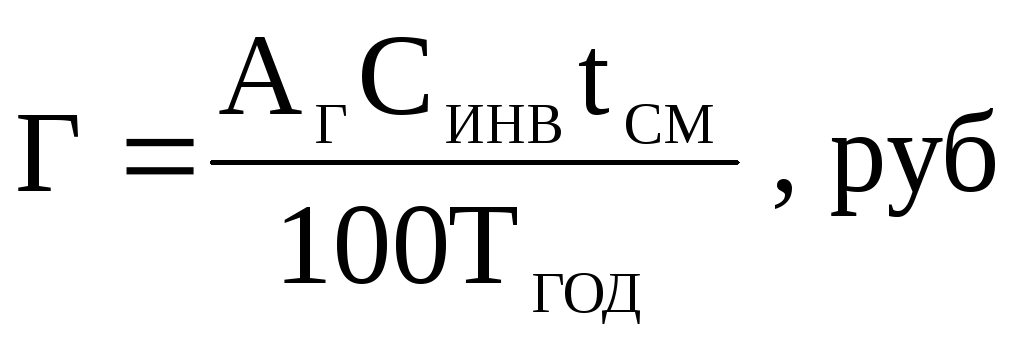

(18)
где АГ — процент амортизационных отчислений;
СИНВ — инвентарная стоимость машины;
tСМ — продолжительность смены в час.
Величины, входящие в формулы (17)-(18), принимаются по таблице приложения Л.
