3.1.4 Задача №4 «Определение потребности в рабочих кадрах на год»

Цель: Определить годовую потребность в рабочих кадрах по организации на год с разбивкой по месяцам для заблаговременного поиска рабочих кадров.

Периодичность и область применения:

Решение задачи определения потребности в рабочих кадрах на год решается отделом ПТО раз в год, результат решения данной задачи – документ «Ведомость потребности в рабочих кадрах на год» передаётся в отдел кадров для анализа недостающих кадров и заблаговременного их поиска.

Организационно-экономическая сущность:

Из «Программы работ на год» (Таблица 3.2.4.1) выбираем объекты, которые производятся в указанном году. Из таблицы, содержащей «Календарные графики строительства объекта» (Таблица 3.2.4.2) выбираются работы, которые производятся в указанном году, по объектам, на которых они будут производиться. С помощью входного документа «Нормы состава бригад» (Таблица 3.2.4.3) определяем какие рабочие, и в каком количестве будут задействованы на каждой работе. Из таблицы «Перечень профессий» (Таблица 3.2.4.4) заносим в выходную форму «Наименование профессии», «Разряд». С помощью таблицы «Календарный график строительства объекта» (Таблица 3.2.4.2) определяем время, в течение которого данный рабочий будет задействован по каждой работе. Распределяем количество рабочих по месяцам. Производим группировку по полю «Наименование профессии» по месяцам и заносим в выходную форму. Формируем выходной документ «Ведомость потребности в кадрах на год».

Описание методов контроля:

Контроль за достоверностью информации, передаваемой по каналам связи, осуществляют операторы, которые принимают массивы данных и оперативные документы. Для заданных массивов данных и документов подсчитываются контрольные суммы, которые вводят в ЭВМ одновременно с основными передаваемыми данными, а на входе с помощью ЭВМ суммируют основные данные и результаты сравнивают с контрольной суммой.

Технико-экономическая сущность:

Решение задачи определения потребности в рабочих кадрах на год экономит людские и временные ресурсы организации и выполняется одним человеком с наличием опыта работы с соответствующим пакетом программ. При этом предполагается достигнуть эффективное управление складскими площадями.

Описание входной информации: в качестве входной информации для решения данной задачи используются следующие документы:

  • Программа работ (Таблица 3.2.4.1)

  • Календарный график строительства объекта (Таблица 3.2.4.2);

  • Нормы состава бригад (Таблица 3.2.4.3);

  • Перечень профессий (Таблица 3.2.4.4)

Таблица 3.2.4.1 «Программа работ на год»

Наименование объекта

Сметная стоимость

Срок начала строительства

Ожидаемое выполнение СМР

План ввода в действие

Объем строительных работ

Полная

В т.ч. СМР

Ед. изм.

Мощность, вводимая в планируемый период

Сметная стоимость пусковых объектов

Срок ввода в действие

1

2

3

4

5

6

7

8

9

10

Таблица 3.2.4.2 «Календарный график строительства объекта»

Наименование объекта:__________________

Адрес:________________________________

Наименование работы

Объём работы

Трудоемкость

Состав бригад

Число смен

Машины/ механизмы

Продолжительность, дни

График работ, дни

Ед.изм.

Кол-во

Чел.- час

Маш.- час

Профессия

Число рабочих в смену

Наименование

Количество

1

2

3

4

5

6

7

Таблица 3.2.4.3 «Нормы состава бригад»

Наименование работы

Наименование профессии

Разряд

Количество рабочих в бригаде

1

2

3

4

Таблица 3.2.4.4 «Перечень профессий»

Наименование профессии

Разряд

1

2

Описание выходной информации:

В результате решения данной задачи формируется документ «Ведомость потребности в кадрах на год» (Таблица 3.2.4.5).

Таблица 3.2.4.5«Ведомость потребности в кадрах на год»

Наименование профессии

Разряд

Всего

Потребность с разбивкой по месяцам

1 месяц

2 месяц

3 месяц

4 месяц

5 месяц

6 месяц

7 месяц

8 месяц

9 месяц

10 месяц

11 месяц

12 месяц

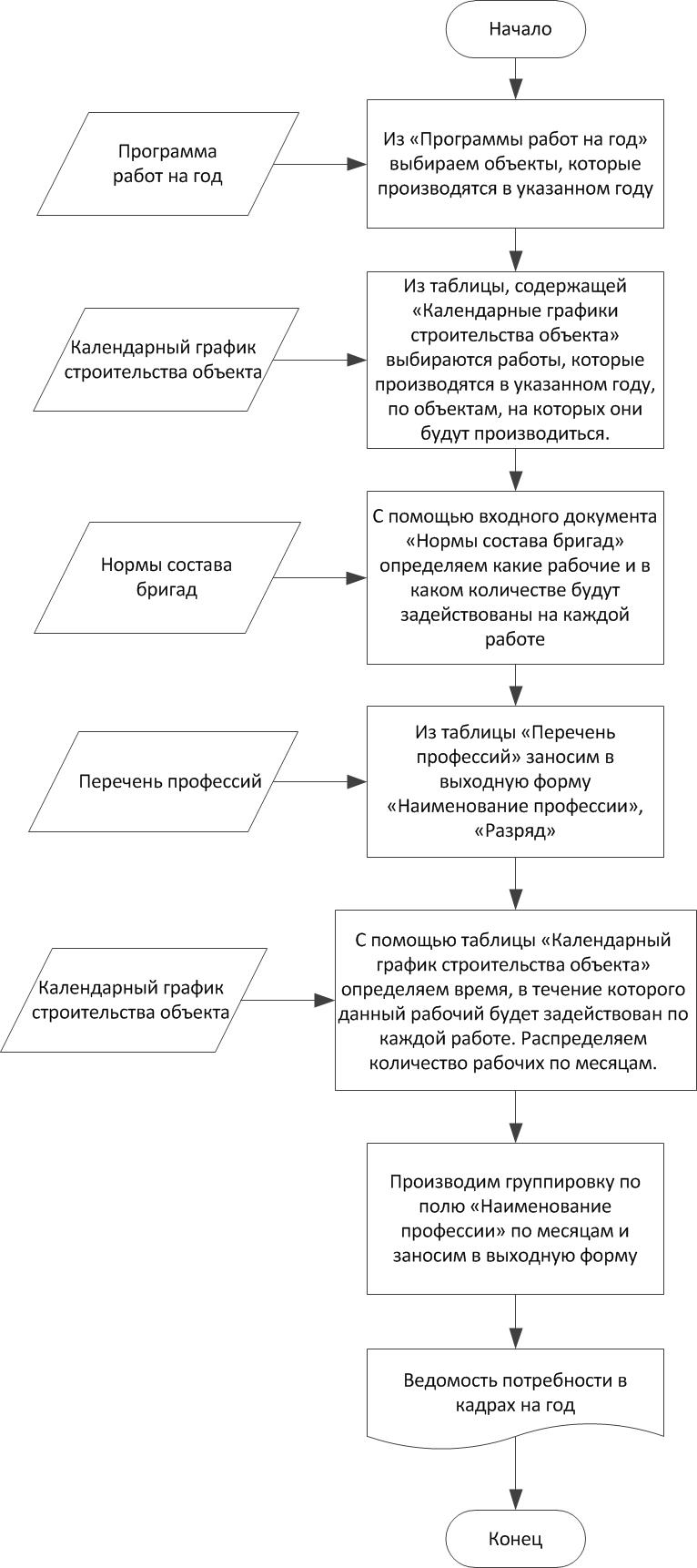

Рисунок 3.2.4 Алгоритм ручного решения задачи «Определение потребности в кадрах на год»

Контрольный пример

Входная информация

Таблица 3.2.4.1 «Программа работ на год»

Наименование объекта

Сметная стоимость

Срок начала строительства

Ожидаемое выполнение СМР

План ввода в действие

Объем строительных работ

Полная

В т.ч. СМР

Ед. изм.

Мощность, вводимая в планируемый период

Сметная стоимость пусковых объектов

Срок ввода в действие

1

2

3

4

5

6

7

8

9

10

 Административное здание

 15,6

 10,5

 12.03. 2012г.

 12.05. 2014г.

 тыс. м.кв.

8,6

9,2

21.04. 2014г.

 65

Таблица 3.2.4.2 «Календарный график строительства объекта»

Наименование объекта: Административное здание

Адрес: ул. Емельянова, 7, строение 1, г.Москва, 115119

Наименование работы

Объём работы

Трудоем-кость

Состав бригад

Число смен

Машины/ механизмы

Продолжительность, дни

График работ, дни

Ед.изм.

Кол-во

Чел.- час

Маш.- час

Профессия

Число рабочих в смену

Наименование

Количество

1

2

3

4

5

6

7..

 Установка колонн

 шт.

56

3

3

Монтажник

3

2

Кран

15

Таблица 3.2.4.3 «Нормы состава бригад»

Наименование работы

Наименование профессии

Разряд

Количество рабочих в бригаде

1

2

3

4

Установка колонн

Монтажник

5

3

Таблица 3.2.4.4 «Перечень профессий»

Наименование профессии

Разряд

1

2

Монтажник

 5

Выходная информация

Таблица 3.2.4.5«Ведомость потребности в кадрах на год»

Наименование профессии

Разряд

Всего

Потребность с разбивкой по месяцам

1 месяц

2 месяц

3 месяц

4 месяц

5 месяц

6 месяц

7 месяц

8 месяц

9 месяц

10 месяц

11 месяц

12 месяц

Монтажник

5

100

10

10

8

4

6

12

7

7

11

10

10

5

Исходная информация хранится в следующих таблицах базы данных:

  1. Program_rab

  2. Table_graf_obj

  3. Norm_brig

  4. Spr_prof

Машинное описание алгоритма

Шаг 1. Производится запрос на выбор года, для которого необходимо рассчитать потребность в кадрах. Если объектов строительства на данный год не обнаруживается, пользователю выдаётся соответствующее сообщение.

Шаг 2. Из таблицы Table_graf_obj, содержащей календарные графики строительства по каждому объекту, по коду работ выбираются те из них, которые производятся в указанном году, по кодам объектов, на которых они будут производиться.

Шаг 3. По полю rab_id из таблицы Norm_brig определяем, какие рабочие, и в каком количестве будут задействованы при выполнении данной работы.

Шаг 4. По полю prof_id из справочника профессий Spr_prof получаем prof_name, prof_razr.

Шаг 5. По полю rab_id из таблицы Table_graf_obj определяем время, в течение которого данный рабочий будет задействован по каждой работе. Распределяем количество рабочих по месяцам.

Шаг 6. Шаг 1-5 выполняется для всех объектов.

Шаг 7. Производим группировку по полю prof_name по месяцам и заносим в выходной документ в поле «Потребность с разбивкой по месяцам».

Шаг 8. Получаем выходной документ – Ведомость потребности в рабочих кадрах на год.
