3.1.3 Задача №3 «Определение потребности в материалах на год»

Цель: Определить объём материалов для работ, производимых в году, для заблаговременной закупки материалов.

Периодичность и область применения:

Задача определения потребности в материалах на год решается раз в год и передаётся в отдел МТС для дальнейшего планирования закупки требуемого объёма материалов к указанному сроку.

Организационно-экономическая сущность:

Из «Программы работ на год» (Таблица 3.2.3.1) выбираем объекты, которые производятся в указанном году. Из таблицы, содержащей «Календарные графики строительства объекта» (Таблица 3.2.3.2) выбираются работы, которые производятся в указанном году, по объектам, на которых они будут производиться. С помощью входного документа «Нормы потребности в материалах» (Таблица 3.2.3.3) для каждой работы определяем перечень материалов и рассчитываем количество, для этого Объем работ («Календарный график строительства объекта») умножаем на Количество («Нормы потребности в материалах»). Из таблицы «Перечень материалов» (Таблица 3.2.3.4) заносим в выходную форму «Наименование материала», «Ед.изм.», «Тип/марка». С помощью таблицы «Календарный график строительства объекта» определяем время, в течение которого данный материал будет задействован по каждой работе и разбиваем его количество по месяцам. Производим группировку по полю «Наименование материала» по месяцам и заносим в выходную форму. Формируем выходной документ «Ведомость потребности в материалах на год»

Описание методов контроля:

Контроль за достоверностью информации, передаваемой по каналам связи, осуществляют операторы, которые принимают массивы данных и оперативные документы. Для заданных массивов данных и документов подсчитываются контрольные суммы, которые вводят в ЭВМ одновременно с основными передаваемыми данными, а на входе с помощью ЭВМ суммируют основные данные и результаты сравнивают с контрольной суммой.

Технико-экономическая сущность:

Автоматизированное решение задачи определения потребности в материалах на год экономит людские и временные ресурсы организации и выполняется одним человеком с наличием опыта работы с соответствующим пакетом программ. При этом предполагается достигнуть своевременности и ритмичности поставок.

Описание входной информации:

Для составления «Определение потребности в материалах на год» используются следующие исходные документы:

  • Программа работ (Таблица 3.2.3.1)

  • Календарный график строительства объекта (Таблица 3.2.3.2);

  • Нормы потребности в материалах (Таблица 3.2.3.3);

  • Перечень материалов (Таблица 3.2.3.4)

Таблица 3.2.3.1 «Программа работ на год»

Наименование объекта

Сметная стоимость

Срок начала строительства

Ожидаемое выполнение СМР

План ввода в действие

Объем строительных работ

Полная

В т.ч. СМР

Ед. изм.

Мощность, вводимая в планируемый период

Сметная стоимость пусковых объектов

Срок ввода в действие

1

2

3

4

5

6

7

8

9

10

Таблица 3.2.3.2 «Календарный график строительства объекта»

Наименование объекта:__________________

Адрес:_________________________________

Наименование работы

Объём работы

Трудоемкость

Состав бригад

Число смен

Машины/ механизмы

Продолжительность, дни

График работ, дни

Ед.изм.

Кол-во

Чел.- час

Маш.- час

Профессия

Число рабочих в смену

Наименование

Количество

1

2

3

4

5

6

7

Таблица 3.2.3.3 «Нормы потребности в материалах»

Наименование работы

Наименование материала

Тип/марка

Ед.изм.

Количество

1

2

3

4

5

Таблица 3.2.3.4 «Перечень материалов»

Наименование материала

Тип/марка

Ед.изм.

1

2

3

Описание выходной информации:

В результате решения данной задачи формируется документ «Ведомость потребности в материалах на год» (Таблица 3.2.4.5).

Таблица 3.2.3.5 «Ведомость потребности в материалах на год»

Наименование материала

Тип/марка

Ед.изм.

Всего

Потребность с разбивкой по месяцам

1 месяц

2 месяц

3 месяц

4 месяц

5 месяц

6 месяц

7 месяц

8 месяц

9 месяц

10 месяц

11 месяц

12 месяц

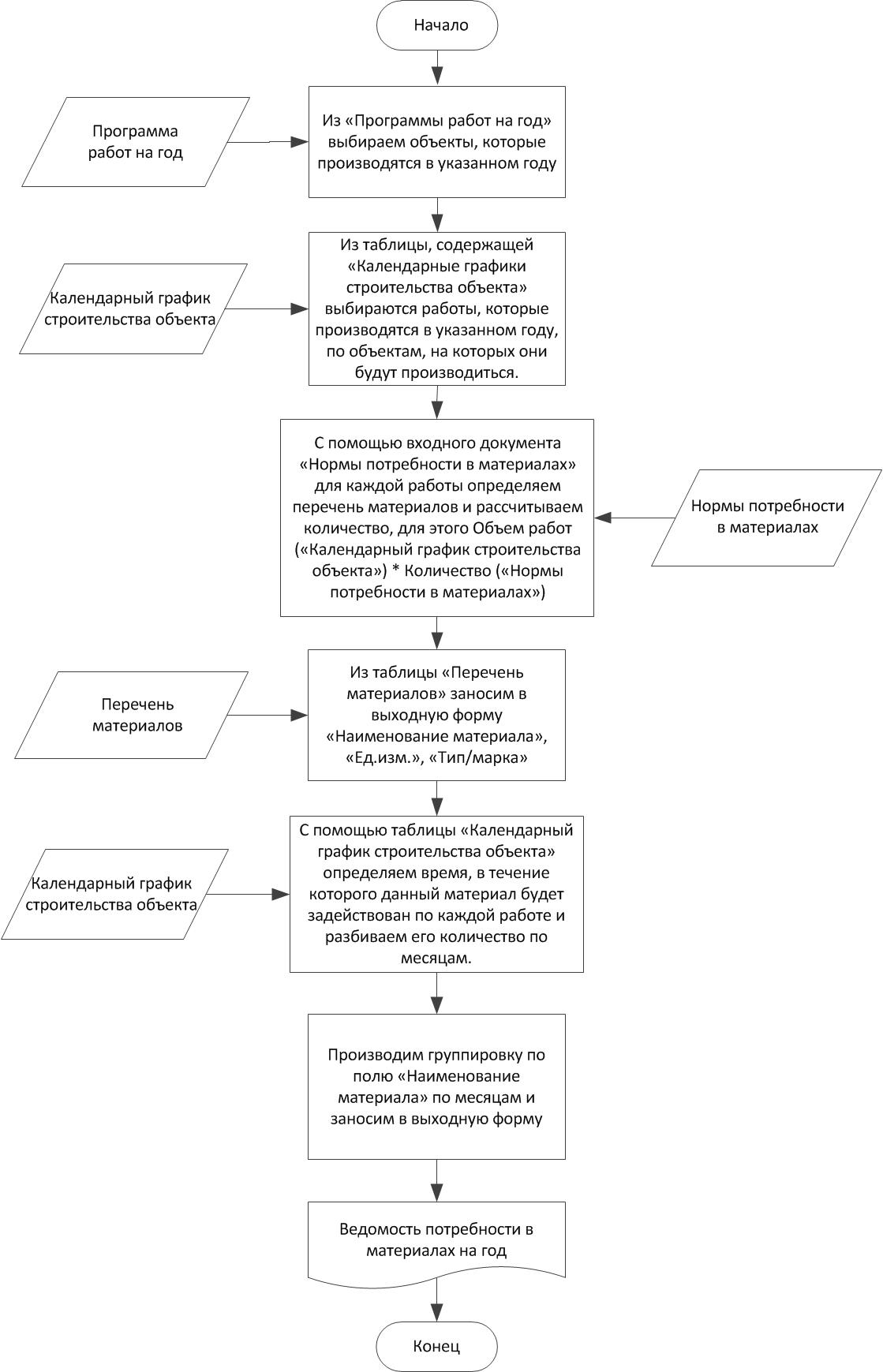

Рисунок 3.2.3 Алгоритм ручного решения задачи «Определение потребности в материалах на год»

Контрольный пример

Входная информация

Таблица 3.2.3.1 «Программа работ на год»

Наименование объекта

Сметная стоимость

Срок начала строительства

Ожидаемое выполнение СМР

План ввода в действие

Объем строительных работ

Полная

В т.ч. СМР

Ед. изм.

Мощность, вводимая в планируемый период

Сметная стоимость пусковых объектов

Срок ввода в действие

1

2

3

4

5

6

7

8

9

10

 Административное здание

 15,6

 10,5

 12.03. 2012г.

 12.05. 2014г.

 тыс. м.кв.

8,6

9,2

21.04. 2014г.

 65

Таблица 3.2.3.2 «Календарный график строительства объекта»

Наименование объекта: Административное здание

Адрес: ул. Емельянова, 7, строение 1, г.Москва, 115119

Наименование работы

Объём работы

Трудоем-кость

Состав бригад

Число смен

Машины/ механизмы

Продолжительность, дни

График работ, дни

Ед.изм.

Кол-во

Чел.- час

Маш.- час

Профессия

Число рабочих в смену

Наименование

Количество

1

2

3

4

5

6

7..

 Установка колонн

 шт.

56

3

3

Монтажник

3

2

Кран

15

Таблица 3.2.3.3 «Нормы потребности в материалах»

Наименование работы

Наименование материала

Тип/марка

Ед.изм.

Количество

1

2

3

4

5

Установка колонн

Цемент

М300

50 кг

40

Таблица 3.2.3.4 «Перечень материалов»

Наименование материала

Тип/марка

Ед.изм.

1

2

3

Цемент

М300

50 кг

Выходная информация

Таблица 3.2.3.5«Ведомость потребности в материалах на год»

Наименование материала

Тип/марка

Ед.изм.

Всего

Потребность с разбивкой по месяцам

1 месяц

2 месяц

3 месяц

4 месяц

5 месяц

6 месяц

7 месяц

8 месяц

9 месяц

10 месяц

11 месяц

12 месяц

Цемент

М300

50 кг

11240

1120

1120

1120

1120

1480

1480

3800

Исходная информация хранится в следующих таблицах базы данных:

  • Program_rab

  • Table_graf_obj

  • Table_potr_mat

  • Spr_mat

Машинное описание алгоритма

Шаг 1. Производится запрос на выбор года, для которого необходимо рассчитать потребность в материалах. Если объектов строительства на данный год не обнаруживается, пользователю выдаётся соответствующее сообщение.

Шаг 2. Из таблицы Table_graf_obj, содержащей календарные графики строительства по каждому объекту, по коду работ выбираются те из них, которые производятся в указанном году, по кодам объектов, на которых они будут производиться.

Шаг 3. По полю rab_id с помощью таблицы Norm_potr_mat определяем какие материалы потребуются, для выполнения данной работы. А также их количество, для этого V_rab(Table_graf_obj) * mat_amount (Norm_potr_mat)

Шаг 4. По полю mat_id из справочника Spr_mat выбираем mat_name, ed_izm, mat_type.

Шаг 5. По полю rab_id из календарного графика строительства объекта определяем время, в течение которого данный материал будет задействован и разбиваем его количество по месяцам.

Шаг 6. Шаг 1-5 выполняется для всех объектов.

Шаг 7. Производим группировку по полю mat_name по месяцам и заносим в выходной документ в поле «Потребность с разбивкой по месяцам».

Шаг 8. Получаем выходной документ – Ведомость потребности в материалах на год.
