Монтаж одноэтажных зданий с железобетонным каркасом.

Здания тяжелого типа монтируют преимущественно комплексным методом. Но при этом необходимо принимать меры по ускорению набора бетоном в стыках прочности.

По направлению применяют продольный монтаж - здание монтируют последовательно отдельными пролетами, и поперечный (секционный) - кран движется поперек пролетов.

Монтаж одноэтажных зданий с железобетонным каркасом.

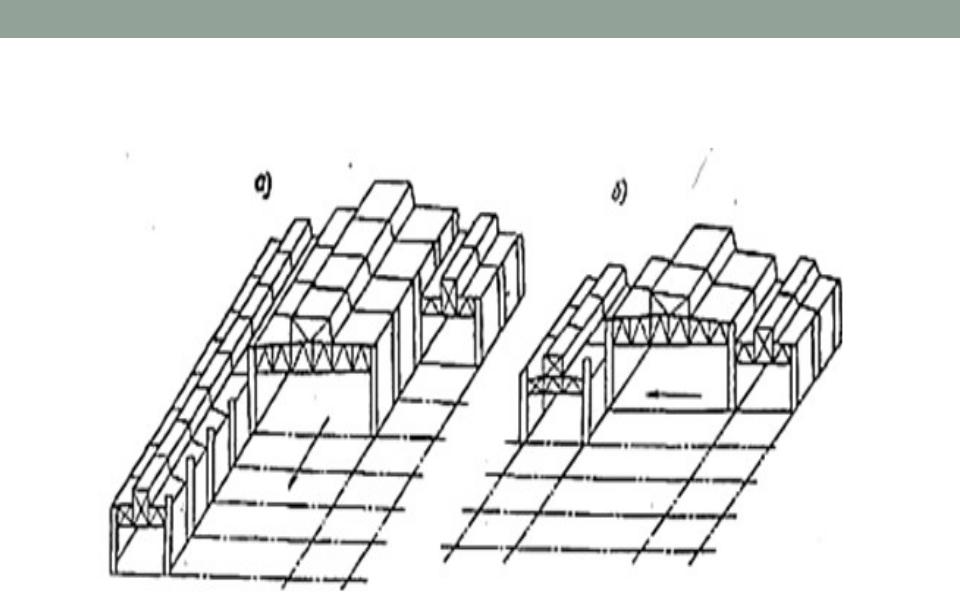

Направление движения кранов при монтаже одноэтажных промышленных зданий: а-продольное; б-поперечное.

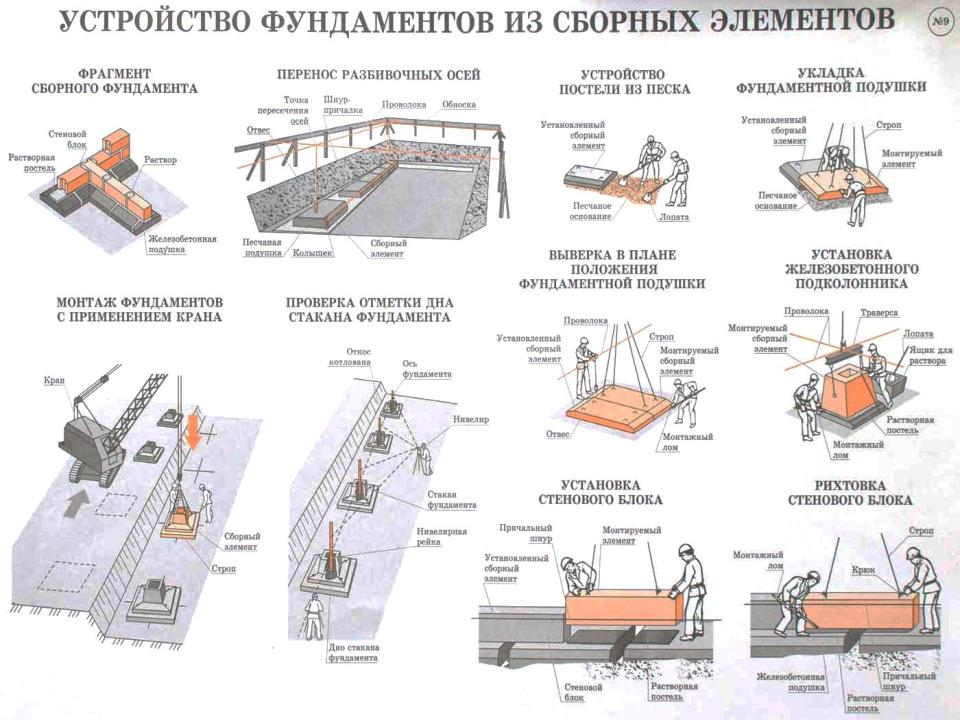

Монтаж сборных фундаментов.

Сборные фундаменты монтируют отдельным опережающим потоком в период производства работ по возведению подземной части зданий. После контроля нивелиром отметок дна котлованов под фундаменты проверяют разметку осей на обноске, натягивают проволоку по осям и переносят точки их пересечения на дно котлована.

На фундаменте отмечают рисками середину боковых граней нижней ступени, что облегчает выверку фундаментов при их установке на основание. Затем фундамент заводят краном на проектные оси и после необходимой центровки на высоте 10 см опускают в проектное положение.

Положение фундаментов в плане проверяют с помощью теодолита, а соответствие высотных отметок фундаментов и дна стаканов нивелиром относительно временных реперов.

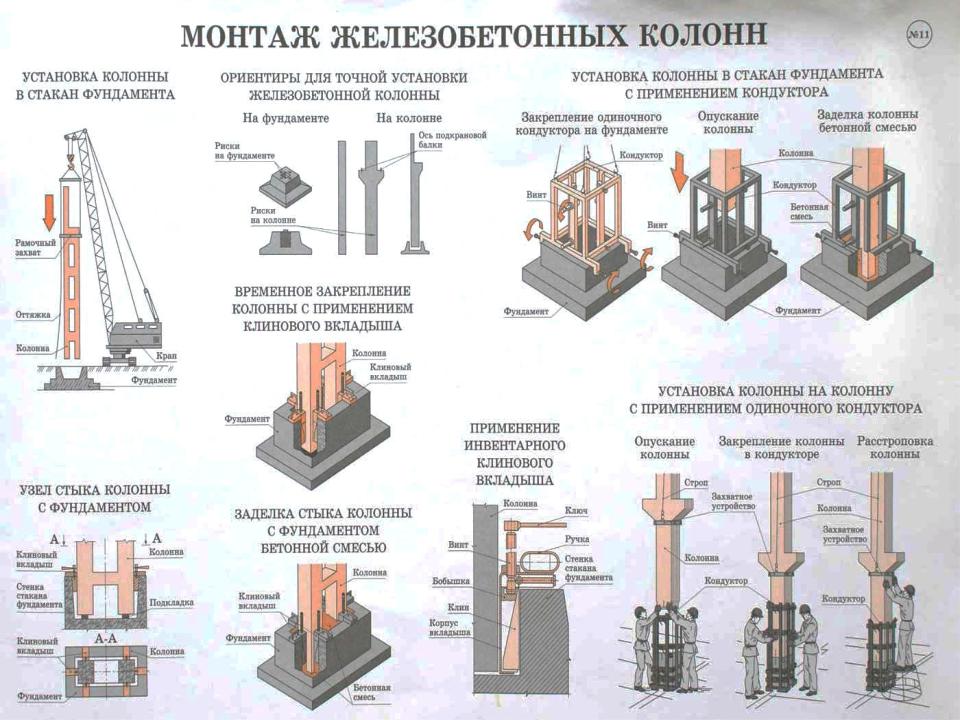

Монтаж железобетонных колонн.

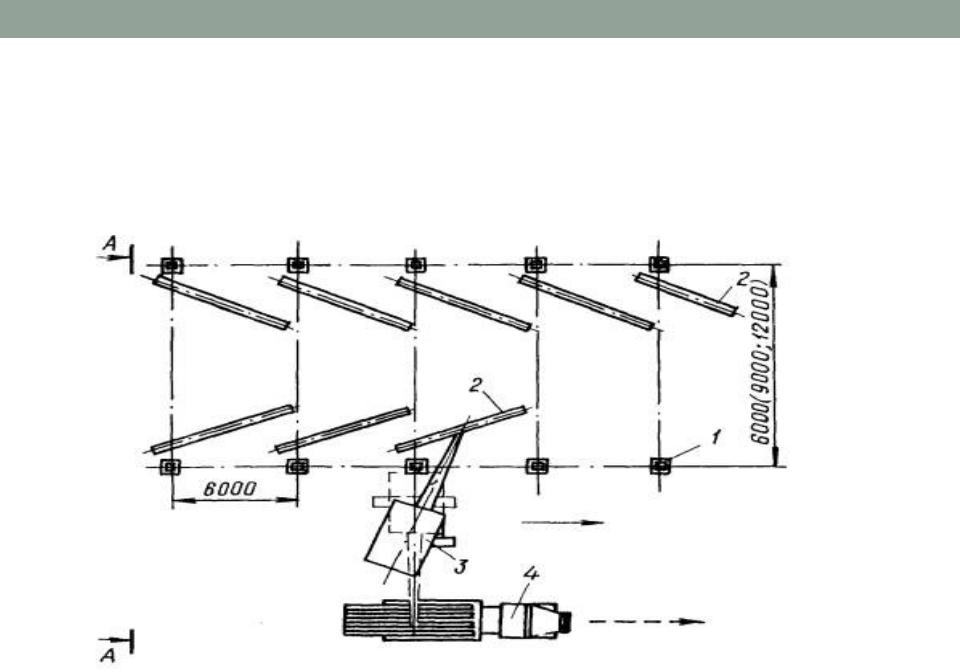

Перед монтажом колонны раскладывают в зоне действия монтажного крана. Если колонны легкого типа весом до 10 тонн, то их складируют вершинами к фундаменту. Если колонны тяжелые, больше 10 тонн, то их складируют наоборот, к фундаменту основанием и поднимают с поворотом в вертикальной плоскости.

Перед установкой проверяют отметку дна стакана фундаментного блока. В случае необходимости делают подливку жестким цементным раствором марки не менее 300. Монтаж колонны можно выполнять только после того, как раствор наберет 70 % прочности от проектной.

Монтаж железобетонных колонн.

Выгрузка и предварительная раскладка колонн

Монтаж железобетонных колонн.

Перед монтажом колонны обустраивают лестницами, приспособлениями, расчалками и устанавливают в стакан фундамента, центрируют до совпадения осевых рисок на колонне с рисками на фундаменте.

Колонну временно закрепляют в стакане при помощи кондуктора или клиновых вкладышей. Вертикальность колонн по двум направлениям проверяют при помощи теодолита и регулируют винтами или клиньями.

Монтаж железобетонных колонн.

Колонны высотой более 12 м. раскрепляют инвентарными растяжками, которые крепятся к хомуту, установленного выше центра тяжести колонны. Первые две колонны раскрепляют растяжками крестообразно, остальные подкрановыми балками.

После выверки и временного закрепления стык колонны с фундаментом замоноличивают, последующий монтаж конструкции можно осуществлять только после набора стыков прочности не менее 70 %.
