Задача №5 Расчет необходимого числа комплексных технологических потоков
Для определения потребного числа КТП (ранее их называли линейными объектными строительными потоками – ЛОСП), необходимого для строительства линейной части магистрального трубопровода известной протяженности и заданного диаметра, в конкретных природно-климатических условиях, в заданный срок и при известном материально-техническом обеспечении в основном трубами и передвижными производственными подразделениями (участками, колоннами, бригадами и звеньями) – применяется метод приведенной протяженности трассы магистрального трубопровода.
При определении числа изоляционно-укладочных колонн, которому всегда будет равно число КТП, основным вопросом является количественный учет влияния природно-климатических условий строительства на производство изоляционно-укладочных работ.
Для организационной схемы, при которой изоляционно-укладочные колонны могут быть одновременно (при соответствующем материально-техническом обеспечении) включены в производство и осуществлять работы до полного окончания строительства, а, следовательно, и число КТП определяется по формуле:

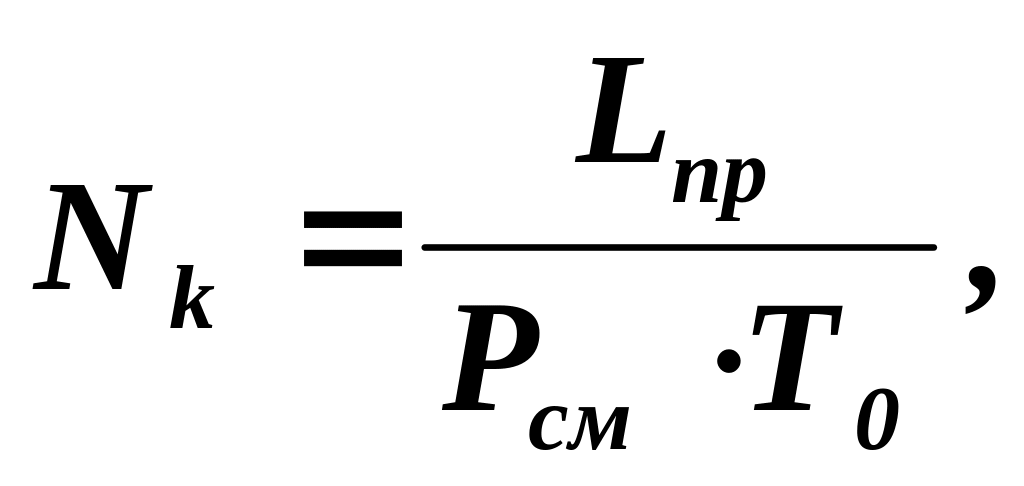

(5.1)
где
-
число изоляционно-укладочных колонн;
- приведенная к
нормальным условиям протяженность
трассы магистрального трубопровода,
[км];
- нормативная
сменная производительность
изоляционно-укладочной колонны для
данного диаметра трубопровода,
соответствующая нормальным условиям
производства работ по выполнению
изоляции нормального типа, т.е. при
киз=1,
[км/смен];
- продолжительность
основного периода строительства, [смен],
которая определяется по СНиП 1.04.03.85
«Нормы продолжительности строительства
линейной части магистральных трубопроводов
(ЛЧМТ)». Причем, Т0=Тобщ-Тподг.
Где Тобщ
- общая продолжительность строительства
ЛЧМТ, Тподг
-
продолжительность подготовительного
периода (табл.5.1).
Под нормальными условиями строительства магистральных трубопроводов понимаются такие условия, которые соответствуют равнинному рельефу местности, отсутствию болот, скальных грунтов, переходов через естественные и искусственные преграды, постоянно благоприятной погоде и т.д. В расчетах принимать в 1 мес 25,6 рабочих смен.
Для определения приведенной протяженности трассы Lпр используют формулу:
(5.2)
где
-
сумма произведений суммарной протяженности
отдельных специфических (характерных)
участков трассы трубопровода (например,
участков с нормальными условиями,
участков болот по их типам, участков с
резко выраженным рельефом (по величинам
уклонов), участков со скальными грунтами
и т.д.) на соответствующие коэффициенты,
учитывающие сложность производства
изоляционно-укладочных работ в данных
условиях и, следовательно, относительное
изменение продолжительности этих работ
на них в сравнении с нормальными
условиями, км;
-
коэффициент, учитывающий сложность
производства изоляционно-укладочных
работ в зависимости от числа переходов
трубопровода через естественные и
искусственные преграды, которые
сооружаются специализированными
производственными подразделениями;
- коэффициент,
учитывающий сложность производства
изоляционно-укладочных работ в зависимости
от климатических (погодных) условий;
-
сумма произведений суммарной протяженности
участков трубопровода с различными
типами изоляционных покрытий на
соответствующие коэффициенты, учитывающие
сложность нанесения покрытий и,
следовательно, определяющие относительное
изменение времени нанесения покрытия
в сравнении со временем нанесения
покрытия нормального типа, км; т.е. для
участков трубопровода с изоляцией
нормального типа киз=киз(норм)=1,0;
-
расчетная протяженность трассы
трубопровода, км;
.
Где
-
общая (проектная) протяженность трассы
трубопровода, км;
- суммарная протяженность переходов
трубопровода через крупные естественные
и искусственные преграды (км), сооружаемые
субподрядными организациями
(специализированными производственными
подразделениями).
Коэффициенты сложности проведения изоляционно-укладочных работ (ki ) для различных условий принимать следующими:
болот 1 типа –1,70;
болота П типа – 2,50;
болота Ш типа во всех случаях рассматривать как естественные преграды, переходы через которые должны сооружаться специализированными подразделениями;
сыпучих песков, подвижных барханов и дюн – 1,25;
горных условий с различными преобладающими уклонами местности: до 7 % - 1,00; от 7 до 20 % - 1,85; от 20 до40 % - 2,15; от 40 % и более – 2,50.
Коэффициенты сложности нанесения изоляции (kиз):
для битумно-резиновой изоляции нормального типа I - 1,00; II – 1,30;
для битумно-резиновой изоляции усиленного типа I –1,25; типа II – 1,45; типа Ш и IV – 3,00;
для изоляции липкими полимерными лентами нормального и усиленного типов – 1,00.
Таблица 5.1 Значения норм продолжительности строительства трубопроводов
Магистральный трубопровод (линейная часть) км |
Характеристика объекта |
Нормы продолжительности строительства, (мес) |
||
Условный диаметр, (мм) |
Общая, (мес) Тобщ |
Подготовительного периода, (мес) Тподг |
||
До100 |
До 500 |
7 |
1 |
|
|
До 800 |
8 |
1 |
|
|
До 1000 |
9 |
1 |
|
|
От 1000 по 1400 |
18 |
6 |
|
До 200 |
До 500 |
8 |
1 |
|
|
До 800 |
9,5 |
1 |
|
|
До 1000 |
11 |
1 |
|
|
От1000 по 1400 |
20 |
7 |
|
До 300 |
До 500 |
10 |
1 |
|
|
До 800 |
11 |
1 |
|
|
До1000 |
12 |
1 |
|
|
От 1000 по 1420 |
21 |
7 |
|
До 500 |
До 500 |
15 |
2 |
|
|
До 800 |
16 |
2 |
|
|
До 1000 |
18 |
2 |
|
|
От 1000 по 1400 |
25 |
8 |
|
До 1000 |
До 500 |
22 |
2 |
|
|
До 800 |
24 |
3 |
|
|
До 1000 |
26 |
7 |
|
|
От1000 по 1420 |
27 |
9 |
Коэффициент сложности изоляционно-укладочных работ в зависимости от числа переходов трубопровода (kпер), приходящихся на 100 км трассы: до 20 – 1,05; от 21 до 40 – 1,10; от 41 до 50 – 1,15; более 50 – 1,25.
Климатический коэффициент ( kкл ) учитывает простои изоляционно-укладочных колонн, связанными с климатическими (погодными) условиями – из-за дождя, снегопада, пыльной бури, поземка, низкая и высокая температура за пределами допустимых для производства изоляционно-укладочных работ и т.п., определяемого в каждом конкретном случае по формуле:
(5.3)
где
- число смен в планируемом периоде, в
течение которых производство
изоляционно-укладочных работ по
климатическим условиям не возможно или
не допускается.
- принимается по картам климатологии.
Kкл
задается по варианту.
Обобщенный показатель сложности трассы определяется так:
(5.4)
Величину сменной производительности принять по табл.5.2.
Исходные данные по вариантам приведены в табл. 5.3.
Таблица 5.2.Сменная производительность Рсм (км/смен) изоляционно-укладочной колонны в нормальных условиях производства работ
Диаметр (мм) |
325-529 |
630-720 |
820 |
1020 |
1220 |
1420 |
Рсм (км/смен) |
2,0 |
1,5 |
1,3 |
1,2 |
1,0 |
0,8 |
Таблица 5.3
№вар |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
|
1980 |
470 |
830 |
570 |
317 |
2100 |
760 |
890 |
640 |
|
16 |
8 |
6 |
26 |
4 |
21 |
11 |
5 |
12 |
,мм |
1020 |
720 |
529 |
1420 |
1020 |
1220 |
820 |
426 |
1220 |
|
709 |
114 |
218 |
248 |
48 |
890 |
347 |
302 |
108 |
|
1,35 |
1,20 |
1,20 |
1,30 |
1,25 |
1,25 |
1,30 |
1,40 |
1,35 |
|
1200 |
348 |
786 |
511 |
208 |
1881 |
635 |
734 |
514 |
|
48 |
85 |
14 |
- |
16 |
73 |
26 |
27 |
87 |
|
15 |
14 |
- |
12 |
5 |
22 |
- |
12 |
14 |
|
425 |
49 |
- |
5 |
42 |
46 |
27 |
37 |
13 |
|
134 |
- |
13 |
- |
- |
55 |
2 |
13 |
- |
|
21 |
12 |
- |
- |
8 |
2 |
- |
- |
- |
|
121 |
10 |
11 |
16 |
34 |
- |
- |
2 |
- |
|
1942 |
350 |
802 |
536 |
281 |
1850 |
642 |
881 |
581 |
|
12 |
105 |
8 |
- |
- |
218 |
17 |
4 |
- |
|
10 |
6 |
- |
8 |
34 |
106 |
- |
- |
47 |
|
- |
- |
14 |
- |
- |
5 |
- |
- |
- |
