4. Организационно-технологический раздел
4.1 Общая часть
Организационно-технологический раздел дипломного проекта включает в себя следующие разделы: разработка технологической карты на выполнение работ по возведению подземной части здания, разработка календарного графика на строительство объекта, график движения рабочих кадров по объекту и график движения основных строительных машин, технико-экономические показатели по календарному плану, объектный стройгенплан разработан на возведение надземной части объекта.
Кроме этого выбраны методы производства всех видов работ, выполнен расчет материально-технических ресурсов, разработан в полном объеме объектный стройгенплан, произведен расчет потребности в машинах.
4.2 Разработка календарного графика.
4.2.1 Общие положения.
Принятый метод организации работ – последовательный. Форма календарного графика – линейная. Технико-экономические показатели приведены в таблице 28. Работы выполняются в две смены, за исключением работ подготовительного периода и работ по подготовке объекта к сдаче и сдаче в эксплуатацию. Работы по устройству внутренних инженерных сетей выполняются в два этапа.
Определена продолжительность выполнения работ (см. табл. 27). Произведен расчет объемов и затрат по строительству подземной части здания. Объёмы и затраты по строительству надземной части здания взяты из смет составленных ООО «Квадр». На основании календарного графика разработаны график движения рабочих кадров и основных строительных машин. Так же подсчитаны технико-экономические показатели.
Трудозатраты по устройству инженерных сетей и благоустройства подсчитаны на основании сборника укрупнённых показателей базисной стоимости (УПБСВР, дата введения 01-12-1993)[29].
4.2.2 Выбор метода производства основных работ и ведущих машин
Устройство временного ограждения стройплощадки.
Ограждение выполнить из деревянных щитов по стойкам на лежнях. Высота ограждения 2 м.
Геодезические работы.
Работы производятся при помощи теодолита типа Т-15 и нивелира типа НТ Н-3(ГОСТ 10528-69). Вынос разбивочных осей осуществляется методом прямоугольных координат. При выносе осей здания на местность использовать проектируемую геодезическую сеть. Положение разбивочных осей здания закрепляют на обноске, которая располагается на расстоянии 1,2 м от бровки котлована.
Устройство временных дорог.
Дороги устраиваются из дорожных плит ПД2-9.5 на основании из песчаного грунта. Радиусы поворота принять равными 12 м. ширина дороги 3.5 и 6 м, в местах разгрузки материалов устроены уширения до 6 м. Расположение и размеры уширений см. лист 10.
Устройство временных сетей электроснабжения.
Электроснабжения строительной площадки осуществить от существующих высоковольтных линий. Установить трансформаторную подстанцию КТПН-72М-400, мощностью 400 кВт. Разработка траншей, укладка кабеля, установка опор и светильников на них осуществлять вручную.
Устройство временных сетей водоснабжения.
Земляные работы по УСН для прокладки труб, укладка трубопроводов из полиэтиленовых напорных труб и установка гидрантов осуществляется вручную.
Устройство котлована.
Разработку котлована производить экскаватором ЭО-3322А с рабочим огранном обратная лопата с погрузкой грунта в автомобили-самосвалы, емкость ковша 0,5 м3. Крутизна откосов – 1:0,67 табл.1 [10]. Группа грунта при разработке котлована одноковшовым экскаватором – II для суглинка и I для супеси табл.1 гл.1 [12], для ручной разработки – II супесь и суглинок табл.1 гл.2 [12]. Разработанный грунт перевозить в отвал на расстояние 3 км (класс груза 1). Величина недобора при разработке – 10 см.
Монтаж сборных железобетонных конструкций подземной части.
См. технологическую карту в разделе.
Устройство гидроизоляция фундаментов.
Гидроизоляцию фундаментов выполнить горячей битумной мастикой за 2 раза по холодной битумной грунтовке согласно указаниям СНиП 2.03.11-85. Мастика доставляется на стройплощадку в готовом виде в термосах. Для приёма, поддержания температуры и нанесения мастик использовать механизм СО-122.
Засыпка пазух фундаментов.
Грунт для засыпки привозить из карьера, на расстоянии 12 км (класс груза 1). Засыпку пазух вести бульдозерами ДЗ-104, группа грунта I. Разравнивание грунта производить вручную, группа грунта II. Уплотнение грунта производить пневмотрамбовками ИЭ-4502.
Возведение каменных конструкций и монтаж сборных железобетонных конструкций надземной части.
Подъём и монтаж конструкций надземной части осуществлять башенным краном.
Подбор кранов:
Определяю требуемые технические параметры башенного крана:
Принимаем башенный кран с поворотной башней и радиусом поворота платформы 5,5 м.
Монтажную машину подбираю согласно следующим техническим параметрам:
грузоподъемность,
высота подъема крюка,
вылет стрелы,
А также в соответствии с данными, представленными в ведомости элементов, конструктивным и объемно-планировочным решениями объекта, принятыми способами монтажа.
Расчет производим на монтаж:
лестничной площадки,
плиты покрытия.
Данные по наименованию элемента, его массе и габаритам приведены в таблице 23.
Таблица 23 – Сводная таблица монтируемых элементов.
Наименование элемента |
Масса, т |
Габариты, м |
Масса грузозахватного устройства, т |
Высота грузозахватного устройства, м |
|
длина |
ширина |
||||
|
2,5 |
7,2 |
1,2 |
0,088 |
3,96 |
Монтаж плит покрытий башенным краном
Для монтажа плит покрытия применяем четырехветвевой строп 4СК-3,2 ГОСТ 25573-82, грузоподъёмностью 3,2 т. Длину ветви стропа определяем по формуле:
Lветви ≥ 0,5ℓдиаг.эл./cos45˚=(0,5*7,3/0,707=5,16 м
ℓдиаг.эл.- длина диагонали монтируемой плиты:
ℓдиаг.эл.=
м
Принимаем четырехветевой строп с длиной ветви 5,5м. Тогда высота грузозахватного устройства в монтажном положении составит:
hгр.устр.=
Графическая схема монтажа плит покрытий представлена на рисунке 39.
Определение требуемой грузоподъемности
- масса монтируемого элемента, =2,5 т,
- масса грузозахватного устройства, =0,128 т,
- масса технологической оснастки, =0 т,
- масса усиления (в процессе монтажа), =0 т,
2,5+0,128=2,628
т
Требуемая высота подъема крюка
- высота монтажа конструкции, =11,7+1,95=13,65 м
- монтажный зазор, =0,5 м
высота монтируемого элемента, =0,22 м
- высота грузозахватного устройства, =4,11 м
13,65
+0,5+0,22 +4,11 =18,48
м

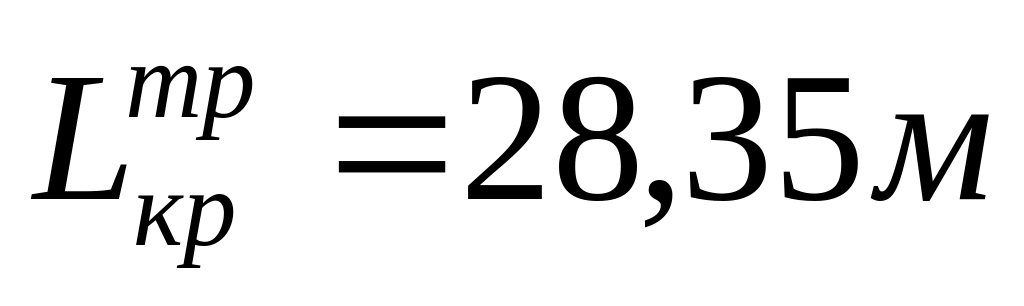

Требуемый вылет стрелы определим графически учитывая что должны выполняться следующие условия: радиус поворотной части крана 5,5м, безопасный зазор до выступающих частей здания 1,0м:
Рисунок 39 Схема к расчету требуемой длины стрелы монтажного крана.
Принимаю кран КБ-403Б с одной промежуточной секцией и горизонтальой стрелой.
Результаты вычислений приведены в таблице 24.
Таблица 24 – Требуемые характеристики монтажной машины.
Кран |
Монтируемый элемент |
Требуемые характеристики |
Фактические характеристики |
||||
Грузопод., т |
Высота, Н м. |
Вылет кр., м |
Грузопод., т |
Высота, Н м. |
Вылет кр., м |
||
КБ-403Б |
Плита покрытия |
2,63 |
18,48 |
28,35 |
8 |
24,2 |
30 |
Проверка высоты полиспаса hпол =24,2-18,42=5,78м ≥ 1,5м
Полученной высоты полиспаса вполне достаточно для подачи элементов стропильной конструкции.
Рисунок 40 - Схема к определению требуемых технических параметров крана.
Для приёма, хранения и раздачи растворной смеси использовать машину УВР-3.5-0.1.
Устройство стропильных конструкций и кровли из металлочерепицы.
Подъём и монтаж стропильных конструкций и кровли осуществлять башенным краном КБ-403Б
Заполнение оконных и дверных проёмов.
Окна. Для заполнения оконных проёмов применять пластиковые блоки с двухкамерным стеклопакетом, со створками с поворотно-откидным регулируемым открыванием. Монтаж пластиковых окон выполняет специализированная организация.
Двери. Внутренние двери - деревянные, окрашенные эмалевыми составами. Наружные двери – металлические индивидуальные; НПО «ПУЛЬС», г. Москва; ООО «ОПТИМ», г. Ярославль. Двери рентгенозащитные ДРЗ-РС-1 - ООО «АМИКОДЕНТ», г. Москва.
Устройство подготовок под полы.
При устройстве подстилающих бетонных слоёв, использовать цементно-песчаный раствор, привезённый с завода-изготовителя в готовом виде. Для подачи к месту укладки применять пневмоимпульсную установку для подачи жёстких растворов ПБ-1. Шлифовку выполнять при помощи самоходной малогабаритной машины для шлифования бетонных полов, состоящую из трёх мозаично-шлифовальных машин СО-91. Привод машины – электрический от сети с напряжением 380 В. Уплотнение осуществлять виброрейкой 3М. Так как работы выполняются в зимнее время, то необходимо использование противоморозных добавок.
Устройство полов из линолеума.
Полы покрывать поливинилхлоридным линолеумом на клею «ЯРЛИК». Для сварки швов использовать инфракрасный излучатель «Пилад-220Р». Привод излучателя - электрический от сети с напряжением 220 В. Потребляемая мощность – 2 кВт. Разгрузку, переноску к месту укладки и укладку выполнять вручную.
Устройство полов из керамогранита.
Покрытие из керамогранита устраивать на растворе из клеящей смеси «Ceresit» CM-11 с добавлением эластификатора Ceresit СС83 с приготовлением раствора на строительной площадке.
Устройство штукатурного покрытия.
При проведении штукатурных работ использовать штукатурную станцию СО-114. Растворная смесь на стройплощадку доставляется с завода изготовителя в готовом виде автомобильным транспортом.
Устройство малярного покрытия.
Малярные полуфабрикаты доставляются на стройплощадку с завода изготовителя. Для подачи малярных составов к месту производства работ, нанесения малярных составов на обрабатываемые поверхности использовать передвижную малярную станцию конструкции ЦНИИОМТП.
Облицовка поверхностей внутри здания керамической плиткой.
Плиточное покрытие устраивать на растворе из сухой смеси с приготовлением раствора в построечных условиях.
Устройство системы теплоизоляции фасадов.
В качестве теплоизоляции использовать многослойную теплоизоляционную систему «Сенарджи® ПпС-3». Нанесение компонентов систем осуществлять в соответствии с «Альбомом технических решений массового применения Системы наружной теплоизоляции фасадов зданий «Сенарджи® ПпС-3», разработанным ООО «Ледекс-М». Шифр ЛС ФЧУ 03/04 2002. Работы выполнять с металлических трубчатых лесов на хомутах ЦНИИОМТП.
Устройство внутренней сети канализации.
Прокладка трубопроводов из ПВХ труб, установка ванн, смесителей и унитазов выполняется вручную. Разгрузка и доставка сантехнического оборудования осуществляется вручную.
Устройство внутренней сети водопровода.
Разгрузка, доставка и монтаж водомерных узлов, умывальников и моек выполняется вручную. Трубы свариваются электродуговой сваркой. Сварочный трансформатор принять ТД-500.
Устройство внутренней сети теплоснабжения.
Разгрузку, доставку к месту установки и монтаж труб и оборудования выполнять вручную. Трубы свариваются электродуговой сваркой. Сварочный трансформатор принять ТД-500.
Устройство дорог и площадок.
Планировка площадки выполняется бульдозером ДЗ-104 на базе трактора Т-100М. уплотнение грунта производить самоходным катком ДУ-29 и электротрамбовкой ИЭ-4502. Асфальтобетонная смесь доставляется на стройплощадку с завода-изготовителя автосамосвалами КамАЗ-5511. Разравнивание смеси выполняется вручную, уплотнение выполнять катком ДУ-31А.
Озеленение.
Благоустройство территории выполняется насаждением деревьев, кустарников и многолетних цветов.
