Обеспечение
строительства материалами и конструкциями
ведется заводами и растворными узлами.
Доставка осуществляется специальным
автотранспортом на расстояние до 20 км.
Щебень, гравий доставляется с местных
карьеров на расстояние до 30 км
автосамосвалами. Обеспечение строительства
отдельными материалами осуществляется
со складов треста УПТК на расстояние
до 15 км бортовыми машинами и автосамосвалами.
Снабжение строительной площадки
электроэнергией, водой и теплом
производится от местных существующих
линий.
Нормативная
–
148
дня
Плановая
–
136 дней
Начало
строительства –
1 апреля 2009 года
Окончание
строительства –
23
октября 2009 года.
Подсчет объемов
работ проводится по рабочим чертежам,
полученные показатели в натуральных
измерителях приводим к единицам
измерения, принятых в ЕНиР, СНиП и ГЭСН.
УКП
08.02.01 ПЗ 2017
Лист1.Общая часть
Данные об источниках снабжения
Продолжительность строительства
Ведомости подсчетов объемов работ
УКП
08.02.01 ПЗ 2017
Лист
9
1
2
3
4
3.
Разработка
грунта экскават
ором
м3
2197,1
Траншея
1
hтр
=
hф
- 0,15 hтр
=
1,8 –
0,15 = 1,65 м а
= аф
+ 2 х
0,5 а = 1,8 + 2 х 0,5 = 2,8 м
b
= bф
+ 2mh
b
= 2,8 + 2 х 0,67 х 1,65 = 5,0 м
Vтр1
=
Траншея
2
а
= 1,5+ 2 х 0,5 = 2,5 м b
= 2,5 + 2 х 0,67 х 1,65 = 4,7 м Vтр2
=
Котлован
1
а
= аф
+
2 х 0,5 а = 1,8 + 2 х 0,5 = 2,8 с
= а + 2mh
с = 1,8 + 2 х 0,67 х 1,65 = 4,0 м b
= bф
+2 x
0,5 b
= 3,0 + 2 х 0,5 = 4,0 м d
= b
+ 2mh
d
= 4,0 + 2 х 0,67 х 1,65 = 6,2 м

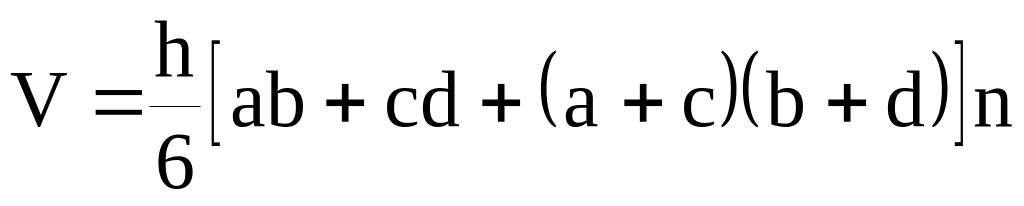

Vкот.1
=
(4,0
+ 6,2)] х 12 = 347,8 м3
Продолжение таблицы 1.

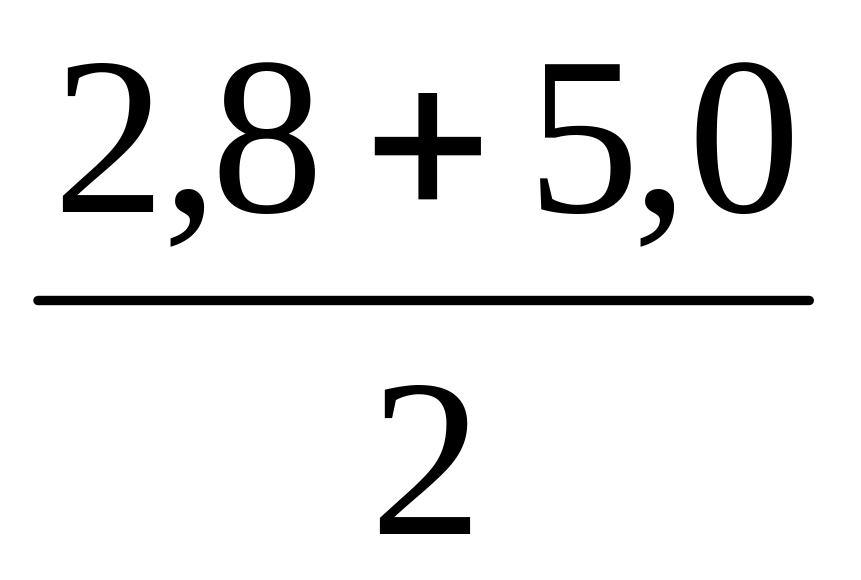

х
99 х 1,65 х 2
=
1274,1 м3
х
38 х 1,65 х 2 = 451,4м3
(2,8
х 4,0 + 4,0 х 6,2 + (2,8 + 4,0) х
УКП
08.02.01 ПЗ 2017
Лист
1
2
3
4
3.1
в транспорт
3.2
в отвал
4.
Ручная разработка
м3
м3
м3
248,4
1948,7
65,8
Котлован
2 а
= 6,2 + 2 х 0,5 =7,2 м с
= 7,2 + 2 х 0,67 х 1,65 = 9,32 м b
= 2,4 + 2 х 0,5 = 3,4 м d
= 3,4 + 2 х 0,67 х 1,65 = 5,6 м Vкот.2
=
[(7,2 х 3,4) + (9,32 х 5,6) + (7,2 + 9,3) х • (3,4
+ 5,6)] х 2 =123,8 м3 V
= Vтр1
+
Vтр2
+
Vкот1
+ Vкот2 V
= 1274,1 + 451,4 + 347,8 +123,8 = 2197,1 м3
Vтр
= Vф1
+ Vф2
+
Vф3
+Vфб1
+ Vфб2 Vф
=
a
x
b
x
hк
x n
x
0,6 Vф1
=1,5
х 1,8 х 1,65 х 0,6 х36 = 96,2 м3
Vф2
=3,0
х1,8 х1,65 х 0,6 х18 = 96,3 м3
Vф3
=1,5
х 1,5 х 1,65 х 0,6 х 6 =13,4 м3
Vфб1
=
0,3 х 5,95 х 0,4 х 4 = 2,9 м3
Vфб2
=
0,52 х 5,95 х 0,4 х 32 = 39,6 м3
Vтр
=
96,2+96,3 +13,4 +2,9 +39,6 =248,4 м3
Vотв
=
V
–
Vтр Vотв
= 2197,1 –
248,4 = 1948,7 м3
В
соответствии со СНиП ч.3 объем грунта
ручной разработки принимаем 3%
от общего объема механизированной
разработки
Vраз=
3%V Vраз=
0,03 х 2197,1 = 65,8 м3
Продолжение таблицы 1
