Задача 18

Определить норму запаса (оборотных средств) по строительным материалам

Исходные данные:

1)Годовой расход материала, тыс.руб.

-Цемент 1500+10*4

- Кирпич 1800+10*4

2)Среднее количество поставок за год:

-Цемент 12

- Кирпич 24

3)страховой запас, % от текущего запаса:

-Цемент 30

- Кирпич 50

4)подготовительный запас, дн:

-Цемент -

- Кирпич 1

Решение:

Кирпич:

1) Интервал поставки

2) Среднесуточный расход

3) Средний объем поставки

4) Текущий запас

5) Нормы запаса (оборотных средств)

Цемент:

1) Интервал поставки

2) Среднесуточный расход

3) Средний объем поставки

4) Текущий запас

5) Нормы запаса (оборотных средств)

Вывод: нормы запаса оборотных средств кирпич=62,6 тыс.р., цемент=83,42 тыс.р

Задача 19

Определить потребность в оборотных средствах на незавершенное производство строительного предприятия.

Исходные данные:

1)Объем СМР по вводным объектам, млн. р.180+10*4

2)средняя плановая продолжительность строительства одного дома, включая время на оплату счета, дн. 300

3)Распределение затрат по кварталам года, %

I-15

II-25

III-50

IV-10

4)планируемое снижение себестоимости СМР, % 8+0,1*4

Решение:

1) Средняя величина однодневных затрат

2) Средний остаток незавершенного строительства

-

-

-

-

-

  1. Планируемый объем НЗП

  1. Коэффициент нарастания

  1. Коэффициент соотношения плановой себестоимости и цены

  1. Потребность в оборотных средствах на НЗП

Вывод: потребность предприятия на незавершённое производство строительного предприятия составляет 84,8 млн. р

Задача 20

Определить коэффициент оборачиваемости и продолжительность одного оборота, если годовой объём строительно-монтажных работ за год составил 3300 тыс. р., а среднегодовые остатки оборотных средств 300 + 4 тыс. р.

Решение:

1) Коэффициент оборачиваемости

  1. Продолжительность оборота

Вывод: коэффициент оборачиваемости составляет 10,86 , а продолжительность оборота 33,16 дн.

Задача 21

Определить сумму оборотных средств, необходимых для выполнения строительно-монтажных работ в объёме 10000 + 10*4тыс.р., если средняя длительность одного оборота 45 дней.

Решение:

  1. Определяем Коб из формулы

  1. определяем сумму оборотных средств (СО)

Вывод: сумма оборотных средств 1255 тыс.руб.

Задача 22

Определить выработку одного бетонщика и время, затрачиваемое на 1 м3 бетонных работ, ели известно, что 8 бетонщиков в течении месяца при месячной норме 25 чел.-дн. Выполнили 250+5*4 м3укладки бетона.

Решение:

Общая трудоемкость на 300 м3

Т=25*8=200 чел. дней

Выработка одного рабочего

- за день м3; - за месяц

Время на 1 м3 кладки

;

Вывод: выработка 1 бетонщика в день составляет 1,35м3, за месяц 33,75м3, а время на 1м3 бетонных работ- 0,74 чел.дн.

Задача 23

Определить выработку на одного рабочего в смену, если звено рабочих из пяти человек смонтировало 400+4 м3 сборного железобетона за 8 смен.

Решение :

Находим выработку на одного рабочего

Вывод: выработка (В) на одного рабочего составляет 10,1 м3

Задача 24

Определить планируемое снижение трудозатрат (% и чел.-дн.) в результате роста производительности труда на 8% против показателя базового года, когда затраты труда составили 84000+100*4 чел.-дн.

Решение

1.Определяем планируемое снижение трудозатрат в %

2. Определяем планируемое снижение трудозатрат в чел.-дн.

, где УТР=ΔТ

Вывод: планируемое снижение трудозатрат составляет 7,4% и

6246 чел.-дн.

Задача 25

Определить прирост объема строительно-монтажных работ за счет повышения производительности труда, если известно, что объем работ выполняемый собственными силами, в планируемом периоде 100+4млн.р., в базисном- 95+4 млн.р. ;среднегодовая численность рабочих составляет 350 и 360 чел.

Решение

Определяем прирост объема строительно-монтажных работ.

Вывод: прирост объема строительно- монтажных работ составил 108,05%

Задача 26

Внутрисменные потери рабочего времени в строительной организации сократились с 12% в 2010г. до 7% в 2012г. Определите рост производительности труда и снижение трудовых затрат. Нормативная трудоемкость-25000+100*4 чел.-дн.

Решение:

1.Определяем рост производительности

2.Находим снижение трудовых затрат.

3.Находим снижение трудовых затрат, через рост производительности

Вывод: рост производительности в строительной организации составил 5,263% , а снижение трудовых затрат составили 1270 чел.дн.

Задача 27

В базисном году потери рабочего времени составили 15% в плановом году их намечено сократить в двое. Затраты труда в плановом году составят 89000+50*4 чел.-дн., каждый рабочий должен отработать 220 дн. Определить снижение трудозатрат и количество высвобождающихся рабочих.

Решение:

1)Определяем снижение трудозатрат

2)Количество высвобождающихся рабочих

Вывод: снижение трудозатрат=13380 чел.дн , количество высвобождающихся рабочих 61 чел.

Задача 28

Определить рост производительности труда от повышения уровня механизации земляных работ, внедрения сборных конструкции, если годовая выработка рабочего на земляных работах, выполняемых механизированным способом, составляет 16 тыс.м3 , ручным-800 м3; принимаем 1 м3 сборных конструкций снижает затраты труда на 2,4 чел.-дн. Общая численность рабочих в организации 200 чел.; число рабочих дней в году-260 дней. Данные по объемам работ приведены в таблице 7

Таблица 7

Наименование работ

Отчетный период

Плановый период

Земляные работы-всего тыс.м3

5000+100*4

5000+100*4

-в т.ч. механизированных

4320+100*4

4480+100*4

-ручных

680

520

Бетонные работы-всего тыс.м3

150+4

150+4

-в т.ч. сборные конструкции

71+4

105+4

1. Численность рабочих на земляных работах в отчетном году

Чр=В:Qсмр

Чм = 4720000 м3:16000=295ел.

Чр = 680000 м3:800=850 чел.

Всего 1145

2. Численность на земляных работах в плановом году

Чм = 4880000 м3:16000=305 чел.

Чр = 520000:800=650 чел.

Всего 955 человек

3. Сокращение численности рабочих на земляных работах

1145-955=190 человек

4. Сокращение трудозатрат на земляных работах

200*260=52000 чел. дней

5. Сокращение трудозатрат за счет увеличения сборности

(154000-75000)*2,4= 189600чел. дней

6. Общее сокращение трудозатрат

52000+ 189600=241600 чел. дней

7. Отработано чел. дней (трудозатраты) в отчетном году

20000*260=5200000 чел. дней

8. Снижение трудозатрат %

9. Рост производительности труда

Проверка

Вывод: рост производительности составляет 4,64%.

Задача 29

Строительная организация планирует фонд оплаты труда в сумме 7000+5*4 тыс.р., при этом намечает достигнуть 9% прироста производительности труда и 5% прироста заработной платы. Определить экономию заработной платы за счет роста производительности труда в планируемом году.

Решение:

Находим экономию заработной платы

Вывод Экономия заработной платы составит 252,72 тыс.р.

Задача 30

Определить численность комплексной бригады и ее профессионально-квалификационный состав, если продолжительность смены 8 ч., планируемое перевыполнение норм выработки 20%.Остальные данные приведены в таблице 8.

Таблица 8

Наимено-

вание работ

Профес-

сия рабо-

чих

Общие затраты труда,

чел.-ч.

Разряд

V

IV

III

II

Монтаж

сборных

металло-

конст-

рукций

Монтаж-

ники

1925+10*4

775+5*4

1150+5*4

Сварщик

1550+10*4

775+5*4

775+5*4

Бетонные

работы

Бетонщик

1100+6*4

550+3*4

550+3*4

Плотниц-

кие работы

Плотники

200+2*3

100+4

100+4

Итого

4775+28*4

2100+13*4

775+5*4

1800+9*4

100+4

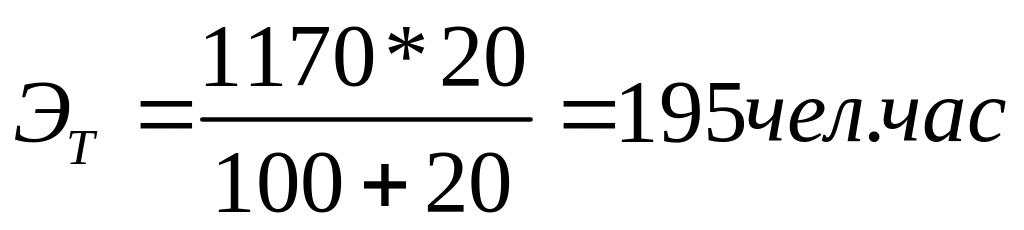

1. Экономия затрат труда

Монтажники ;

18 чел – 5 разряд

; 195/8=24 чел – 3 разряд

2. Сварщик 133/8 = по 17 чел – 4 и 5 разряды

3. Бетонщик ; 93,7/8= 12 чел – 3 и 5 разряды

4. Плотник ; 17,33/8=2чел. 2 и 3 разряды

Вывод:

Профессия

Разряды

Общее кол-во рабочих

5

4

3

2

Монтажник

17

24

41

Сварщик

17

17

34

Бетонщик

12

12

24

Плотник0

2

2

4

Итого:

103
