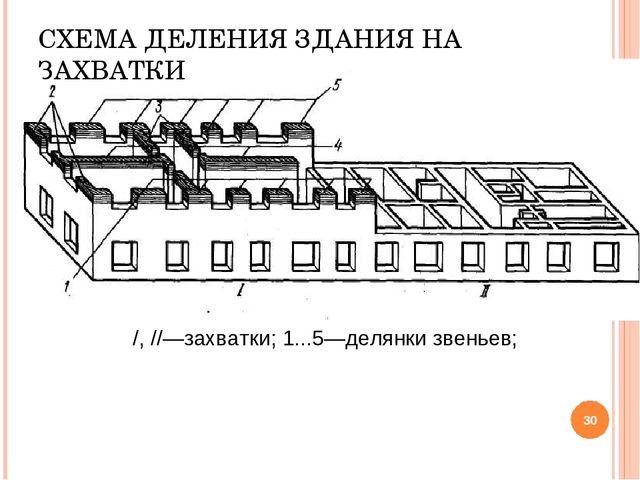

  1. Разбивка здания на захватки

Для поточной организации производства работ здание предварительно разбивается на яруса и захватки.

  • Ярус – участок условного расчленения объекта строительства по вертикали, вызванного технологическими соображениями. Высота яруса зависит от вида сооружения, его конструкции, технологической последовательности производства работ, расположения рабочих швов, вида применяемой опалубки и условий укладки бетонной смеси. При бетонировании высота яруса может достигать 4-5м.

В многоэтажных зданиях разбивка на ярусы может быть выполнена следующим образом: 1 ярус – фундаменты, 2ярус – колонны и перекрытия одного этажа и т.д. При разбивке сооружений на ярусы необходимо стремиться к тому, чтобы границы ярусов по возможности находились в местах, позволяющих устройство рабочих швов без уменьшения прочности конструктивных элементов.

  • Захватка - часть возводимого объекта, на котором выполняется частный поток минимальным звеном рабочих. При разбивке сооружения на захватки следует учитывать следующее:

Наименьший размер захватки должен быть достаточным для производительной работы звена минимального состава на протяжении смены.

  • Наибольший размер захватки по объему не должен превышать принятого суточного потока бетона;

  • Захватки должны быть равновелики;

  • Минимальное количество захваток должно отвечать условию: m ≥ n,

где m – количество захваток, n – число частных потоков, т.е. количество простых процессов.

Минимальное число захваток, на которое необходимо разбивать здание, должно приниматься не менее двух, т.к. в противном случае приходится, с целью совмещения процессов, организовывать работу в две и более смен, что приводит к существенным потерям.

  1. Определение состава бригады каменщиков и размера делянок

Необходимое количество рабочих в бригаде каменщиков определяется из условия обеспечения полной загрузки монтажного крана, обслуживающего кладку, по формуле:

где - затраты труда при кладке стен, чел-см (см. калькуляцию затрат труда);

- время работы крана по обслуживанию кладки, см.

Время работы крана по обслуживанию кладки определяется по формуле:

где - время установки и разборки лесов, см;

и - соответственно время подачи поддонов с кирпичом и раствора, см;

- время разгрузки материала, см;

- время монтажа перемычек, см.

Каждый из членов формулы определяется по формуле:

где Qi – затраты труда при выполнении i-го процесса, чел-см (см. калькуляцию затрат труда);

Npi – количество рабочих в звене, выполняющих i-ый процесс, чел.

Необходимое количество рабочих в бригаде каменщиков:

Принимаем 2 звена «четвёрка».

Размер делянки для каждого из звеньев находим по выражению:

где Npi – количество каменщиков в звене;

Нврi – норма времени на кладку стен с толщиной δi, чел.-ч.;

kn – коэффициент выполнения норм;

kпр – коэффициент, учитывающий проемность стен (0,90);

hя – высота яруса кладки, м (1 м).

Тогда размер делянки:

  1. Построение часового графика монтажа конструкций

Осуществляется на установку конструкций, монтаж которых производится с транспортных средств, в форме таблицы 1 , при этом достаточно рассмотреть монтаж только на одной из захваток.

Часовой график составляется только на основные (монтажные) процессы на основании предварительно разработанной схемы движения крана на захватке с указанием порядка монтажа элементов (рис. 1).

Рис. 1 - Порядок монтажа подкрановых балок ПБ1,2 и подстропильных ферм ФП1 на 1 захватке

Заполнение табл. 1 производится на основании калькуляции затрат труда.

Таблица 1 - Часовой график монтажа конструкций

пп

Наименование работ

Ед.

измерения

Объем работ

Обоснование

Состав звена

Применяемые машины

Норма машинного времени, машчас

Продолжительность выполнения работ, час

Процент выполнения норм, %

по нормам

принятая

1

2

3

4

5

6

7

8

9

10

11

1

Установка подкрановых балок Р до 5т

шт

24

Е4-1-6,

т. 3, п. 3 г

Монт. 5р-1, 4р-1, 3р-2, 2р-1, Маш.6р-1

МКГ-25.01

1,482

35,6

56

112,3

2

То же, Р до 11 т

шт

12

То же,

п. 4г

То же

То же

1,71

20,5

3

Установка подстропильных ферм

шт

6

Е4-1-6,

т. 4п. 2б

Монт. 6р-1, 5р-1, 4р-1, 3р-1, 2р-1, Маш.6р-1

То же

1,14

6,8

Продолжение табл.1

Соседние файлы в папке Технологические процессы АДБ
