4.Производственно-технологическая часть (технологическая карта на устройство монолитного балочного перекрытия)
4.1 Область применения.
Данная технологическая карта разработана на устройство балочного перекрытия, состоящего из плиты и балки. Толщина плиты перекрытия 250мм, сечение балки 500х750мм.
В состав работ, рассматриваемых картой, входят:
-установка опалубки балок
-установка арматуры балок
-установка опалубки плиты перекрытия
-установка арматуры плиты перекрытия
-бетонирование балки и плиты с помощью крана и бадьи
-уход за бетоном
-демонтаж опалубки балки и плиты перекрытия
4. 2 Определение объемов работ при устройстве балочного перекрытия.
№ п/п |
Наименование материала, изделия |
Ед.изм. |
Количество |
1 |
Монтаж опалубки балок |
м2 |
2784,25 |
2 |
Установка арматурных каркасов балок |
т |
6,2149 |
3 |
Монтаж опалубки плит перекрытия |
м2 |
1629,26 |
4 |
Установка арматурных сеток плит перекрытия |
т |
8,899 |
5 |
Бетонирование балок |
м3 |
185,65 |
6 |
Бетонирование плит перекрытия |
м3 |
387,15 |
4.3 Выбор машин и механизмов для производства работ.
Автомобильный транспорт является самым распространенным при перевозке бетонной смеси на расстояние свыше 0,5 км.
Тип транспортного средства выбирают в зависимости от дальности перевозки, вида и состояния дорожного покрытия, а также подвижности бетонной смеси.
Для доставки бетонной смеси с завода изготовителя непосредственно на объект в проекте принят автобетоносмеситель на базе автомашины ЗИЛ марки СБ-130 емкостью 5м3 и высотой разгрузки 1,6м, так как при подвижности бетонной смеси 10-14 см дальность ее перевозки по дорогам с жестким покрытием составляет 15 км, что удовлетворяет предъявляемым требованиям.
Определение необходимого количества транспортных средств:
q – объем бетонной смеси, перевозимой транспортным средством, м3;
n – число рейсов транспортного средства в час.
П – поток бетонной смеси
Плиты толщиной от 0,1 до 0,5 м наиболее удобно бетонировать в один слой толщиной, равной толщине конструкции, укладывая бетонную смесь полосами, параллельными короткой стороне плиты шириной 2-4 м.
Определяем поток бетонной смеси:
м3/ч
b – ширина плиты, м;
a – ширина полосы бетонирования, м (принимаем ширину полосы 4 м);
h – толщина плиты, м;
tук – возможная продолжительность укладки одного слоя (ч)

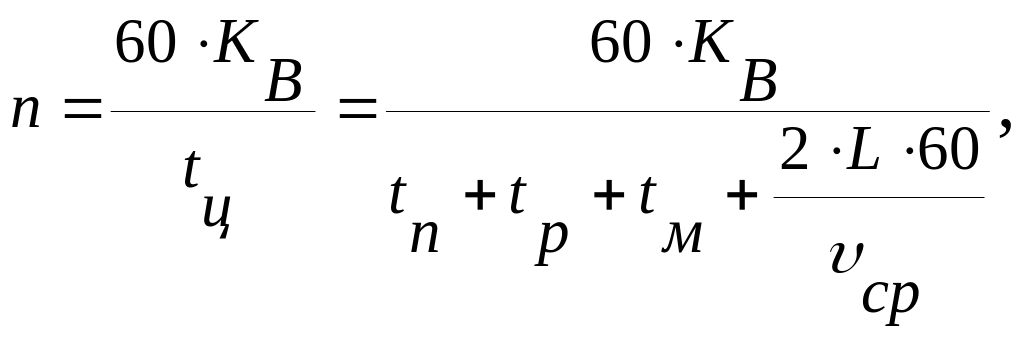

В свою очередь величина n определяется по формуле:
где
tп, tp, tм – время погрузки, разгрузки и маневрирования до разгрузки, мин;
L – расстояние перевозки бетонной смеси, км;
ср – средняя расчетная скорость движения груженого и порожнего транспорта, км/ч;
КВ – коэффициент использования транспорта по времени (для автобетоновоза 0,96).
Тогда: шт. Для обеспечения расчетного потока бетонной смеси для бетонирования плит перекрытия и балок необходимо два автобетоносмесителя марки сб-130.
Бетонная смесь подается автобетононасосом «Пунцмайстер» BSF 62.20 H.
Характеристики автобетононасоса:
- объем подачи 140 м3/ч
- давление подачи 85 бар
- диаметр цилиндра 280мм
- дальность подачи 57,6 м
- длина распределительного шланга 3м
- количество секций стрелы 6
- диаметр бетоновода 125 мм
Выбор башенного крана:
Выбор башенного крана при строительстве объекта осуществляется по трем основным параметрам:
-грузоподъемность
-высота подъема крюка
-вылет стрелы
Грузоподъемность определяется по формуле:
где:
-
масса наиболее тяжелого элемента, т.
-
масса такелажного приспособления для
подъема наиболее тяжелого элемента, т.
Наиболее тяжёлый элемент – конструкция опалубки, подаваемая в пакетах: qэ=6,0т.
Принимаем четырехветьевые стропы грузоподъемностью 7 т, массой 0,1 т, высотой 4,2м.
Высота подъема крюка башенного крана определяется:
-
высота здания по низу устанавливаемой
верхней монтируемой конструкции от
уровня рельс подкрановых путей
-
высота монтируемой конструкции здания
-
высота принятых строп
-
величина запаса высоты
Требуемый вылет стрелы башенного крана от оси подкрановых путей рассчитывается:
-
ширина здания
-
минимальное расстояние от оси подкрановых
путей до грани здания.
Минимальное расстояние от оси подкрановых путей до наружной стороны определяется по формуле:
-
база крана
-
длина полушпалы;
-
минимальное расстояние от конца полушпалы
до откоса балластной призмы;
-
размер заложения балластного слоя
(предварительно принимается равным 0,2
м);
-
безопасное расстояние от нижнего края
балластной призмы до габарита здания
По полученным значениям подбираем башенный кран СТТ 161/А-8 TS
Мощность: 56 кВт
Грузоподъемность: 8т
Вылет стрелы: 65м
Высота подъема крюка: 26,9м
Ширина подкрановых путей: 4,5м

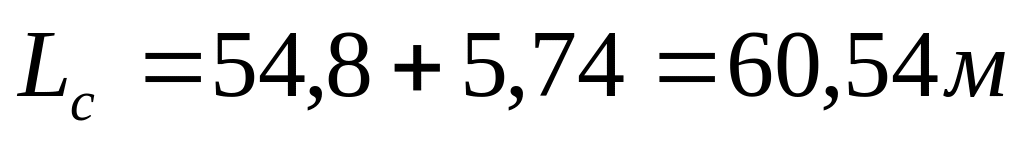

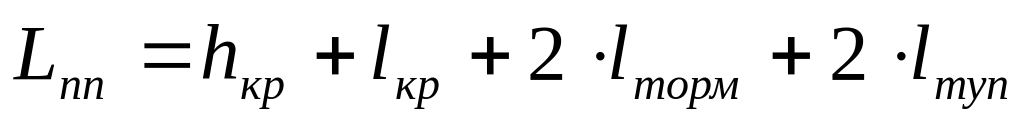

Продольная привязка подкрановых путей башенного крана заключается в определении протяженности подкрановых путей:
-
длина базы крана
-
расстояние между крайними стоянками
крана
-
длина тормозного пути крана;
-
расстояние от тупика до конца рельса.
Принимаем минимальную длину подкрановых путей 12,5м.
Для уплотнения бетонной смеси применяем глубинный вибратор с гибким валом марки ИВ-75, со следующими характеристиками:
производительность, м3/ч – 66;
радиус действия, мм – 300;
частота тока, Гц – 50;
масса, кг – 23,1;
диаметр наконечника, мм – 28;
мощность двигателя, кВт – 1,0;
длина вала, м – 3;
Рабочий комплект: электродвигатель, гибкий вал, вибронаконечник.
