Часть 1.

Методические указания к расчету плановых показателей работы цеха.

Производство продукции.

В этом разделе, исходя из установленных цеху программы выпуска продукции и трудоемкости изделий, рассчитываются объемы товарной и валовой продукции цеха в нормо-часах.

Объем товарной продукции (ТП, в нормо-часах) цеха рассчитывается по формуле:

, где

n – число изделий, в штуках (см. исх. данные ч.1. п.1.);

Nвj – программа выпуска j–го изделия на квартал в машино-комплектах (см. исх. данные ч.1. п.1.);

tj – трудоемкость единицы j–го изделия в нормо-часах (см. исх. данные ч.1. п.2.).

Объем валовой продукции (ВП, в нормо-часах) цеха рассчитывается по формуле:

ВП = ТП + НПк – НПн, где

НПк, НПн – остаток незавершенного производства в цехе соответственно на начало (см. исх. данные ч.1. п.2.) и конец (расчетный) планируемого периода, в нормо-часах.

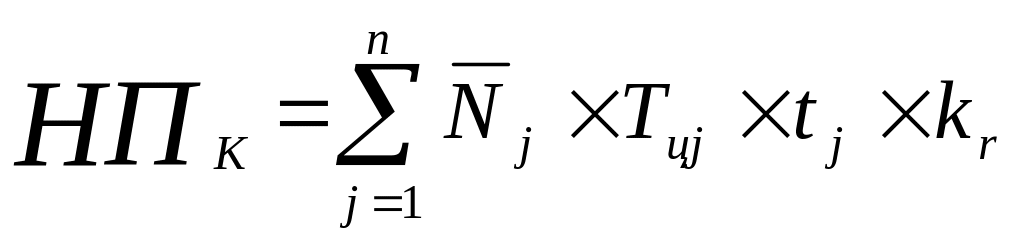

Остаток незавершенного производства на конец планируемого периода рассчитывается по формуле:

, где

Nj – среднедневной выпуск j–го вида изделия в периоде, последующем за планируемым, в машино–комплектах (расчетный);

Тцj – длительность производственного цикла изготовления единицы j-го вида изделия в периоде, последующим за планируемым, в днях (см. исх. данные ч.1. п.4.);

Kr – средний коэффициент готовности незавершенного производства в цехе (см. исх. данные ч.1. п.6.).

Формула для расчета среднедневного выпуска вида изделия в периоде, последующем за планируемым, в машино-комплектах:

, где

Nвj – увеличение (+) или уменьшение (–) в процентах выпуска изделий в квартале, по следующим за планируемым (см. исх. данные ч.1. п.5.);

mр.д.посл – количество рабочих дней в квартале, последующим за планируемым (расчет по календарю), в днях.

Таблица №1. Вспомогательная таблица для расчета плана производства на 3 квартал 2004г.

Данные необходимые для расчета:

Наименование показателя

тип

Формула (откуда взято):

значение

Nвj – увеличение (+) или уменьшение (–) в процентах выпуска изделий в квартале, по следующим за планируемым;

Изделие А

исх. данные ч.1. п.5.

2,00%

Изделие Б

исх. данные ч.1. п.5.

1,00%

mр.д.посл – количество рабочих дней в квартале, последующим за планируемым;

-

расчет по календарю

64 р.б.

Nвj – программа выпуска j–го изделия на квартал в машино–комплектах;

Изделие А

исх. данные ч.1. п.1.

200 м.к.

Изделие Б

исх. данные ч.1. п.1.

500 м.к.

Kr – средний коэффициент готовности незавершенного производства в цехе;

-

исх. данные ч.1. п.6.

0,5

tj – трудоемкость единицы j–го изделия в нормо–часах;

Изделие А

исх. данные ч.1. п.2.

240,00 н.ч.

Изделие Б

исх. данные ч.1. п.2.

317,00 н.ч.

Тцj – длительность производственного цикла изготовления единицы j-го вида изделия в периоде;

Изделие А

исх. данные ч.1. п.4.

15 дней

Изделие Б

исх. данные ч.1. п.4.

19 дней

НПн – остаток незавершенного производства в цехе на начало планируемого периода;

Изделие А

исх. данные ч.1. п.3.

5 000,00 н.ч.

Изделие Б

исх. данные ч.1. п.3.

22 000,00 н.ч.

Расчет данных

Nj – среднедневной выпуск j–го вида изделия в периоде, последующем за планируемым, в машино–комплектах;

Изделие А

расчет

3 м.к.

Изделие Б

расчет

7 м.к.

Формула Nj=Nвjx(1+Nвj/100)/mрдпосл

Nj=

(200x

(1+

0,02))/

64=

3 м.к.

Nj=

(500x

(1+

0,01))/

64=

7 м.к.

НПк – остаток незавершенного производства в цехе на конец планируемого периода;

Изделие А

расчет

5 400,00 н.ч.

Изделие Б

расчет

21 080,50 н.ч.

Итого

сумма

26 480,50 н.ч.

Формула НПк=NjхТцхtцjхkг

НПк=

3x

15x

240x

0,5=

5400,00

н.ч.

НПк=

7x

19x

317x

0,5=

21080,50

н.ч.

НПн – остаток незавершенного производства в цехе на начало планируемого периода;

Итого

расчет

27 000,00 н.ч.

Формула НПн=НПнА+ НПнБ

НПн=

5 000,00 н.ч. +

22 000,00 н.ч. =

27 000,00 н.ч.

Трудоемкость квартального выпуска в нормо часах.

Изделие А

Расчет

48 000,00 н.ч.

Изделие Б

Расчет

158 500,00 н.ч.

Итого

Расчет

206 500,00 н.ч.

Формула ТПк=Nвjхtj

ТПкА=

200х

240 =

48 000,00 н.ч.

ТПкБ=

500х

317 =

158 500,00 н.ч.

Формула ТПк=ТПкА+ ТПкБ

ТПк=

48000+

158500 =

206 500,00 н.ч.

Изменение остатков незавершенного производства

-

расчет

-519,50 н.ч.

ФормулаНП=НПк-НПн

из.НП=

26480,5-

27000=

-519,50 н.ч.

Итого валовая продукция

-

Расчет

205 980,50 н.ч.

Формула ВП=ТПк+НП

ВП=

206500+

-520=

205 980,50 н.ч.
