- •Содержание
- •Глава 1. Общие положения……………………………………
- •Глава 2. Наименование тем лекций и практических занятий
- •Глава 1. Общие положения
- •1.1. Цель, задачи
- •1.2 Связь с другими дисциплинами
- •1.3. Тематический план по дисциплине «Организация строительства».
- •Глава 2. Наименование тем лекций и практических занятий и их анонс (краткое содержание)
- •2.1. Учебные материалы для первого семестра обучения
- •2.1.1. Темы лекций в первом семестре
- •2.2. Учебные материалы для второго семестра обучения
- •2.2.3. Тематика курсового проектирования
- •Исходные данные:
- •Структура и состав кп:
- •5. Рекомендуемое содержание пояснительной записки курсового проекта:
- •Содержание
- •Тема 3.1.2. Нормативное обеспечение деятельности строительных организаций
- •Основные термины
- •Тема 3.1.3 Инфраструктура рынка подрядных работ
- •Тема 3.1.4 Инженерные изыскания и проектирование
- •Тема 3.1.5 Материально-техническая база (мтб) строительства и организация комплексного обеспечения строительства материалами, конструкциями, изделиями.
- •Тема 3.1.6 Организация эксплуатации транспорта в строительстве
- •Тема 3.1.7 Организация эксплуатации строительных машин
- •Тема 3.1.8 Организация приёмки зданий и сооружений в эксплуатацию
- •Раздел 3. 2 Организация строительного производства
- •Тема 3.2.1. Подготовка строительства и строительного производства
- •Тема 3.2.2 Организационно-технологическое моделирование строительного производства
- •Тема 3.2.3 Поточная организация строительства
- •Тема 3.2.4. Организационно-технологическое проектирование строительного производства
- •Тема 3.2.5 Календарное планирование в строительстве
- •Тема 3.2.6 Проектирование строительных генеральных планов
- •Тема 3. 2.7 Качество строительства
- •Тема 3.2.8 Опыт организации строительства за рубежом (из Дикмана)
- •Тема 3.2.9 Организация строительного производства при реконструкции и техническом перевооружении промышленных и других объектов
- •Организация реконструкций
- •Организация ремонтов
- •Глава 4 .Краткие методические рекомендации по проведению практических занятий
- •4.1. Практические занятия первого семестра
- •Введение
- •Тема №1. Знакомство с перечнем действующих в строительстве основных нормативных документов, термины и понятия
- •Тема №2. Основные показатели в строительстве: их виды, единицы измерения, способы определения, применение при решении вопросов организации строительства
- •Тема №3. «Работа со сНиП 1.04.03.-85- (ткп – 1.45-03-122.125) Нормы продолжительности строительства и задела в строительстве предприятий, зданий и сооружений»
- •Тема №4. «Работа с рсн, сНиП ч.4, еНиР и графическое моделирование строительных процессов»
- •Тема №5. «Расчет и оптимизация сетевых графиков»
- •Дифференциальный график при равномерном расходовании и поставки материалов.
- •Тема №7. «Поточная организация строительного производства»
- •Тема №8. «Разработка календарного плана строительства отдельного объекта»
- •Технико-экономические показатели календарного плана
- •4.2. Практические занятия второго семестра
- •Тема 1. Изучение особенностей объемно-планировочных и конструктивных решений индивидуальных объектов для решения задач проектирования строительного генерального плана.
- •Тема 2. Взаимосвязь календарного плана строительства объекта с организацией строительной площадки и выбор периода для проектирования строительного генерального плана.
- •Тема 1. Проектирование и размещение временных административных и хозяйственно-бытовых помещений
- •Подготовка исходных данных Построение графиков потребности в трудовых ресурсах
- •Формирование номенклатуры временных зданий, размещаемых на строительной площадке
- •Расчет мощности (вместимости) временных зданий
- •Выбор, размещение и привязка временных зданий на стройгенплане
- •Тема 2. Организация складского хозяйства на строительной площадке
- •Методы определения величины запасов материалов и динамики запасов на складе
- •Варианты индивидуальных заданий
- •Расчет площади и выбор типов складов
- •Размещение и привязка складов на строительном генеральном плане
- •Способы хранения основных изделий и конструкций на складе
- •Тема 3. Организация временного водоснабжения строительной площадки
- •Подготовка исходных данных
- •Расчет потребности в воде по отдельным потребителям
- •Тема 4. Организация временного электроснабжения на строительной площадке» Общая часть
- •Последовательность решения задачи «Организация временного электроснабжения на строительной площадке»
- •Методы расчета электрических нагрузок для отдельных потребителей и общей потребности в электроэнергии
- •1.Расчет нагрузок по удельной электрической мощности
- •2 Расчет нагрузок по удельному расходу электроэнергии (кВт*час)
- •3 Расчет нагрузок по установленной мощности электроприемников и коэффициенту спроса без дифференциации по видам потребителей
- •4 Расчет нагрузок по установленной мощности электроприемников и коэффициентам спроса с дифференциацией по видам потребителей. (Использовать при выполнении индивидуальных заданий)
- •Расчет мощности трансформатора
- •Организация электрического освещения и расчет числа прожекторов
- •Тема 5. Расчет потребности в автотранспорте и проектирование временных дорог
- •Последовательность решения задачи «Расчет потребности в автотранспорте и проектирование временных дорог»
- •Тема 8 Расчет основных технико-экономических показателей строительного генерального плана
- •Технико-экономические показатели строительного генерального плана
- •Глава 5. Методические рекомендации по выполнению курсового проекта. Общая часть
- •Рекомендуемое содержание пояснительной записки курсового проекта:
- •Раздел 1. Архитектурно-конструктивная часть
- •Раздел 2 Календарное планирование строительства
- •Раздел 3 Проектирование строительного генерального плана
- •Раздел 4. Охрана труда и техника безопасности
- •Раздел 1. Архитектурно–конструктивная часть
- •1.2. Характеристика конструктивных решений
- •1.3. Характеристика площадки строительства
- •1.4. Характеристика участников строительства
- •Раздел 2. Календарное планирование
- •2.1. Общие положения
- •2.2. Исходные данные для разработки календарного плана строительства объекта
- •2.3. Последовательность разработки календарного плана строительства объекта
- •2.4. Разработка календарного плана строительства объекта
- •2.4.1. Разработка вариантов возведения объекта
- •2.4.2. Формирование номенклатуры и определение объемов работ
- •2.4.3. Составление ведомости потребности материально- технических ресурсов
- •2.4.4. Разработка укрупненных моделей возведения объекта
- •2.4.5. Составление карточки-определителя выполнения работ
- •2.4.6. Расчет укрупненных сетевых графиков, выбор оптимального варианта
- •2.4.7. Разработка детального сетевого графика (календарного плана) строительства объекта
- •2.4.8. Построение графиков потребности в трудовых ресурсах
- •2.4.9. Построение графика поставки и расходования материалов
- •2.4.10. Построение графика работы строительных машин
- •2.4.11. Определение технико-экономических показателей календарного плана строительства объекта
- •3.2. Анализ развития ситуации на строительной площадке
- •3.3. Последовательность проектирования объектного строительного генерального плана
- •3.4. Выбор монтажных механизмов определение зон работы механизмов
- •3.5. Организация складского хозяйства Общая часть
- •Расчет площади и выбор типов складов
- •Размещение и привязка складов на стройгенплане
- •Способы хранения основных изделий и конструкций на складе
- •3.6. Расчет потребности в автомобильном транспорте и проектирование временных дорог
- •3.7. Проектирование и размещение на строительной площадке временных зданий
- •3.8 Организация временного водоснабжения строительной площадки
- •3.9. Организация временного электроснабжения строительной площадки
- •3.10. Определение тэп строительного генерального плана
- •Раздел 4. Охрана труда и техника безопасности
- •Глава 6. Экзаменационные вопросы для подготовки к
- •Вопросы для формирования экзаменационных билетов для сдачи экзамена за первый семестр
- •Вопросы для формирования экзаменационных билетов для сдачи экзамена за второй семестр
- •Вопросы по организации строительства для формирования экзаменационных билетов для сдачи комплексного государственного экзамена
- •Строительный комплекс республики Беларусь: состав, структура, назначение, участники, функции основных участников создания конечной продукции (1.1).
3 Расчет нагрузок по установленной мощности электроприемников и коэффициенту спроса без дифференциации по видам потребителей
Производят по формуле:
Где
: Р
-
установленная
мощность потребителей электрической
энергии, кВт;
K
- коэффициент спроса, принимаемый по
справочникам.
4 Расчет нагрузок по установленной мощности электроприемников и коэффициентам спроса с дифференциацией по видам потребителей. (Использовать при выполнении индивидуальных заданий)
Расчет электрических нагрузок выполняется с целью определения необходимой мощности трансформатора или передвижной электростанции.
Такой - наиболее точный метод определения нагрузок рекомендуется применять при разработке ППР и, соответственно, при разработке дипломного проекта.
Расчет нагрузок выполняется в табличной форме и в виде графика потребности в электроэнергии.
В каждый момент времени общая потребность в электроэнергии будет определяться суммой потребностей одновременно работающих потребителей по следующей формуле:
где – коэффициент, учитывающий потери в сети в зависимости от протяженности сечения провода и т.д. (принимается равным 1,05-1,10);
К1, К2, К3, К4 – коэффициенты спроса, зависящие от числа потребителей и учитывающие не одновременность их работы и неполную загрузку;
cosc, cosт – коэффициенты мощности;
Pу С – установленная мощность силовых токоприемников (кВт);
Pу Т – установленная мощность технологических потребителей (кВт,);
Pу ОВ – установленная мощность (удельная) осветительных приборов внутреннего освещения (кВт);
Pу ОН – установленная мощность (удельная) осветительных приборов наружного освещения (кВт);
Расчет мощности трансформатора
Потребная мощность трансформатора (кВА) определяется по значению рассчитанной суммарной нагрузки строительной площадки.
,
где Pр max – величина максимальной электрической нагрузки, принимается по суммарной диаграмме электропотребления.
Kм.н. – коэффициент совпадения нагрузок (для строек его величина принимается 0.75-0.85).
Выбор типа и количества трансформаторов выполняется по справочникам.
Организация электрического освещения и расчет числа прожекторов
Электрическое освещение строительной площадки подразделяется на рабочее и охранное.
Рабочее освещение должно обеспечивать нормальную работу в темное время суток на ее территории, в местах производства работ.
Охранное освещение территории строительной площадки или ее границ в темное время суток должно обеспечивать, в соответствии со строительными нормами, освещенность не менее 2 Лк на уровне земли.

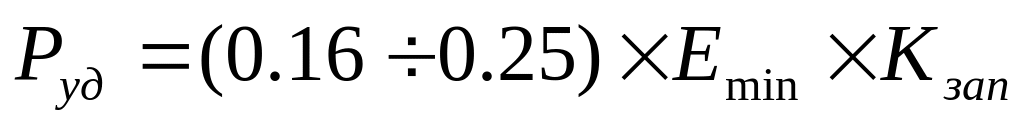

Для освещения строительной площадки (фронт работ, склады, дороги и т.д.) определяют необходимое количество прожекторов, светильников и подсчитывают их суммарную мощность. Наиболее широко применяется метод расчета освещения по удельной мощности (Руд.):
,
где Руд – удельная мощность, Вт/м2;
Кзап – коэффициент запаса;
Emin – нормируемая горизонтальная освещенность в Лк;
0,16-0,25 – большее значение принимается при малых площадях и освещенности.
