2.5 Сводная ведомость трудовых затрат

Таблица 2.5.1 Сводная ведомость трудовых затрат

№ п/п

Наименование работ

Тн ч/час

Тн ч/дн

1

2

3

4

ПОДГОТОВИТЕЛЬНЫЕ РАБОТЫ

1

Разбивка трассы

15,90

1,99

2

Завоз материалов разгрузка и растаскивание по местам монтажа

43,20

5,4

3

Устройство пешеходных, проезжих мостов

8,691

1,086

4

Устройство ограждений трассы газопровода

159

19,88

5

Вскрытие подземных коммуникаций и их подвеска

20,36

2,55

ЗЕМЛЯННЫЕ РАБОТЫ

1

Рытье траншеи экскаватором по разбивке

28,03

3,50

2

Зачистка стен и дна траншеи вручную (подготовка постели)

176,23

22,03

МОНТАЖНЫЕ РАБОТЫ

1

Сборка труб в плети, сварка поворотных стыков

63

7,87

2

Монтаж трубопроводов, арматуры, ГРП, прихватка стыков

91,78

11,47

3

Укладка газопровода в траншею

119,53

14,94

4

Сварка неповоротных стыков

7,88

0,99

5

Горизонтальное продавливание футляров

263,2

32,9

ИЗОЛЯЦИОННЫЕ РАБОТЫ

1

Изоляция стыков газопровода, протяжка и заделка торцов футляров

172,22

21,52

2

Просветка стыков радиографическим способом

26,4

3,3

ЗАКЛЮЧИТЕЛЬНЫЕ РАБОТЫ

1

Разборка пешеходных, проезжих мостов и ограждений трассы газопровода

112,198

14,02

2

Присыпка газопровода вручную, засыпка приямков

62,48

7,81

3

Испытания газопроводов на плотность

247,5

30,94

4

Засыпка траншеи бульдозером

3,92

0,49

2.6 Расчет численного и квалификационного состава бригады.

Монтажные работы выполняет комплексная бригада, в которой численный и профессионально-квалификационный состав рабочих соответствует монтажному процессу и объему монтажа конструкций. Чтобы определить количественный состав комплексной бригады, необходимо знать нормативные сроки выполнения монтажных работ. Для этого разрабатывают калькуляцию затрат труда.

Расчет численного и квалификационного состава бригады ведется на основании разработанной калькуляции и сводной ведомости трудовых затрат. Согласно Е9-2-1 "Опускание труб в траншею" технология требует бригаду не менее пяти человек.

Численный состав бригады газовиков будет составлять:

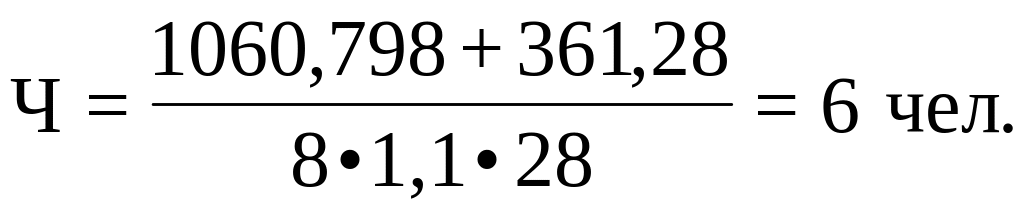

(2.6.1)

где Нмонт. раб. – нормативная трудоемкость монтажных работ, чел/час;

Нсвар. раб. – нормативная трудоемкость сварочных работ, чел/час;

8 – продолжительность рабочего дня;

В – выработка в процентах, долях;

С – срок монтажа, дней;

,

в том числе сварщиков:

(2.6.2)

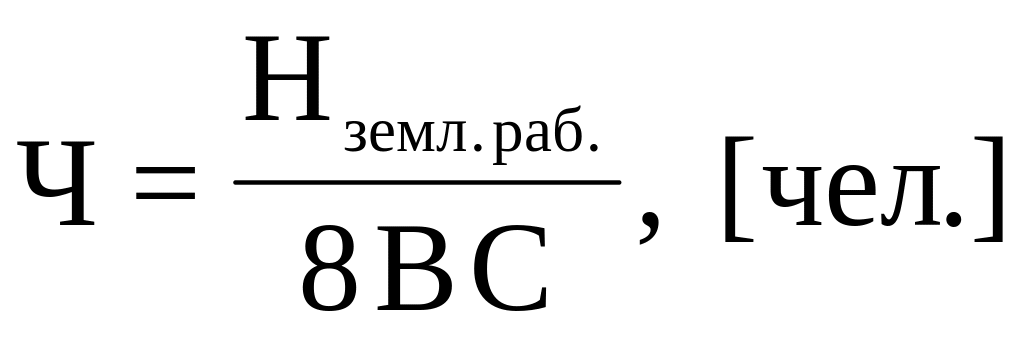

землекопов:

(2.6.3)

экскаваторщиков:

(2.6.4)

Продолжительность строительства – 28 дней.

Численный состав бригады принят в составе 9 человек, в том числе:

6р-1 – сварщик, бригадир,

5р-1 – сварщик;

Газовики:

5р-1,

4р-2,

3р-1;

Изолировщики:

4р-1,

3р-2.

Кроме того, генеральный подрядчик обязан предоставить один экскаватор на 3,5 дня работы, один бульдозер на ½ дня работы; бригада наймет землекопов для выполнения земляных работ и плотников для ограждения трассы.

Также необходимо нанять специализированную бригаду рабочих в составе шести человек на пять дней работы для выполнения горизонтального продавливания футляров.
