2.2 Расчет объемов земляных работ
1 Определяется диаметр изолируемой трубы
(2.2.1)
где Dн-наружный диаметр трубы, м;
tизол – толщина изоляции, м.
2 Определяется глубина траншеи газопровода
(2.2.2)
где Нз – глубина заложения газопровода.
Принимается глубина траншеи 0,9 м.
3 Определяется ширина низа траншеи
(2.2.3)
Ширина дна траншеи округляется с учетом ширины ковша экскаватора Э-2512, В=0,7 м.
4 Выбирается профиль и размеры траншеи

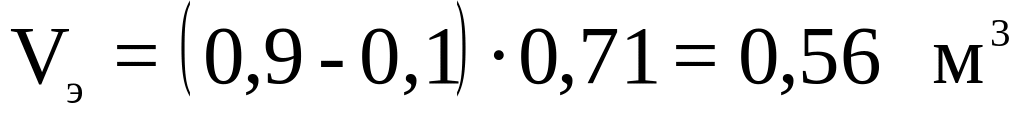

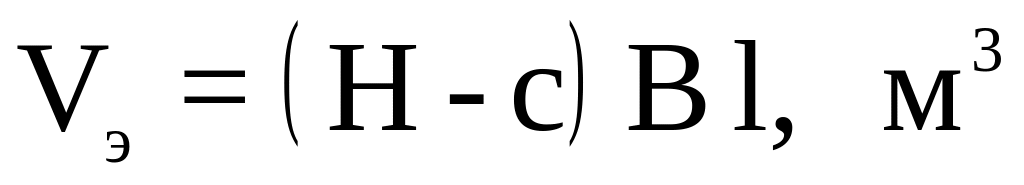

5 Определяется объем грунта экскаватором для траншеи с вертикальными стенками
(2.2.4)
где l – длина
с=10 см=0,1 м

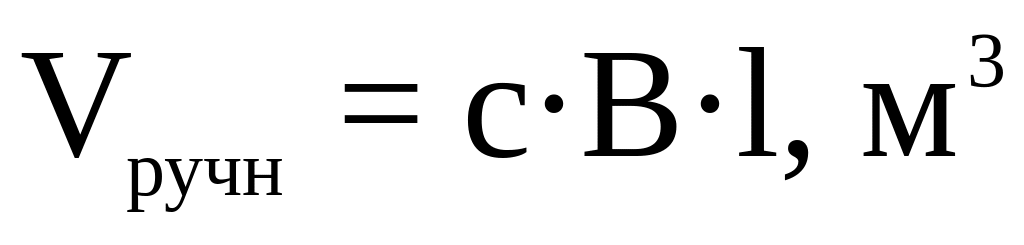

6 Определяется объем по зачистке дна вручную
(2.2.5)
7 Определяется объем по расширению приямков под сварку неповоротных стыков
(2.2.6)
8 Определяются объемы под колодец
(2.2.7)
9 Определяется общий объем грунта в траншеи в плотном теле
(2.2.8)

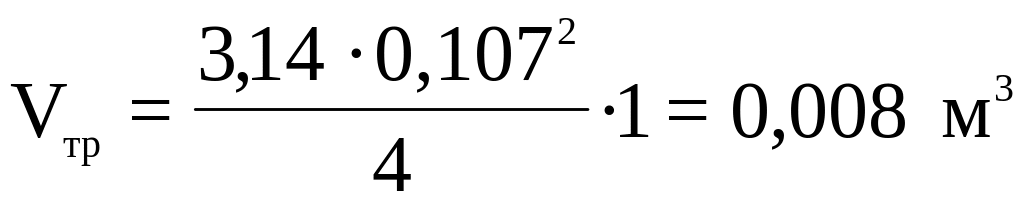

10 Определяется объем грунта вытесняемой трубой
(2.2.9)

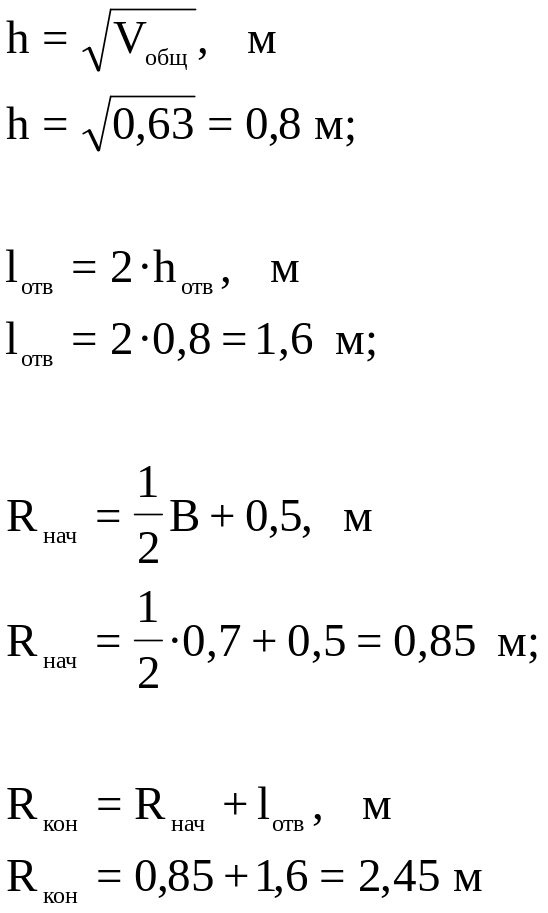

11 Определяются габариты отвала грунта
(2.2.10)
где k1
– коэффициент разрыхления грунта
12 Определяются размеры отвала грунта
(2.2.11)
13 Определяются объемы постели под газопровод
(2.2.12)
14 Определяются объемы присыпки газопровода
(2.2.13)
15 Определяются объемы работ по засыпке приямков вручную
(2.2.14)
16 Определяются объемы работ по засыпке траншеи бульдозером
(2.2.15)
17 Определяется объем грунта подлежащий вывозу
(2.2.16)
где k2 – остаточной увеличение грунта после присыпки
(2.2.17)
Все расчеты сведены в таблицу 2.2.1
Таблица 2.2.1 Расчет объемов земляных масс
№ п/п |
Наименование работ |
Ед. изм. |
Кол-во |
Формула подсчета |
1 |
2 |
3 |
4 |
5 |
ПОДГОТОВИТЕЛЬНЫЕ РАБОТЫ |
||||
1 |
Разбивка трассы |
м |
1325 |
По проекту, ген.план |
2 |
Завоз труб на трассу |
т |
6,134 |
m∙L=4,63∙1325 m-масса трубы |
3 |
Устройство пешеходных мостов |
м2 |
12,80 |
(В+1,0)∙0,7∙n= =(0,407+1,0)∙13 n-количество мостов |
4 |
Устройство проезжих мостов |
м2 |
93,87 |
По ген. Плану (В+2,0)∙3,0∙n= =(0,407+2)∙3,0∙13 |
5 |
Устройство ограждений траншеи |
м |
2650 |
По ген. плану |
6 |
Вскрытие подземных коммуникаций |
м3 |
8,79 |
(В∙2,0∙Нтр)∙n= =(0,407∙2∙0,9)∙12 n-кол-во пересечений с коммуникациями |
7 |
Подвешивание подземных коммуникаций |
п.м. |
4,88 |
В∙n=0,407∙12 n-кол-во пересечений с коммуникациями |
8 |
Вскрытие дорожных покрытий |
м2 |
107,86 |
(В+0,2)∙L= =(0,407∙0,2)∙1325 |
9 |
Сборка в звенья |
м |
1325 |
По проекту |
10 |
Поворотная сварка труб в укрупненные плети |
cтык |
1325 |
По схеме свар. стыков |
ЗЕМЛЯНЫЕ РАБОТЫ |
||||
1 |
Рытье траншеи экскаватором: - в отвал
- в транспорт |
100 м3 |
7,42
68,91 |
Vэкс∙L=0,56∙1325 L-длина трассы
Vвыв∙L=5,201∙1325 |
2 |
Зачистка стенок и дна траншеи вручную |
м3 |
92,75 |
Vруч∙L=0,07∙1325 |
3 |
Рытье приямков для сварки стыков |
м3 |
121,5 |
Vприям∙n=2,7∙45 n – кол-во приямков |
4 |
Уширение котлована под колодец |
м3 |
46,47 |
Vколод∙n=5,809∙1,8 n – кол-во колодцев |
МОНТАЖНЫЕ РАБОТЫ |
||||
1 |
Укладка труб в траншею ГПМ |
п.м. |
2 трубоуклад |
По проекту |
2 |
Сварка неповоротных стыков |
стык |
45 |
По схеме свар. стыков |
1 |
2 |
3 |
4 |
5 |
3 |
Устройство колодцев |
кол. |
8 |
По проекту |
4 |
Устройство битумной гидроизоляции колодцев |
кол. |
8 |
По проекту |
5 |
Монтаж запорно-регулирующей арматуры: - задвижек - компенсаторов - контрольных трубок |
шт.
|
8 8 8 |
По проекту |
6 |
Устройство постели газопровода |
м2 |
18,55 |
Vпост∙L=0,014∙1325 |
7 |
Испытание газопровода на герметичность |
м |
1325 |
По проекту |
8 |
Изоляция поворотных и неповоротных стыков |
стык |
215 |
По схеме свар. стыков |
ЗАКЛЮЧИТЕЛЬНЫЕ РАБОТЫ |
||||
1 |
Разборка пешеходных мостов |
м2 |
12,804 |
Из подготовит. работ |
2 |
Разборка проезжих мостов |
м2 |
93,873 |
Из подготовит. работ |
3 |
Разборка ограждений |
м |
2650 |
Из подготовит. работ |
4 |
Разборка подвешенных коммуникаций |
м |
4,88 |
Из подготовит. работ |
5 |
Присыпка газопровода вручную |
м3 |
204,05 |
Vприс∙L=0,154∙1325 |
6 |
Засыпка приямков вручную |
м3 |
71,1 |
Vзас пр∙L=1,58∙45 |
7 |
Испытание газопровода на герметичность |
м |
1325 |
По проекту |
8 |
Засыпка траншеи бульдозером |
100 м3 |
612,15 |
Vзас бул∙L=0,462∙1325 |
9 |
Восстановление дорожных покрытий |
м2 |
80 |
Из подготовит. работ |
Все работы выполняются специализированной бригадой.
