7. Расчёт параметров работ сетевого графика

Ранний срок начала работы Трн(i-j) совпадает с ранним сроком свершения её начального события.

Поздний срок начала работы Тпн(i-j) можно получить, если из позднего срока свершения её конечного события вычесть её ожидае­мую продолжительность.

Ранний срок окончания работы Tpo(i-j) образуется прибавлением её продолжительности к раннему сроку свершения её начального события.

Поздний срок окончания работы Тпо(i-j) совпадает с поздним сроком свершения её конечного события.

Для всех работ критического пути, как не имеющих резервов времени, ранний срок начала совпадает с поздним сроком начала, а ранний срок окончания – с поздним сроком окончания.

Работы, не лежащие на критическом пути, обладают резервами времени. Различают два вида временных резервов.

Свободный временной резерв – количество времени, на которое можно задержать работу без задержки её работы-последователя.

Общий временной резерв – время, на которое можно отложить выполнение работы без сдвига даты окончания проекта.

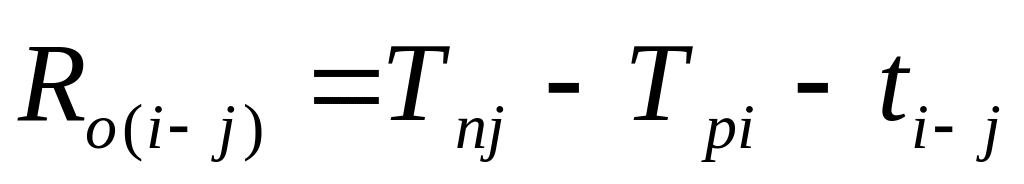

Свободный и общий временные резервы рассчитываются по формулам (4) и (5).

Свободный временной резерв

.

(4)

Общий временной резерв

.

(5)

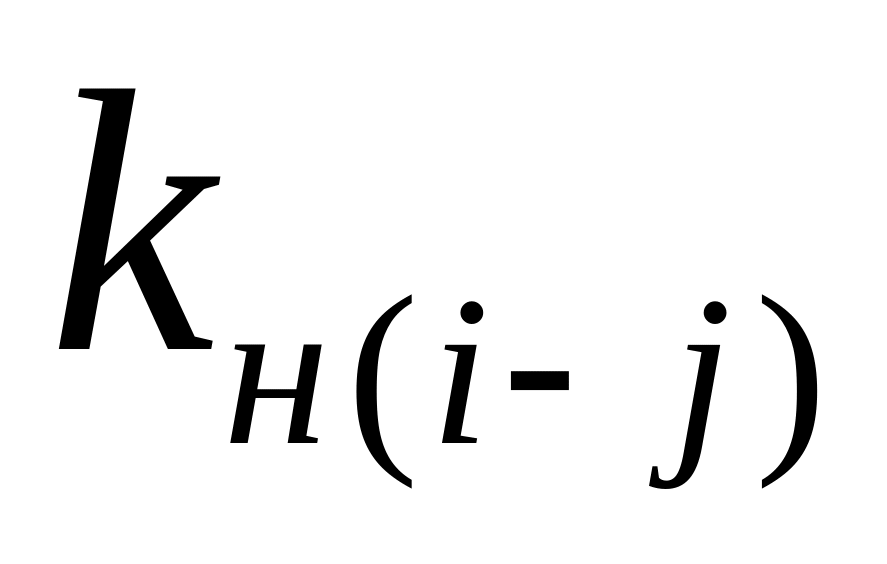

Для работ, лежащих на критическом пути, резервов времени нет и, следовательно, коэффициент напряженности kн(i-j) работ равен единице. Если работа не лежит на критическом пути, то она располагает резервами времени и её коэффициент напряженности меньше единицы.

Величина коэффициента напряжённости равна отношению суммы продолжительностей отрезков максимального пути, проходящего через данную работу, не совпадающих с критическим путем (i-j) к сумме продолжительностей отрезков критического пути, не совпадающих с максимальным путем, проходящим через эту работу (i-j) – формула (6).

.

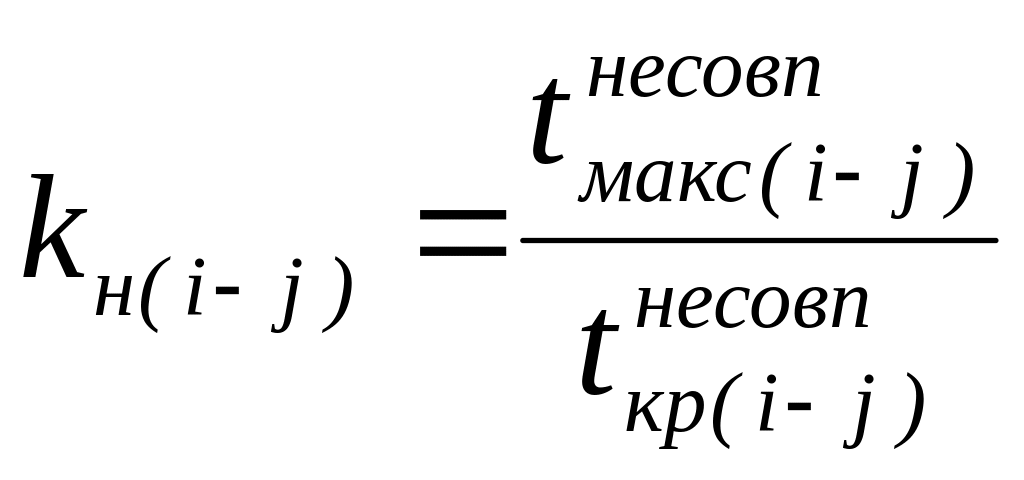

(6)

Результаты расчетов сведены в табл. 2.

Таблица 2

Параметры работ сетевого графика

п/п

Код

работы

Ожида-емая

продол-житель-ность, дн

Срок начала, дн.

Сроки окончания, дн.

Резерв времени, дн.

Коэффи-циент

напряжён-ности, kн

ранний

поздний

ранний

поздний

свободный

общий

1

0-1

8

0

0

8

9

0

1

0,92

2

0-3

13

0

0

13

13

0

0

1

3

0-5

9

0

0

20

20

11

11

0,45

4

1-2

9

8

9

17

39

0

22

0,36

5

1-4

6

8

9

23

26

9

12

0,59

6

1-3

4

8

9

13

13

1

1

0,92

7

2-7

3

17

39

33

42

13

22

0,36

8

3-4

10

13

13

23

26

0

3

0,86

9

3-6

6

13

13

29

29

10

10

0,38

10

3-5

7

13

13

20

20

0

0

1

11

4-7

8

23

26

33

42

2

11

0,68

12

4-6

3

23

26

29

29

3

3

0,81

13

5-6

9

20

20

29

29

0

0

1

14

5-8

10

20

20

37

37

7

7

0,59

15

5-9

6

20

20

41

41

15

15

0,29

16

6-7

4

29

29

33

42

0

9

0,50

17

6-10

5

29

29

47

47

13

13

0,28

18

6-9

9

29

29

41

41

3

3

0,75

19

6-8

8

29

29

37

37

0

0

1

20

7-10

5

33

42

47

47

9

9

0,68

21

8-9

4

37

37

41

41

0

0

1

22

9-10

6

41

41

47

47

0

0

1

23

9-11

17

41

41

60

60

2

2

0,89

24

10-11

13

47

47

60

60

0

0

1

В зависимости от коэффициента напряженности все работы попадают в одну из трех зон напряженности:

а) критическую, > 0,8;

б) промежуточную, 0,5 ≤ ≤ 0,8;

в) резервную, < 0,5.

Зная коэффициенты напряжённости работ, можно выполнить оптимизацию СГ, заключающуюся в перераспределении ресурсов из резервной и частично промежуточной зон в критическую зону с целью выравнивания коэффициентов напряженности всех работ.
