  1. График производства работ

График производства работ – смотреть графическую часть.

График производства работ составляем на возведение всего здания, включая земляные работы, монтажные работы по устройству каркаса и перекрытий, отделочные и специальные работы.

В общем виде график производства работ состоит из двух частей: расчетная часть (графы 1-10) и графическая часть - линейная модель, в которой взаимоувязаны по времени и срокам все строительные процессы.

Оценку эффективности графика производства работ произвести по коэффициентам:

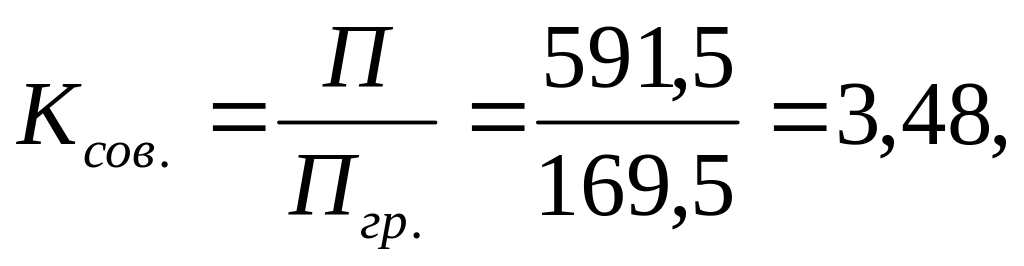

А) Коэффициент совмещения работ по времени:

Где:

П - продолжительность строительных работ, если бы они выполнялись одна за другой, дни (см. график производства работ);

Пгр. - продолжительность строительных работ по графику производства работ, дни (см. график производства работ).

Примечание: чем больше совмещаются процессы, тем выше коэффициент совмещения работ, и значит, продолжительность строительства сокращается.

Б) Коэффициент неравномерности движения рабочих:

Где:

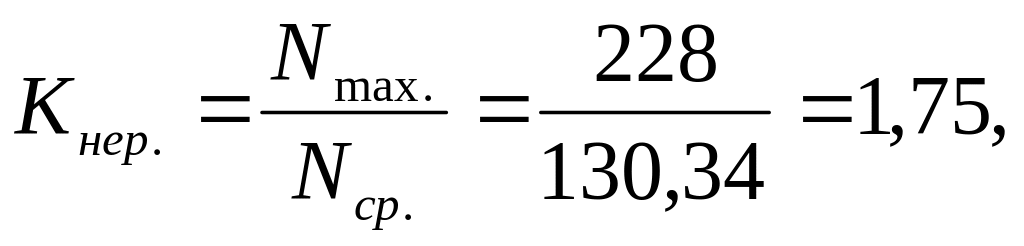

Nmax. - максимальное число рабочих по графику движения рабочих, чел (см. график движения рабочих);

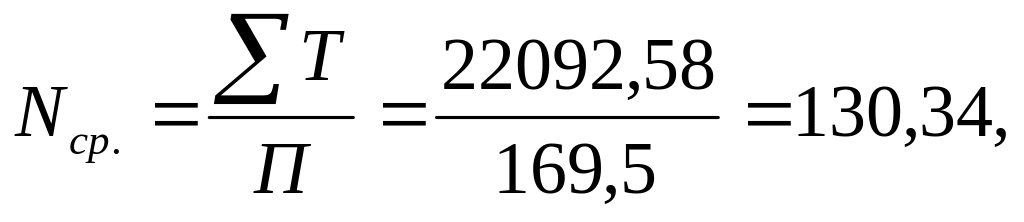

Nср. - среднее число рабочих:

- суммарная трудоемкость всех общестроительных работ. чел*см (см. график производства работ);

Пгр. - продолжительность строительных работ по календарному графику, дни (см. график производства работ).

Примечание: коэффициент Кнер. не должен превышать 1,5-2,0.
