    1. Составление калькуляции трудозатрат и заработной платы рабочих на выполнение каменных и монтажных работ

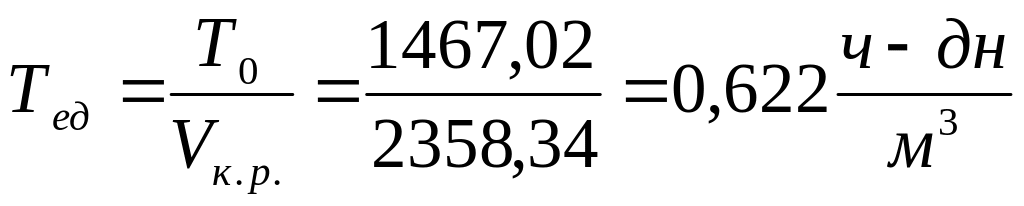

Определение трудоемкости работ

Трудоемкость работ определяется по формуле:

где НВР – норма времени – трудозатраты для выполнения единицы продукции;

V – объем работ;

tсм – продолжительность смены (8 часов);

k – коэффициент при норме времени.

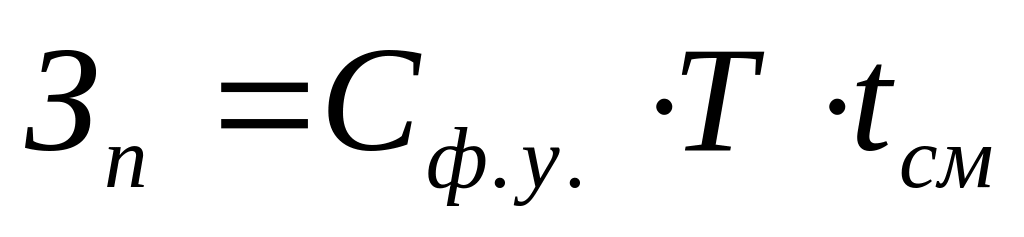

    1. Расчет заработной платы рабочих

Расчет заработной платы рабочих осуществляется по усредненной стоимости человеко-часа:

,

Зм – средняя заработная плата в строительстве (по состоянию на 01.01.2011), Зм = 3400 грн.

Нр.в.-усредненная норма рабочего времени в час на одного работника.Нр.в.=167 часа.

По Су определяется средний разряд в строительстве: =3,8

Для разряда 3,8 определяется межразрядный коэффициент: =1,310

Где Сф. – фактическая усредненная стоимость человеко-часа

стр .

конкретного вида работ, которая соответствует среднему разряду ( Pср.)

этого вида работ, грн.

Т – трудоемкость выполнения соответствующего вида работ, ч-дн. tсм – продолжительность рабочей смены в часах, tсм = 8 часов.

Фактическая усредненная стоимость ч-часа определяется по формуле:

-межразрядный коэффициент для соотв.значения среднего разряда( ),рассчитываемого вида работ.

1.6. Сравнение вариантов механизации

  • Себестоимость одной смены эксплуатации машины

определяется по формуле:

1вар. грн.

2вар. грн.

См-час-стоимость маш-часа работы в грн.по ДБН.

tсм=8 часов

-коэффициент инфляции-приведенная стоимость маш-часа работы машины к стоимости маш-часа на момент составления расчета.

  • Себестоимость механизированного процесса по устройству монолитных фундаментов:

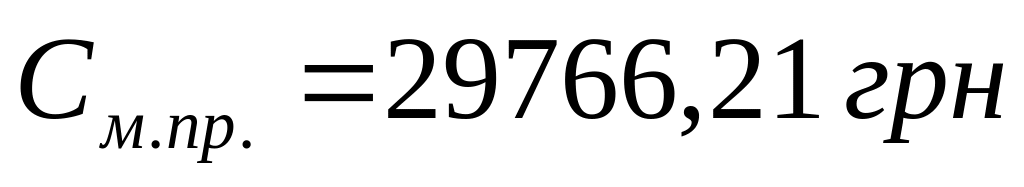

1вар. грн;

2вар. грн;

Тсм-время работы машины на площадке в сменах;

Сзп-сумма зарплаты рабочих,занятых ручным трудом на монтажных работах;

1,7-коэффициент накладных затрат на заработную плату.

  • .Выбор наиболее экономичного варианта

Сравнение вариантов механизации работ по строительству и монтажу осуществляется по стоимости единицы продукции.

Себестоимость единицы продукции:

1вар. 79407,06/1190=66,73 грн

2вар. 70514,71/1190=59,25 грн

Выбираем ІІ вариант, как более экономичный.

    1. Составление графика производства каменных и монтажных работ

Продолжительность процессов в днях рассчитывается исходя из трудоемкости этих процессов.

-кол-во людей,занятых на выполнении работы;

-кол-во рабочих смен в одном календарном дне.

    1. Технико-экономические показатели проекта

  1. Продолжительность работ (по графику производства работ):

П=90 дней

  1. Общая трудоемкость:

  1. Затраты труда на 1м³ кирпичной кладки при возведения надземной части здания:

  1. Общая зарплата рабочих: 170153,79 грн

  2. Стоимость механизированного процесса по возведению надземной части здания:
