- •Технології монтажу конструкцій багатоповерхових каркасно-панельних будівель
- •6.060101 «Будівництво» та спеціальності
- •7.05020201, 8.05020201 «Автоматизоване управління технологічними процесами»
- •Загальні положення
- •1. Підготовчий етап. Проектування та розрахунок початкових даних
- •2. Вибір методу монтажу будівлі
- •3. Проектування основних операцій монтажного процесу
- •3.1. Піднімання та переміщення конструкцій
- •Дані монтажних пристосувань для монтажу будівельних конструкцій
- •3.2. Стропування конструкцій
- •3.3. Вивіряння та тимчасове закріплення конструкцій
- •3.4. Постійне закріплення конструкцій
- •4. Оснащення робочих місць монтажників засобами риштування
- •5. Визначення кількісного складу комплектів машин, засобів малої механізації, інструмеНтіВ та пристосувань
- •6. Складання калькуляції витрат праці і заробітної плати
- •Калькуляція трудових витрат праці і заробітної плати
- •7. Визначення основних техніко-економічних показників варіантів виконання робіт
- •8. Технологічні розрахунки. Побудова графіКа виконання монтажних робіт
- •8.1. Розробка таблиці технологічних розрахунків
- •8.2. Побудова графіка виконання робіт
- •9. Розробка заходів з безпечного виконання монтажних робіт
- •9.1. Упорядкування вказівок до виконання робіт і заходів із безпеки праці. Область застосування
- •9.2. Вказівки до виконання робіт
- •9.3. Заходи з безпеки праці
- •9.4. Область застосування
- •10. Розрахунок техніко-економічних показників проекту
- •11. Вказівки до оформлення пояснювальної записки та креслень
- •Список літератури
- •Технології монтажу конструкцій багатоповерхових каркасно-панельних будівель
- •6.060101 "Будівництво" та спеціальності 7.05020201, 8.05020201 «Автоматизоване управління технологічними процесами»
7. Визначення основних техніко-економічних показників варіантів виконання робіт
Запитання для підготовки
Критерій оцінки ефективності технологічних рішень. Фактори, які впливають на зміну вартості монтажних робіт. Методика визначення основних техніко-економічних показників технології виконання монтажних робіт.
Рекомендована література: [9; 12].
Початкові дані
Калькуляція трудових витрат і заробітної плати, а саме: сумарні витрати праці монтажників і машиністів кранів, що здійснюють монтаж окремих конструктивних елементів, сумарна заробітна платня монтажників, що виконують цей монтаж. Результати попередніх етапів.
Послідовність виконання
Формуються декілька варіантів механізації монтажного процесу (із зазначенням типів, марок і кількості машин), які задовольняють вимогам попередніх етапів проектування. З довідника [13; 15, додаток 5] визначають техніко-економічні характеристики будівельних кранів і пристосувань. Розраховуються: нормативні витрати праці монтажників і кранів, заробітна платня монтажників, які є результатами вибірки і підсумовування відповідних показників по пунктах калькуляції (див. табл. 7: механізовані роботи, гр.10, 11).
Обґрунтування варіантів
Основними техніко-економічними показниками є:
тривалість виконання монтажних робіт на об'єкті –
, роб.зм.; у тому числі тривалість зайнятості монтажних кранів на об'єкті –
, зм.;
витрати праці на монтаж однієї тони (1т) збірних конструкцій (питомі витрати праці) –
, люд.-год/т;
собівартість монтажу однієї тонни (1т) збірних конструкцій –
, у.г.о.1/т.
1. Загальна тривалість виробництва монтажних робіт на об'єкті – визначається за формулою:
,
(змін) (12)
де
–
тривалість монтажу конструкцій наземної
частини будівлі, зм.;
–
тривалість
ручних робіт на останній захватці
останнього поверху після завершення
монтажу конструкцій, зм.
Тривалість (нормативна) зайнятості монтажних кранів на об'єкті визначається за формулою:
,
(змін) (13)
де
– нормативна
тривалість
роботи і-го
крана, що входить у комплект:
,
(змін) (14)
де
–
коефіцієнт,
враховуючий тип монтажного крана; для
баштових кранів та на гусеничному ходу
=1,0;
для кранів на пневмоколісному ходу та
автомобільних
=1,1
[6];
– нормативні
витрати
праці на роботу i-го
крана, що входить у комплект (див.
результати гр.10, табл. 7), маш.-год;
– кількість
кранів і-го
типу в комплекті, шт;
–
тривалість
монтажу-демонтажу (у тому числі
пусконалагоджувальних робіт) і-го
крана, що входить у комплект, зм.:
,
де
– витрати праці на монтаж-демонтаж (у
тому числі пусконалагоджувальних робіт)
і-го
крана, люд.-год (див. додаток 5);
–
число
робітників у ланці, що обслуговує i-й
кран, люд. (див. додаток 5).
2. Витрати праці на монтаж однієї тонни (1 т) збірних конструкцій (питомі витрати праці):
,
(люд.-год/т) (15)
де
–
загальні нормативні
витрати праці на виконання монтажних
робіт по зведенню будівлі, люд.-год:
при умові, що
– загальні нормативні
витрати праці по виконанню механізованих
робіт (процесів монтажу конструктивних
елементів будівлі, виконуваних за
допомогою кранів) відповідно до структури
комплексного процесу (див. результати
гр.9, табл. 7),
люд.-год.
Витрати
визначаються для всіх машин, що входять
у комплект (у даному випадку монтажних
кранів усіх типів):
,
(люд.-год) (16)
де
– нормативні
витрати праці монтажників, що працюють
з і-м
краном люд.-год (див. табл.
7, гр.9);
– нормативні
витрати праці ланки робітників (у тому
числі машиніста), що обслуговує кран
і-го
типу при зведенні об’єкта, які визначаються
як
,
люд.-год: де
– число робітників, враховуючи машиніста,
у ланці, що обслуговує кран і-го
типу, люд. (див. додаток 5);
та
–
витрати праці на монтаж і демонтаж і-го
крана в комплекті та на його доставку
відповідно, люд.-год (див. додаток 5);
–
витрати
праці на устрій і розбирання підкранових
шляхів для і-го
крана:
,
(люд.-год) (17)
де
– витрати праці на устрій і розбирання
однієї ланки підкранового шляху довжиною
L=12,5
м, люд.-год (див. додаток 5);
– довжина будинку, що споруджується, у
вісях, м;
– кількість кранів і-го
типу в комплекті, шт.;
– загальні
нормативні
витрати праці робітників, що виконують
ручні процеси в структурі комплексного
процесу монтажних робіт,
люд.-год. Якщо витрати праці на ручні
роботи у варіантах, що порівнюються,
однакові, то в попередніх розрахунках
(на стадії вибору варіантів) їх не
враховують.
3. Вартість монтажу однієї тонни збірних конструкцій (питома вартість):
,
(у.г.о./т) (18)
де
–
загальна вартість виконання монтажних
робіт по зведенню об'єкта, у.г.о.:
,
(у.г.о.) (19)
де
– загальна вартість виконання
механізованих робіт відповідно до
структури комплексного процесу,
визначається за формулою:
,
(у.г.о.) (20)

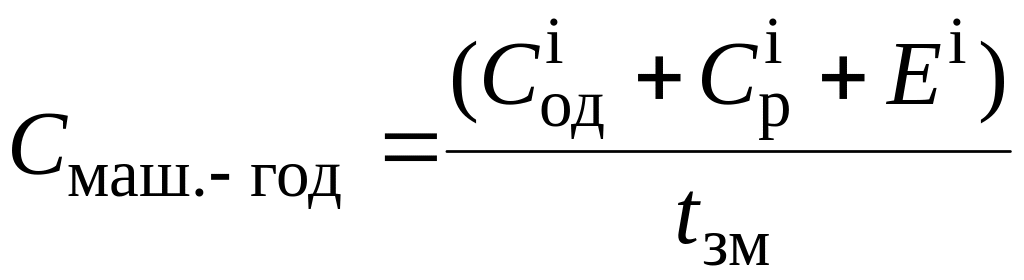

Смаш.-год – розрахункова собівартість (нормативна) однієї години експлуатації і-го крана в комплекті:
для самохідних кранів
,
(у.г.о.) (21)
для баштових кранів
,
(у.г.о.) (22)
де
– одноразові витрати по доставці
(транспортуванню) і-го
крана на будівельний майданчик, монтажу
і демонтажу, у.г.о. (див.
додаток 5);
– річні
амортизаційні відрахування і витрати
на утримання та ремонт кранів, у.г.о.
(див.
додаток 5);
– число
годин роботи і-го
крана (самохідного) у році відповідно
до встановленого режиму, год. (див.
додаток 5)
;
– експлуатаційні
витрати для самохідних кранів на
машино-годину, для баштових кранів на
машино-зміну, у.г.о. (див.
додаток 5);
–
додаткові
витрати на устрій і розбирання підкранових
шляхів, кабельних лотків та інших
споруджень, що забезпечують роботу і-го
крана;
, (у.г.о.)
(23)
де
– вартість устрою і розбирання однієї
ланки підкранового шляху довжиною
Lл=12,5
м, у.г.о. (див.
додаток 5);
– загальна
сума заробітної плати робітників, які
виконують механізовані процеси монтажу
конструкцій – ланки монтажників, які
працюють з i-м
монтажним краном, у.г.о. (див. табл.
7, гр. 11);
1,08 і 1,5 – коефіцієнти накладних витрат відповідно на витрати по експлуатації кранів і на заробітну платню робітників;
– загальна
вартість виконання ручних робіт по
зведенню будівлі відповідно до структури
комплексного процесу:
,
у.г.о.
при
– загальна сума заробітної плати
робітників, що виконують ручні процеси
на будівництві відповідно до структури
комплексного процесу проведення
монтажних робіт (див.
табл. 7, гр. 11),
у.г.о.
Якщо витрати праці на ручні роботи у варіантах, що порівнюються, однакові, то, як наслідок, заробітна плата цих робітників однакова. Тому в попередніх розрахунках їх не враховують, а беруть до уваги при визначенні техніко-економічних показників по проекту в цілому.
Основні
техніко-економічні показники (
,
,
)
визначаються для "n"
варіантів
комплектів машин (монтажних кранів),
попередньо вибраних за технічними
характеристиками.
4. Вибір остаточного варіанта рішення.
Розраховані по варіантах основні техніко-економічні показники зводяться в підсумкову табл. 8.
Таблиця 8
Техніко-економічні показники виконання монтажних робіт
№ |
Показники |
Одиниця вимірювання |
Варіанти |
По проекту (в цілому) |
|
І |
ІІ |
||||
1 |
Тривалість виконання монтажних робіт на об'єкті |
зм |
- |
- |
|
у тому числі тривалість зайнятості кранів |
зм. |
|
|
|
|
2 |
Витрати праці на монтаж 1 т конструкцій |
люд.-год т |
|
|
|
3 |
Вартість монтажу 1 т конструкцій |
у.г.о./т |
|
|
|
Аналіз показників проводиться за пріоритетами, зазначеними у завданні (або викладачем). Результати вибору оформляють у вигляді висновку, де формулюється, який варіант комплекту кращий і чому, які крани (тип, марка, кількість) входять до його складу.
Далі для цього остаточно взятого варіанта розробляють схеми виконання робіт і виконуються необхідні розрахунки.
