2.2. Пример расчета оборотных заделов

На прямоточной линии обрабатывается корпус редуктора. Такт выпуска составляет 3,5 мин., период обслуживания 120 мин., производительность линии за период обслуживания - 34 детали. Штучное время по операциям технологического процесса и основные рассчитанные параметры линии даны в табл. 2.1. Рассчитать оборотные заделы на линии, построить график движения оборотных заделов на линии, на основании предварительно разработанного графика - регламента, табл.2.1.

Решение

а) Оборотный задел между I и II операциями

Из графика-регламента видно, что станки на I и II операциях начинают работать одновременно, но производительность на II операции выше, чем на I, и что время совместной их работы за период обслуживания - (Rо = 120 мин.) составляет 68 мин.

Таблица 2.1 – График движения оборотных заделов на прямоточной линии обработки корпуса редуктора

№ операции

Штучное время, мин

Расчетное количество станков,

Принятое количество станков,

Коэффициент загрузки станка,

№ станка

Принятое количество рабочих,

№ марки рабочего

Порядок обслуживания станков

Длительность работы рабочего,

Величина оборотного задела

Период обслуживания Rо=120 мин

1

2

3

4

5

6

7

8

9

10

11

12

13

1

7

2

2

1

1

2

1

1

Параллельно станки №1 и №2

120

+15

-15

II

2

0,57

1

0,57

3

2

Обслуживание станка №3 и №4

68

+15

-15

Продолжение таблицы 2.1

-34

+34

+27

-27

2

3

1

2

3

4

5

6

7

8

9

10

11

12

13

-34

+34

III

1,5

0,43

1

0,43

4

1

2

Обслуживание станка №4 и №3

52

+34

-34

2

4

3

+27

-27

IV

2,5

0,71

1

0,71

5

3

Обслуживание станка №5 и №6

85

+27

-27

6

5

V

0,5

0,14

1

0,14

6

1

3

Обслуживание станка №6 и №5

17

+34

-34

Продолжение таблицы 2.1.

1

2

3

4

5

6

7

8

9

10

11

12

13

+28

-28

VI

3

0,85

1

0,85

7

1

4

Обслуживание станка №7

102

+28

-28

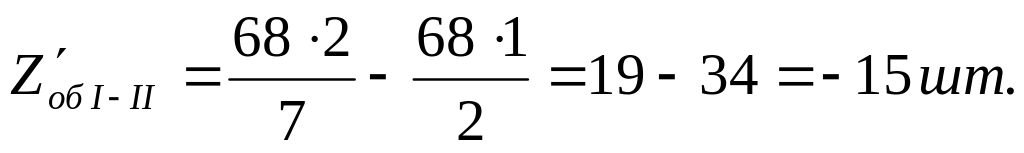

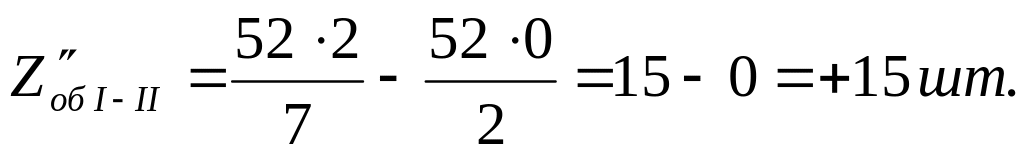

Следовательно, для обеспечения нормальной работы станка на II операции должен быть создан и подан на линию задел в количестве:

б) Оборотный задел между II и III операциями.

Из графика видно, что работа станков на II и III операциях начинаются не одновременно.

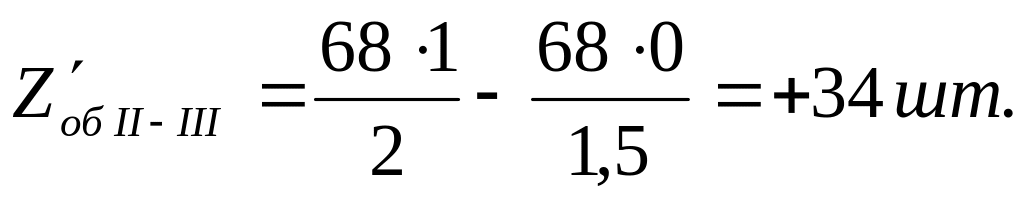

На II операции работа начинается на 68 минут раньше, чем на III операции. Следовательно, будет обработано к началу III операции:

в) Оборотный задел между III и IV операциями.

На графике видно, что работа оборудования на этих операциях начинается и заканчивается не одновременно.

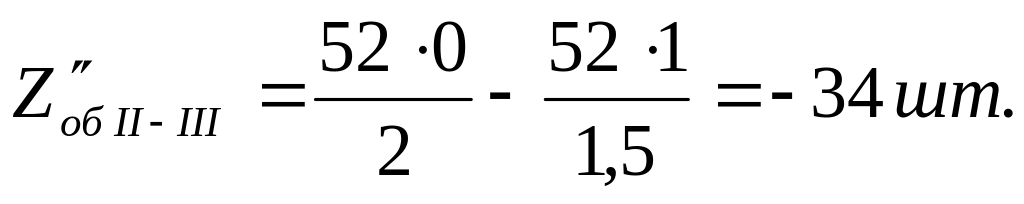

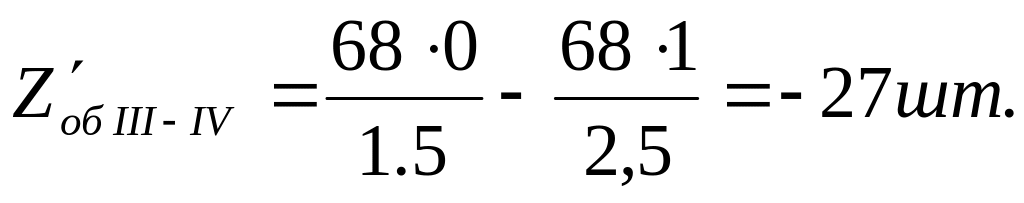

На IV операции работа оборудования начинается на 68 минут раньше, чем на III операции. Следовательно, для обеспечения нормальной работы на станке на IV операцию необходимо заранее подать к началу работы задел деталей в количестве:

Так как длительность работы станка на IV операции iv = 85 мин, совместно станки будут работать на III и на IV операциях 17, мин. (85 - 68). Этот отрезок на графике обозначен точками 2 - 3. За эти 17 мин. станок на IV операции обработает:
