7.2. Задачи для решения

Задача 7.2.1

Технологический процесс механической обработки партии деталей «валик» – включает ведущую операцию с нормой штучного времени 8мин. и подготовительно-заключительного времени 50 мин., что составляет 0,05% от времени, необходимого на выполнение операции. Месячное задание равно 50 шт. Запуск деталей на сборочном участке производится партиями по 250 шт. Механический участок работает в две смены, а сборочный – в одну смену.

Количество рабочих дней в планируемом месяце 25. Определить периодичность запуска партий на механическом и сборочном участках.

Задача 7.2.2

Длительность производственного цикла изготовления партии отливок в литейном цехе составляет один месяц, в механическом – 20 дней, в гальваническом – 10 дней. На передачу партии из цеха в цех предусмотрено резервное время: в литейном цехе - 10 дней, в механическом и гальваническом по 5 дней. Календарный месяц 30 дней. Определить календарное плановое опережение запуска и выпуска партии заготовок в литейном цехе по отношению к гальваническому.

Задача 7.2.3

Определить длительность цикла изготовления заказа из 5 изделий при суммарной трудоемкости одного изделия по видам работ в нормо-часах: литье – 240; механическая обработка – 1800; слесарно-сборочные – 500; общая сборка –350.

Для выполнения заказа по каждому цеху выделяется: литейный – 4 формовочных машины (3 человека на одну машину); механический – 50 станков (1 человек на станок); слесарно-сборочный участок – 40 рабочих мест; общая сборка 20 человек.

Потери времени на ремонт оборудования в литейном и механическом цехах – 6 %. Работа в 2 смены.

Построить календарный план при последовательном и параллельном выполнении работ.

Задача 7.2.4

Определить размер партии и периодичность запуска крышки редуктора по вариантам (табл. 7.1) работа 2-х сменная, 20 рабочих дней.

Таблица 7.1 - Исходные данные к задаче 7.2.4.

Показатели

Един. измер.

Варианты

1

2

3

4

5

Месячная программа

Шт.

5000

10000

8000

12000

15000

Штучное время

Мин

4

6

12

10

8

Подготовительно-заключительное время

Мин

25

30

20

25

30

Коэффициент, учитывающий потери времени на переналадку

0,06

0,04

0,05

0,04

0,03

Показатели

Един. измер.

Варианты

6

7

8

9

10

Месячная программа

Шт.

20000

8000

13000

2000

1500

Штучное время

Мин

14

7

15

2

14

Подготовительно-заключительное время

Мин

30

25

30

25

30

Коэффициент, учитывающий потери времени на переналадку

0,04

0,06

0,04

0,06

0,5

Задача 7.2.5

Произвести расчет партии деталей по данным табл. 7.2

Таблица 7.2 - Технологический процесс обработки деталей

Операция

Норма штучного времени на операцию, мин

Подготовительно-заключительное время на всю партию деталей, мин

Токарная

15

10

0,67

Фрезерная

12

15

1,25

Сверлильная

5,6

12

2,0

Шлифовальная

10

13

1,3

Коэффициент потерь на переналадку оборудования 0,01; месячная программа составляет 4080 деталей; в месяце 24 рабочих дня.

Задача 7.2.6

Определить квартальную программу выпуска линии сборки узла при условии, что брак на линии узловой сборки составляет 1%, а запуск потребляющей линии общей сборки 3400 машин в квартал. Кроме того, узел идет еще в комплект запасных частей в количестве одного на каждые пять машин. Межлинейный задел за квартал увеличивается на 100 шт.

Задача 7.2.7

Месячная программа выпуска участка 7800 деталей. Брак составляет 0,5 %. Задел на участке за месяц должен увеличиваться на 260 шт. Режим работы участка – 23 рабочих дня в месяце, в две смены. Определить программу запуска, а также суточное и часовое задания.

Задача 7.2.8

Определить опережение запуска литейного, механического, термического цехов к началу сборки по данным табл. 3.34 и построить цикловой график опережений.

Таблица 7.3. - Исходные данные к решению задачи 7.2.8.

Показатели

Ед. изм.

Данные по вариантам

1

2

3

Длительность цикла литейного цеха

Дн.

8

6

4

Длительность цикла механического цеха

-«-

10

15

18

Длительность цикла термообработки

-«-

3

4

3

Страховой задел после каждого цеха

Шт.

30

28

50

Среднесуточная потребность сборки

-«-

10

7

25

Приложение 1.

Коэффициент приведения разновременных затрат и результатов к расчетному году.

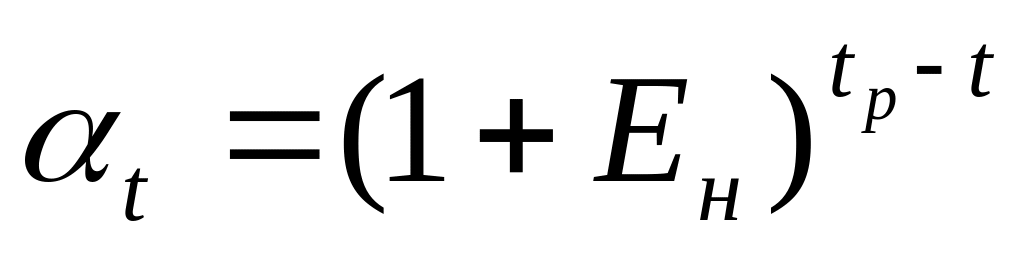

А. Коэффициент приведения к расчетному году

,

где Ен - норматив приведения разновременных затрат и результатов, численно равный нормативу эффективности капитальных вложений (Ен =0,1);

tp – расчетный год;

t – год, затраты и результаты которого приводятся к расчетному году.

Число лет, предшествующих расчетному году

р

Число лет, следующих за расчетным годом

р

Число лет, следующих за расчетным годом

р

10

2.5937

1

0.9091

11

0.3505

9

2.3579

2

0.8264

12

0.3186

8

2.1436

3

0.7513

13

0.2897

7

1.9487

4

0.6830

14

0.2633

6

1.7716

5

0.6209

15

0.2394

5

1.6105

6

0.5645

20

0.1486

4

1.4641

7

0.5132

25

0.0933

3

1.3310

8

0.4665

20

0.0573

2

1.2100

9

0.4241

40

0.0221

1

1.1000

10

0.3855

50

0.0085

0

1.0000

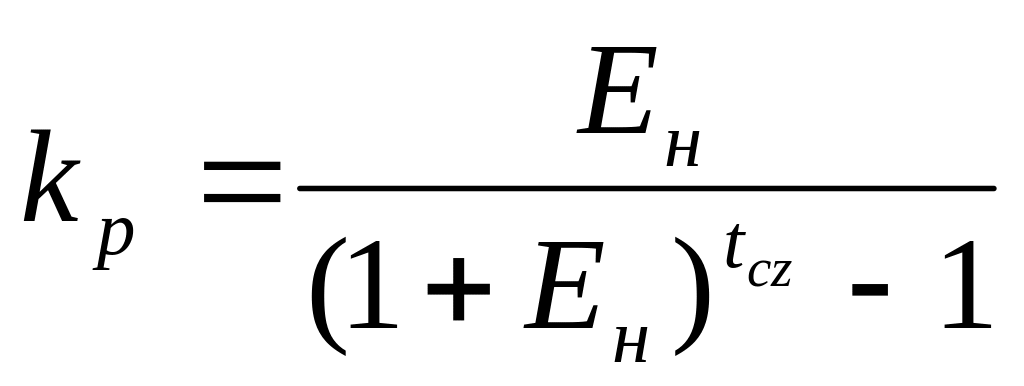

Б. Коэффициент реновации , где

tcz – срок службы средств и орудий труда долговременного применения (техники).

tся

kp

tся

kp

tся

ko

tся

ko

1

1.000

6

0.1296

11

0.0540

20

0.0175

2

0.4762

7

0.1054

12

0.0468

25

0.0102

3

0.3021

8

0.0874

13

0.0408

30

0.0061

4

0.2155

9

0.0736

14

0.0357

40

0.00226

5

0.1638

10

0.0627

15

0.0315

50

0.00086

Приложение 2. Результат расчета показателей стандартизации и унификации.

№ п/п

Показатели

Услов-ное обо-значение

Формула для рас-чета

Изделие А

Изделие Б

Расчет

Резуль-тат рас-чета

Расчет

Резуль-тат рас-чета

1

Коэффициент применяемости по типоразмерам

2

Коэффициент применяемости по типоразмерам стандартизированных составных частей

3

Коэффициент применяемости по типоразмерам унифицированных составных частей

4

Коэффициент применяемости по составным частям изделия

5

Коэффициент применяемости по стандартизированным составным частям

6

Коэффициент применяемости по унифицированным составным частям

7

Коэффициент повторяемости

Приложение 3. Таблица значений функции нормального распределения вероятностей.

Z

Pk

Z

Pk

1

2

3

4

0,0

0,500

-3,0

0,001

0,1

0,540

-2,9

0,002

0,2

0,579

-2,8

0,003

0,3

0,618

-2,7

0,004

0,4

0,655

-2,6

0,005

0,5

0,691

-2,5

0,006

0,6

0,726

-2,4

0,008

0,7

0,758

-2,3

0,011

0,8

0,788

-2,2

0,014

0,9

0,816

-2,1

0,018

1,0

0,841

-2,0

0,023

1,1

0,864

-1,9

0,029

1,2

0,885

-1,8

0,036

1,3

0,903

-1,7

0,045

1,4

0,919

-1,6

0,055

1,5

0,933

-1,5

0,067

1,6

0,945

-1,4

0,081

1,7

0,955

-1,3

0,097

1,8

0,964

-1,2

0,115

1,9

0,971

-1,1

0,136

2,0

0,977

-1,0

0,159

2,1

0,982

-0,9

0,184

2,2

0,986

-0,8

0,212

2,3

0,989

-0,7

0,242

2,4

0,992

-0,6

0,274

Приложение 4. Перечень событий и работ. Определение ожидаемой продолжительности работ.

Шифр события

Наименование события

Наименование работы

Шифр работы

Количество одновременно работающих человек

Оценка времени выполнения

Ожидаемая продолжительность работы в днях

Дисперсия ожидаемой продолжительности

1

2

3

4

5

6

7

8

9

10

Приложение 5. Параметры сетевого графика.

Предшествующее событие

Последующее событие

Ожидаемая продолжительность работы в днях

Ранний срок свершения события

Поздний срок свершения события

Резерв времени события

Резервы времени работы

полный

свободный

Частные

первого вида

второго вида

1

2

3

4

5

6

7

8

9

10
