- •Мариуполь, 2007г.
- •1. Общие указания
- •2.2.2 Выбор режима работы участка и определение действительного фонда времени оборудования и рабочих
- •2.2.3 Расчет необходимого количества оборудования и его загрузки в серийном (непоточном) производстве
- •Средний коэффициент загрузки оборудования по участку определяется по формуле:
- •2.2.4 Расчет численности промышленно-производственного персонала участка
- •2.2.5 Расчет организационно-плановых нормативов в серийном непоточном производстве
- •2.3 Организация поточного производства
- •2.3.1 Выбор типа и расчёт такта серийно-поточной линии
- •2.3.2 Расчет необходимого количества оборудования и его загрузки на серийно-поточной линии
- •2.3.3 Расчёт численности рабочих
- •2.3.4 Расчёт организационно-плановых нормативов в серийно-поточном производстве
- •2.4 Обоснование экономической эффективности внедрения поточной формы организации производства
- •2.4.1 Расчет капитальных вложений
- •2.4.2 Определение приведенной программы
- •2.4.3 Расчет элементов технологической себестоимости
- •2.4.4 Расчёт экономической эффективности
- •Технико-экономические показатели участка
- •2.4 Заключение
- •Приложение 1 министерство образования и науки украины
- •Приложение 2 министерство образования и науки украины
- •Приложение 3
Средний коэффициент загрузки оборудования по участку определяется по формуле:
(2.10)
Величина его должна быть в пределах 0,85-0,95.
Расчет количества оборудования выполняют по форме приложения 7. В заключении составляется сводная ведомость оборудования участка по форме таблицы приложения 8.
2.2.4 Расчет численности промышленно-производственного персонала участка
В серийном производстве расчет списочного количества основных рабочих по виду работы и квалификации производится по формуле:
(2.11)
где no – норма обслуживания.
Результаты расчетов оформляются в форме приложения 9.
Численность вспомогательных рабочих определяется либо по рабочим местам (например, крановщиков), либо по нормам обслуживания.
Укрупненный расчет численности вспомогательных рабочих и служащих можно провести на основании нормативов численности или в процентах к числу основных рабочих.
Распределение рабочих по разрядам производится на основании тарифно-квалификационного справочника.
Итоги расчетов основных (производственных) и вспомогательных рабочих оформляются по образцу таблицы приложения 10.
2.2.5 Расчет организационно-плановых нормативов в серийном непоточном производстве
Важнейшими организационно-плановыми нормативами в серийном не поточном производстве являются: размер партии, периодичность запуска партии деталей, длительность производственного цикла и заделы.
Нормативный размер партии деталей определяется в следующей последовательности:
- предварительно рассчитывается минимальный размер партии;
- устанавливается нормативная величина партии применительно к особенностям конкретных производственных условий.
Минимальный
размер партии
определяется по формуле:

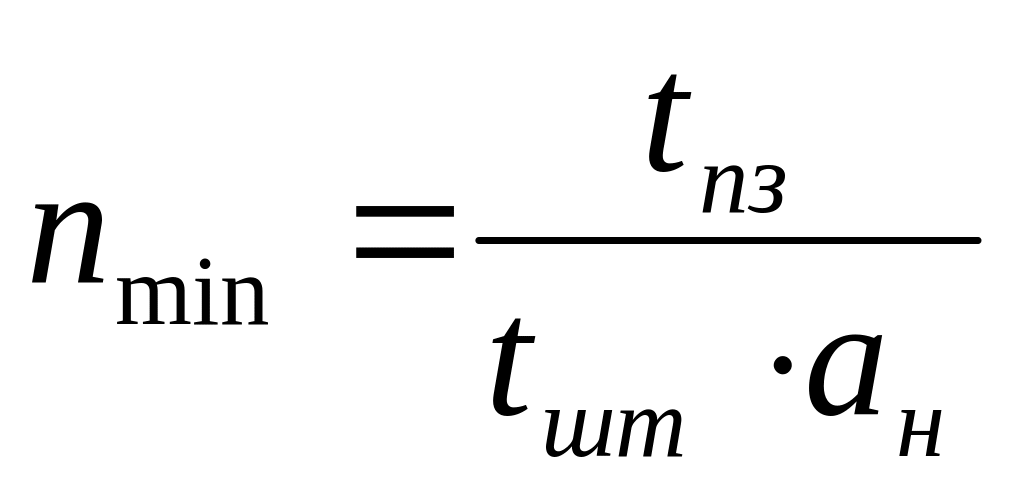

(2.12)
где н – коэффициент допускаемых потерь времени на переналадку станков (0,01-0,1).
Так, при механической обработке крупных деталей на крупных станках числовое значение этого коэффициента берется в пределах 0,05-0,07; при обработке мелких деталей на полуавтоматах, н = 0,075, а на автоматах н = 0,1.
Размер
партии деталей рассчитывается по той
операции, для которой отношение
будет наибольшим. Этот размер партии
принимается для всех остальных операций
данной детали.
Полученная по формуле (2.12) минимальная величина партии корректируется в соответствии с производственными условиями. Принятый после корректировки размер партии должен отвечать следующим условиям:
- размер партии деталей должен быть равным или кратным величине месячной программы запуска данной детали;
- количество деталей в партии должно быть равным или кратным фактической производительности за смену и не должен быть меньше полусменной выработки рабочего на наименее трудоемкой операции.
В результате корректировки получают нормативный (окончательный) размер партии детали (nд).
Периодичность запуска-выпуска партии деталей (Rз) определяем по формуле:
(2.13)
где Qн – месячный объем запуска по программе.
В серийном производстве длительность производственного цикла (Тц) определяется на партию деталей и выражается в рабочих днях.
Расчет длительности технологического цикла выполняют аналитическим и графическим способом /5/.
Величина заделов в серийном производстве выражается в целых партиях запуска деталей в производство.
Средняя величина циклового задела (Zц) определяется по формуле:
(2.14)
где Qндн – среднедневной выпуск деталей, шт.
Тц – длительность производственного цикла, дн.
На основании перечисленных расчетных данных составляется график обработки и прохождения по участку партии деталей.
