Структура ремонтного цикла для оборудования участка

Группа

токарных станков

К1 - О1 - М1 - О2 - М2 - О3 - М3 - О4 - С1 - О5 - М4 - О6 - М5 - О7 - М6 - О8 - С2 - О9 - М7 - О10 - М8 - О11 - М9 - О12 - К2

Группа

фрезерных станков

К1 - О1 - М1 - О2 - М2 - О3 - С1 – О4 – М3 – О5 – М4 - О6 – С2 – О7 – М5 – О8 – М6 - О9 – С3 – О10 – М7 – О11 – М8 - О12 – К2

Группа

сверлильных станков

К1 - О1 - О2 – М1 - О3 – О4 – С1 – О5 – О6 – М2 - О7 – О8 – С2 – О9 – О10 – М3 - О11 – О12 – С3 – О13 – О14 – М4 - О15 – О16 – К2

Группа

шлифовальных станков

К1 - О1 - О2 – М1 - О3 – О4 – М2 - О5 – О6 – С1 – О7 – О8 – М3 - О9 – О10 – М4 - О11 – О12 – С2 – О13 – О14 – М5 - О15 – О16 – М6 - О17 – О18 – К2

  1. На основе рассчитанных ремонтных нормативов построим предварительные графики ремонтного обслуживания всех единиц оборудования участка на плановый год. Для построения графиков предварительно уточним число рабочих дней по месяцам года (см. таблицу Р.3.3). Полученные предварительные календарные графики ремонта оборудования отражены в таблице Р.3.4.

Таблица Р.3.3

Число рабочих дней по месяцам планового года

Январь

Февраль

Март

Апрель

Май

Июнь

Июль

Август

Сентябрь

Октябрь

Ноябрь

Декабрь

18

19

22

20

21

21

21

23

21

22

22

21

Таблица Р.3.4

Предварительный график ремонта оборудования участка на плановый год

Группы

оборудования

Номера станков

Запланированные ремонтные работы (вид работ / даты проведения / простои в ремонте, часы)

Январь

Февраль

Март

Апрель

Май

Июнь

Июль

Август

Сентябрь

Октябрь

Ноябрь

Декабрь

1

2

3

4

5

6

7

8

9

10

11

12

13

14

Токарная

1

О2 /

12.01 / -

-

М2 / 13.03-16.03 / 54

-

О3 / 13.05 / -

-

М3 / 09.07-12.07 / 54

-

О4 /

07.09 / -

-

С1 / 02.11-15.11 / 207

-

2

-

М4 / 08.02-11.02 / 54

-

О6 /

09.03 / -

-

М5 / 06.06-09.06 / 54

-

О7 /

05.08 / -

М6 /

19.09-21.09 / 41

М6 /

01.10 / 13

О8 /

18.11 / -

-

3

-

О6 /

02.02 / -

М5 /

21.03-22.03 / 27

М5 /

01.04-02.04 / 27

О7 /

21.05 / -

-

М6 /

18.07-21.07 / 64

-

О8 /

16.09 / -

-

С2 /

11.11-22.11 / 177

С2 /

01.12-02.12 / 30

Фрезерная

1

-

С1 / 18.02-19.02 / 31

С1 / 01.03-14.03 / 214

-

О4 /

18.05 / -

-

М3 /

21.07 / 13

М3 /

01.08-04.08 / 51

-

О5 /

06.10 / -

-

М4 /

07.12-11.12 / 64

2

-

О5 /

04.02 / -

-

М4 /

08.04-12.04 / 64

-

О6 /

17.06 / -

-

С2 /

21.08-23.08 / 46

С2 /

01.09-14.09 / 199

-

О7

17.11 / -

-

3

-

-

М5 /

09.03-13.03 / 64

-

О8 /

17.05 / -

-

М6 /

20.07-21.07 / 26

М6 /

01.08-03.08 / 38

-

О9 /

05.10 / -

-

С3 /

06.12-21.12 / 245

4

О4 /

06.01 / -

-

М3 /

15.03-19.03 / 64

-

-

О5 /

02.06 / -

-

М4 /

05.08-09.08 / 64

-

О6 /

11.10 / -

-

С2 /

12.12-21.12 / 153

Продолжение таблицы Р.3.4

1

2

3

4

5

6

7

8

9

10

11

12

13

14

Сверлильная

1

О4 /

06.01 / -

-

С1 /

06.03-15.03 / 144

-

О5 /

11.05 / -

-

О6 /

06.07 / -

М2 /

22.08-23.08 / 25

М2 /

01.09 / 12

О7 /

18.10 / -

-

О8 /

01.12 / -

2

О7 /

14.01 / -

-

О8 /

14.03 / -

-

С2 /

09.05-18.05 / 144

-

О9 /

14.07 / -

-

О10 /

07.09 / -

-

М3 /

01.11-03.11 / 37

О11 /

19.12 / -

3

-

О9 /

14.02 / -

-

О10 /

10.04 / -

-

М3 /

06.06-08.06 / 37

-

О11 /

04.08 / -

О12 /

18.09 / -

-

С3 /

02.11-11.11 / 144

-

4

-

М2 /

03.02-05.02 / 37

-

О7 /

02.04 / -

О8 /

19.05 / -

-

С2 /

14.07-21.07 / 115

С2 /

01.08-02.08 / 29

О9 /

17.09 / -

-

О10 /

11.11 / -

-

Шлифовальная

1

-

О9 /

07.02 / -

-

О10 /

04.04 / -

-

М4 /

01.06 – 04.06 / 59

-

О11 /

01.08 / -

О12 /

16.09 / -

-

С2 /

11.11 – 22.11 / 181

С2 /

01.12 – 03.12 / 45

2

-

О3 /

01.02 / -

О4 /

20.03 / -

-

М2 /

16.05-19.05 / 59

-

О5 /

16.07 / -

-

О6 /

10.09 / -

-

С1 /

05.11-19.11 / 226

-

3

О6 /

07.01 / -

-

С1 /

08.03-22.03 / 226

-

О7 /

19.05 / -

-

О8 /

15.07 / -

-

М3 /

09.09-12.09 / 59

-

О9 /

08.11 / -

-

  1. Проведем оценку соответствия построенных предварительных графиков ремонтов оборудования участка плановому заданию по выпуску продукции и установим целесообразность корректировки таких графиков. Оценку выполним в специальной проверочной таблице (см. таблицу Р.3.5) в следующей последовательности:

    1. Для каждой из групп оборудования участка рассчитаем эффективный фонд рабочего времени по месяцам года без учета времени на выполнение запланированных ремонтных работ. Расчет проведем по формуле:

;

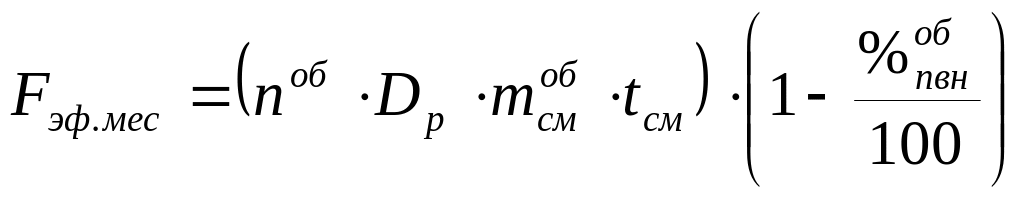

(Р.3.1)

где nоб – число единиц оборудования в рассматриваемой группе, ед.;

Dр – число рабочих дней в месяце;

mобсм – число рабочих смен, отрабатываемых оборудованием за сутки;

tсм – продолжительность рабочей смены, ч.;

%обпвн – плановый процент внутрисменных потерь времени работы оборудования, %.

Результаты расчетов отражены в таблице Р.3.5.

    1. Для каждой из групп оборудования участка по построенной ранее таблице Р.3.4 определим суммарную величину простоев оборудования в ремонте по месяцам года. Результаты расчетов отражены в таблице Р.3.5.

    2. Для каждой из групп оборудования участка скорректируем величину эффективного фонда рабочего времени по месяцам года с учетом времени на выполнение запланированных ремонтных работ. Результаты расчетов отражены в таблице Р.3.5.

    3. Для каждой из групп оборудования участка сопоставим скорректированный эффективный фонд рабочего времени с трудоемкостью запланированной по месяцам производственной программы, в результате чего определим чистый резерв рабочего времени. Результаты расчетов отражены в таблице Р.3.5.

    4. По рассчитанным значениям чистого резерва рабочего времени для каждой из групп оборудования участка определим целесообразность корректировки предварительных графиков ремонтов. Оценка показывает, что такая корректировка необходима для всех групп оборудования участка, в частности:

  1. для оборудования токарной группы – по месяцам: июль и ноябрь;

  2. для оборудования фрезерной группы – по месяцам: март, сентябрь и декабрь;

  3. для оборудования сверлильной группы – по месяцам: май и ноябрь;

  4. для оборудования шлифовальной группы – по месяцам: март и ноябрь.

  1. Проведем необходимую корректировку графиков ремонтов оборудования участка, учтя при этом установленные правила сдвига сроков выполнения ремонтных работ. Корректировку обеспечим за счет выполнения следующих изменений сроков ремонтов:

    1. по оборудованию токарной группы:

  • сдвиг сроков выполнения малого ремонта №6 по станку №3 на 3 дня вперед;

  • сдвиг сроков выполнения среднего ремонта №1 по станку №1 на 11 дней назад;

    1. по оборудованию фрезерной группы:

  • сдвиг сроков выполнения малого ремонта №3 по станку №4 на 6 дней вперед;

  • сдвиг сроков выполнения среднего ремонта №2 по станку №2 на 2 дня назад;

  • сдвиг сроков выполнения малого ремонта №4 по станку №1 на 12 дней назад;

  • сдвиг сроков выполнения среднего ремонта №3 по станку №3 на 22 дня назад;

  • сдвиг сроков выполнения среднего ремонта №2 по станку №4 на 1 день вперед;

    1. по оборудованию сверлильной группы:

  • сдвиг сроков выполнения среднего ремонта №2 по станку №2 на 5 дней вперед;

  • сдвиг сроков выполнения среднего ремонта №3 по станку №3 на 5 дней назад;

Таблица Р.3.5

Исходная проверочная таблица

Группы

оборудования

Показатели

Январь

Февраль

Март

Апрель

Май

Июнь

Июль

Август

Сентябрь

Октябрь

Ноябрь

Декабрь

1

2

3

4

5

6

7

8

9

10

11

12

13

14

Токарная

Эффективный фонд рабочего времени без учета ремонтных работ, ч

786

830

961

874

917

917

917

1005

917

961

961

917

Простои оборудования в ремонте, ч

0

54

81

27

0

54

118

0

41

13

384

30

Эффективный фонд рабочего времени с учетом ремонтных работ, ч

786

776

880

847

917

863

799

1005

876

948

577

887

Плановая трудоемкость производственной программы, ч

720

710

750

740

780

730

840

860

810

800

720

760

Чистый резерв рабочего времени, ч

66

66

130

107

137

133

-41

145

66

148

-143

127

Фрезерная

Эффективный фонд рабочего времени без учета ремонтных работ, ч

1025

1082

1253

1139

1196

1196

1196

1310

1196

1253

1253

1196

Простои оборудования в ремонте, ч

0

31

342

64

0

0

39

199

199

0

0

462

Эффективный фонд рабочего времени с учетом ремонтных работ, ч

1025

1051

911

1075

1196

1196

1157

1111

997

1253

1253

734

Плановая трудоемкость производственной программы, ч

960

980

940

920

1020

1150

990

1070

1010

970

920

1050

Чистый резерв рабочего времени, ч

65

71

-29

155

176

46

167

41

-13

283

333

-316

Продолжение таблицы Р.3.5

1

2

3

4

5

6

7

8

9

10

11

12

13

14

Сверлильная

Эффективный фонд рабочего времени без учета ремонтных работ, ч

1060

1119

1295

1178

1236

1236

1236

1354

1236

1295

1295

1236

Простои оборудования в ремонте, ч

0

37

144

0

144

37

114

54

12

0

181

0

Эффективный фонд рабочего времени с учетом ремонтных работ, ч

1060

1082

1151

1178

1092

1199

1122

1300

1224

1295

1114

1236

Плановая трудоемкость производственной программы, ч

940

910

1050

1100

1120

1090

1040

1150

1130

1130

1170

1110

Чистый резерв рабочего времени, ч

120

172

101

78

-28

109

82

150

94

165

-56

126

Шлифовальная

Эффективный фонд рабочего времени без учета ремонтных работ, ч

778

821

950

864

907

907

907

994

907

950

950

907

Простои оборудования в ремонте, ч

0

0

226

0

59

59

0

0

59

0

407

45

Эффективный фонд рабочего времени с учетом ремонтных работ, ч

778

821

724

864

848

848

907

994

848

950

543

862

Плановая трудоемкость производственной программы, ч

650

680

760

790

740

760

780

810

810

740

730

760

Чистый резерв рабочего времени, ч

128

141

-36

74

108

88

127

184

38

210

-187

102

Таблица Р.3.6
