Спецификация сборных конструкций

Таблица3

№ пп

Наменование работ.

Ед. изм.

Марка.

Объем ед. изм.

Вес ед. изм.

Кол-во шт.

Объем ж/б констр-ий в м3

1

2

3

4

5

6

7

8

1

Фундаментные блоки.

шт

ФЛ , 16.24.6

1,15

2,47

272

312,8

2

Стеновых блоков наружних и внутренних стен подвала.

шт

ФБС, 24.6.

0,86

1,63

272

233,92

3

Плит перекрытий.

шт

ПК 10.6.15.

1,98

2,49

40

79,2

ПК 10.9.15.

2,97

2,95

12

35,64

4

Плит перекрытий.

шт

ПК 10.6.15.

1,98

2,28

20

39,6

ПК 10.9.15.

2,97

2,76

12

35,64

5

Лестничные марши.

шт

ЛМ 33

2,64

1,42

9

23,76

6

Лестничные площадки.

шт

ЛП 33

0,54

1,14

11

5,94

4 Выбор методов производства основных смр

Срезка растительного слоя производится бульдозером ДЗ-28. Разработка котлована осуществляется экскаватором ЭО-3311Г. Для доставки бетонной смеси используются ЗИЛ-ММЗ 4502. Для доставки сборных конструкций на объект используется полуприцеп ПЭ-1209. Весь монтаж осуществляется башенным краном марки БК-1425

Сравнение вариантов методов производства работ начинается с выбора экономически целесообразного монтажного крана по критерию минимум приведенных затрат по формуле : П = С + Ен. К .Т , где С – себестоимость эксплуатации монтажных кранов, в руб.; Ен - нормативный коэффициент экономической эффективности,( Ен = 0,12 ); К – стоимость монтажных кранов, в руб. ; Т – время работы монтажных кранов на монтаже каркаса в годах.

В этой формуле С = 1,08(Се + Сгод.tсм.tгод + 8.Ср.tсм),

где Се – единовременные затраты , связанные с созданием условий для работы машин на площадке, руб.;

Сгод – годовые затраты( амортизационные отчисления);

Ст – текущие эксплутационные затраты на 1 машино-час работы, руб.;

tсм – количество смен работы кранов на монтаже каркаса,( в см. );

tгод – годовое количество смен работы кранов , при 1-сменной работе – tгод =260; 1,08 – коэффициент, учитывающий накладные расходы ; 8 – количество машино-часов в смену.

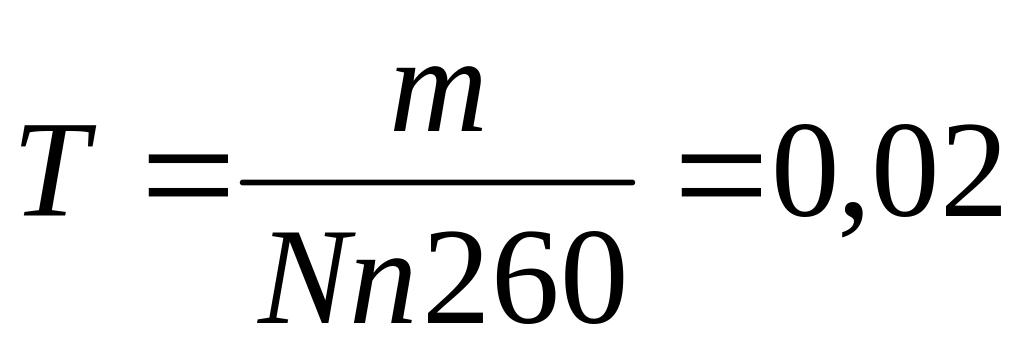

Время работы монтажных кранов на монтаже каркаса определяется по формуле: Т = m/N.n.260

Где m – трудоемкость возведения каркаса, чел.- дн.; N – количество монтажных кранов (при выборе принимается равным единице) ; n - состав бригады, звена.

Провожу сравнение 2-х кранов. Модель первого крана БК-300Д, второго БК-1425.

С=1,08.(25,02+3,89 .1.260+8.86,48)=1866,53 руб. ( для БК-300Д)

С= 1,08.(25,02+8,68.1.260+8.134,4)=3625,58 руб. ( для БК-1425)

П=1866,53+0,12.1650.0,02=1870,49 (для БК-300Д)

П=3625,58+0,12.1650.0,02= 3629,54 (для БК-1425)

По полученному варианту сравнения делаем вывод, что наиболее целесообразным монтажным краном при производстве работ является кран марки БК-300Д.
