6. Расчет исходных данных для проектирования стройгенплана

Стройгенплан объекта является одной из важнейших частей ПНР.

В настоящем курсовом проекте он выполняется на стадии возведения надземной части здания в масштабе 1: 500 , в полном соответствии с основными требованиями, предъявляемыми к его проектированию.

На стройгенплане общепринятыми условными обозначениями (согласно приложению 2 [1]) показываются все постоянные и временные здания и сооружения, дороги, сети, водо-, электроснабжения; расположение строительных кранов и механизированных установок, пути их перемещения; зоны временного размещения грунта, временные инвентарные здания для нужд строительства и прочие объекты промсанитарии и противопожарной техники ( санузлы, душевые, пожарные гидранты и посты, осветительные установки, трансформаторные подстанции и т.д.); площадки укрупнительной сборки конструкций; зоны складирования материалов, изделий; деление объекта на монтажные зоны и захватки. Приводится экспликация запроектированных зданий, сооружений, выполняются поперечные разрезы в характерных местах стройгенплана.

Разработке стройгенплана должны предшествовать расчеты временных зданий и сооружений, потребности в воде, энергии и других ресурсах, складских площадях.

6.1 Расчет потребности во временных зданиях, сооружениях, складах

Объем строительства временных зданий и сооружений административно-хозяйственного и культурно-бытового назначения возводимых непосредственно на площадке для обслуживания производственных кадров, а также объем необходимых складских площадей рассчитывают на основе календарного графика работ. Расчет ведется на максимальное количество работающих в смену, которое определяется путем прибавления к количеству рабочих (по графику движения рабочих) 12% на ИТР, служащих и работников охраны. В соответствии с графиком движения рабочей силы наибольшее количество рабочих 25 чел, расчет ведем на

25+ 25·0,12=28человека

В расчете следует руководствоваться нормами проектирования вспомогательных зданий и помещений промпредприятий, а также нормативами, приведенными в приложении 3, 4[1]; данные расчета заносятся в табл. 5.

Таблица 5. Ведомость расчета временных зданий и сооружений

Наименование

Конструктивная характеристика

Ед изм

Кол-во

работ-ников

Норма м2

На ед изм

Площадь, м2

Размеры

в плане, м

1

Гардероб с умывальной

“Днепр” Д-06-К,

1 шт

Площадь

на одного рабочего

28

0,5

14

3×5

S= 15 м2

2

Помещение для сушки, обогрева рабочих, принятия пищи, отдыха

“Универсал”

1129-024,

3 шт

То же

1,8

50,4

3×6

S= 18 м2

3

Душевые

“Комфорт” Д-6,

1 шт

Чел на 1 дс

Площадь на 1 душ

1,2

23

3×9

S= 27 м2

4

Уборные

“Днепр” Д-09-К,

3 шт

Площадь

на одного рабочего

0,4

13

1,3×1,2

S= 12,48 м2

5

Кладовая

“Комфорт” МС,

1 шт

Отдельное

помещение

25

24,3

3×9

S= 27 м2

6

Контора + диспетчерская

“Нева” 7203-У1,

1 шт

Площадь

на одного служащего

3

4

12

3×6

S= 18 м2

7

Временные ремонтные

мастерские

МРМ-2646,

1шт

Отдельное

помещение

20

19,8

2,8×9,1

S= 25,48 м2

8

Навес для отдыха

Площадь

на одного рабочего

28

0,2

5,6

2,6×3

S= 7,8 м2

Площади складов строительных материалов, деталей, полуфабрикатов и изделий определяются согласно потребности в этих ресурсах, на основании их норм запаса и норм складирования на 1м2 площади склада (приложение 4[1]).

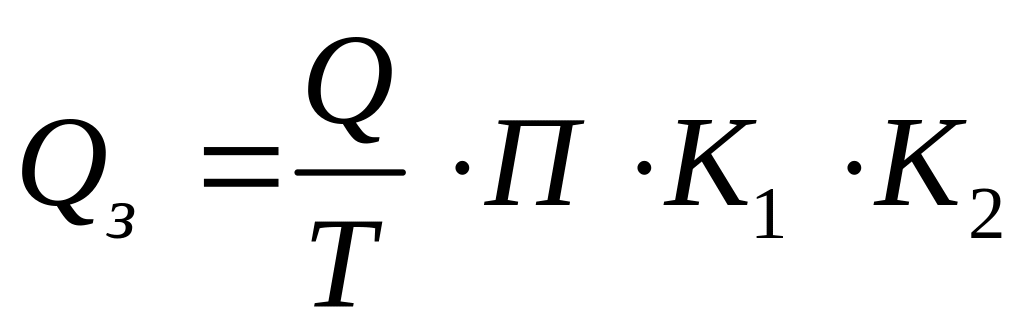

Запас материалов и прочих ресурсов рассчитывается по формуле:

где Q - общая потребность соответствующих ресурсов, определяемая по ведомости подсчета ресурсов;

Т - период расходования ресурсов по календарному плану, дн.;

П - норма запаса ресурсов в днях;

К1 - коэффициент неравномерности поступления ресурсов, К] = 1,1;

К2 - коэффициент неравномерности расходования ресурсов, К2 = 1,3.

Расчетная площадь склада определяется по формуле:

где: Qз - норма складирования ресурсов на 1 м2 площади склада;

норма складирования ресурсов по календарному плану

К - коэффициент использования площади склада для материалов, хранящихся навалом - К= 1,15–1,25; в штабелях - К=1,2-1,3; для универсальных - К=1,5-1,7.

Норма запасов материалов определяется в зависимости от объема работ, вида материала и способа их доставки на объект.

Ориентировочно, запас материалов, доставляемых автотранспортом, принимается: для сборного железобетона - 3-5 смен; металлоконструкций - 8- 12 смен; кирпича - 1-2 смены; цемента, стекла, рулонных материалов и др. - 8-12 смен.

Результаты расчета сводятся в табл. 6.

Таблица 6. Ведомость расчета площадей складов

Наименование материальных ресурсов

Общая потребность

Период расходо-вания

Суточ-

ный

расход

Расчет запаса

Материала

Расчет площадей склада

Размеры, тип склада

Способ хранения

Норма запаса, дн

запас

норма

площадь

1

Песок

93,6 м3

30

3,12

2

1,1

4

2,67

9,34

Штабель

открытый

6

Плиты покрытия, перекрытия

210 м3

74

5,54

5

0,77

0,4

70

289

Штабель на прокладках

7

Колонны металические

3,45 т

74

1,95

8

0,17

168

7

Ферма металлич. стропильная

5,9 т

74

0,1

8

0,5

0,5

120

8

Перегородки

360 м2

13

27,69

5

3,87

0,9

6,67

9

Стекло

341м2

50

14,82

8

1,29

170

0,32

10

Рубероид

11 т

25

1,24

8

0,108

0,7

21,43

31,5

Под навес

11

Оконные переплеты

341 м2

50

14,82

8

1,29

45

0,49

12

Полотна деревянные

24 м2

38

2,53

8

0,22

44

0,41
