- •Курсовой проект
- •Саратов 2007 г. Содержание
- •1. Введение
- •2. Основные положения по разработке ппр
- •3. Исходные данные
- •4. Расчеты объемов работ, трудоемкости и продолжительности
- •Выбор методов производства основных строительно-монтажных работ с расчетом потребности в основных машинах, механизмах и транспорте.
- •5.1 Технико-экономическое обоснование выбора монтажного крана
- •Определение трудоемкости работ, потребности в машинах, механизмах, транспорте.
- •6. Расчет исходных данных для проектирования стройгенплана
- •6.1 Расчет потребности во временных зданиях, сооружениях, складах
- •6.2 Расчет потребности строительства в воде, электроэнергии
- •7. Расчет поточного метода производства работ
- •8. Мероприятия по контролю и повышению качества строительства
- •9. Мероприятия по охране труда, противопожарной технике и охране окружающей среды
- •10. Технико-экономические показатели
- •Список использованной литературы
Выбор методов производства основных строительно-монтажных работ с расчетом потребности в основных машинах, механизмах и транспорте.
5.1 Технико-экономическое обоснование выбора монтажного крана
Выбор методов производства основных СМР производят на основании технико-экономического сравнения нескольких вариантов с учетом наибольшего охвата комплексной механизацией всех видов СМР.
Принимаемые методы должны соответствовать передовому опыту и требованиям технического прогресса в строительстве с соблюдением следующих условий: устойчивости и прочности каждой возведенной части сооружения на всех стадиях строительства; поточности производства; возможности совмещения выполнения СМР с монтажом техоборудования; эффективности по срокам, стоимости, затратам труда, качеству; безопасному ведению СМР.
Сравнение вариантов методов производства работ начинается с выбора экономически целесообразного монтажного крана по критерию минимум приведенных затрат по формуле:
П = С + Ен · К · Т,
где С - себестоимость эксплуатации монтажных кранов, руб.;
Ен - нормативный коэффициент экономической эффективности, (Ен = 0,12);
К - стоимость монтажных кранов, руб.;
Т - время работы монтажных кранов на монтаже каркаса в годах.

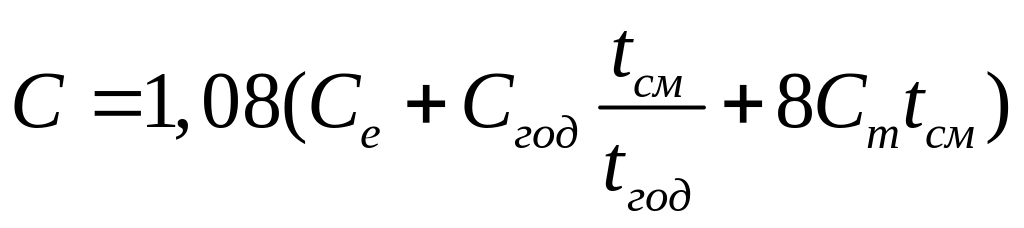

В этой
формуле
,
где Се - единовременные затраты, связанные с созданием условий для работы машин на площадке, руб.;
Сгод - годовые затраты (амортизационные отчисления);
Ст - текущие эксплуатационные затраты на 1 машино-час работы, руб.;
tcм - количество смен работы кранов на монтаже каркаса, (в см);
tгод - годовое количество смен работы кранов, при 2-сменной работе tгод = 520;
1,08 - коэффициент, учитывающий накладные расходы;
8 - количество машино-часов в смену.

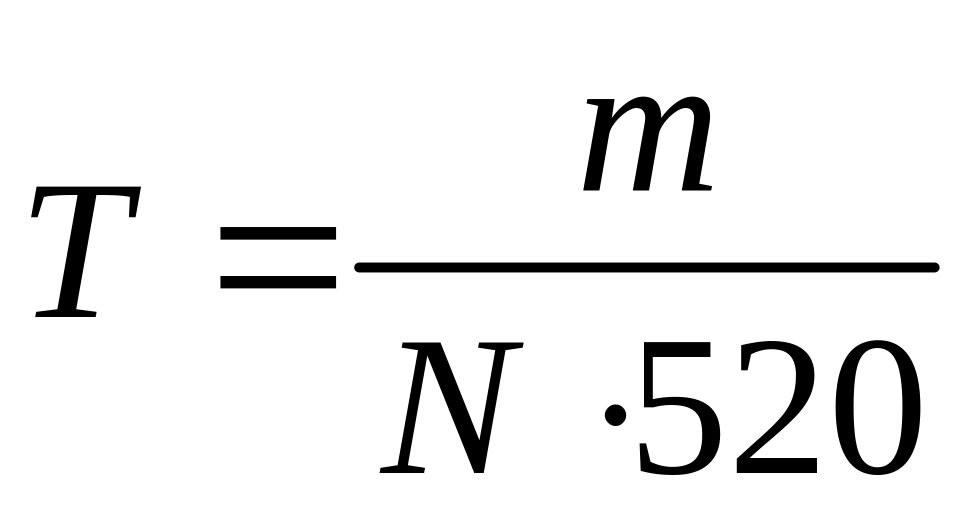

Время работы монтажных кранов на монтаже каркаса определяется по
формуле:
;
где m - трудоемкость возведения каркаса, маш-см.;
N - количество монтажных кранов (при выборе принимается равным единице);
Исходя из соображений обеспечения необходимой грузоподъемности при заданном вылете, принимаем два крана, наиболее удовлетворяющие заданным условиям:
гусеничный кран МГК-25 и пневмоколесный кран ДЭК– 251.
Время работы монтажных кранов при возведении надземной части здания
Т=76,16/1*520=0,146лет для МГК-25
Т=76,16*1,1/1*520=0,161 лет для ДЭК– 251

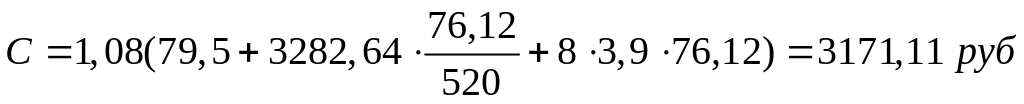

Определим приведенные затраты для крана МГК-25, для него:
К = 62300 руб.
Се =79,5 руб.;
Сгод = 3282,64 руб.
Ст = 3,9 руб / маш-час.;
tcм = 76,12 см;
П = 3171,11 + 0,12· 62300· 0,161 = 4374,74 руб.
Определим приведенные затраты для крана ДЭК– 251, для него:
К = 55000 руб.
Се =175 руб.;
Сгод = 6380 руб.
Ст = 6,17 руб / маш-час.;
tcм = 76,16 см;
П = 5258,17 + 0,12· 55000 · 0,161 = 6320,77 руб.
Приведенные затраты для крана ДЭК– 251превышают затраты для МГК-25, значит, принимаем кран МГК-25 как более выгодный в экономическом плане.
Таблица 4. Ведомость потребности в строительных машинах и средствах малой механизации по объекту
Так как процесс монтажа строительных конструкций совмещаем по времени с устройством стенового ограждения, для монтажа стеновых панелей применяем автомобильный кран КС-4561.
