- •Предисловие
- •Курсовая работа (проект)
- •Глава 1. Характеристика изделия (1-1,5стр.)
- •Глава 2. Планирование и управление инженерно-технической подготовки производства
- •2.1. Кодирование событий и работ
- •2.2. Построение сетевой модели
- •2.3. Определение продолжительности работ
- •2.4. Расчет параметров сетевой модели и выделение критического пути
- •2.6. Определение трудоемкости работ
- •2.7. Оптимизация сетевой модели
- •Графический способ оптимизации сетевого графика.
- •Табличный способ оптимизации сетевого графика
- •Глава 3. Расчет затрат на техническую подготовку производства партии изделий
- •3. Затраты на материалы, расходуемые на стадии проектирования.
- •6. Затраты на материалы, покупные изделия и полуфабрикаты.
- •Глава 4. Определение себестоимости и оптовой цены изделия
- •Калькуляция себестоимости изделия.
- •4.2. Расчет оптовой цены
- •Глава 5. Расчеты по организации производственного процесса изготовления изделий во времени.
- •1. Последовательная форма движения предметов труда;
- •2. Параллельная форма движения предметов труда.
- •3. Параллельно-последовательная форма движения предметов труда:
- •Глава 6. Экономическая оценка изделия с конструктивной и технологической точек зрения
- •Заключение (1-1,5 стр.)
- •Библиографический список
- •Варианты заданий на курсовую работу
Графический способ оптимизации сетевого графика.
Необходимо построить линейную диаграмму по ранним срокам свершения событий. Порядок построения линейной диаграммы:
на ось абсцисс наносится равномерная шкала времени;
каждая работа изображается отрезками прямых, параллельных оси абсцисс, длиной равной продолжительности работ;
фиктивная работа обозначается точкой;
работы наносятся одна над другой в порядке возрастания индекса по ранним срокам свершения события;
под отрезком указывается число исполнителей.
Далее следует построение эпюры потребности в трудовых ресурсах:
на ось абсцисс также как и в линейной диаграмме наносится равномерная шкала времени;
на ось ординат количество занятых исполнителей;
эпюра строится согласно данных зафиксированных в линейной диаграмме.
Число исполнителей в любой момент технической подготовки производства не должно превышать определенное число (требуемое количество исполнителей на работах с учетом их параллельности устанавливает преподаватель отдельно для каждого студента).
После оптимизации рисуется новый оптимизированный сетевой график, согласно которому выполняются работы, и осуществляется управление ходом работ.
Табличный способ оптимизации сетевого графика
Для исследования возможностей перераспределения трудовых ресурсов определяют трудоемкости (трудоемкость по каждой работе должна быть рассчитана ранее в таблице 2) всех работ в человеко-днях. Для этого трудоемкость работы умножают на число исполнителей данной работы. На основе анализа всех работ производят этапное перераспределение ресурсов. Затем пересчитывают продолжительность путей сетевого графика с новыми параметрами продолжительности работ. Все результаты оптимизации сетевого графика заносятся в табл. 7
Таблица 7
Результаты оптимизации сетевого графика
Путь |
Продолжительность, дн. |
||||||
Исходное время путей |
Этап 1 |
Этап 2 |
и т.д. |
||||
изменение |
Результат по времени путей |
изменение |
Результат по времени путей |
изменение |
Результат по времени путей |
||
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Глава 3. Расчет затрат на техническую подготовку производства партии изделий
Затраты на проведение технической подготовки производства складываются:
Заработная плата работников, занятых разработкой и конструированием изделия, выполнением технологической и организационной подготовки производства.
Заработная плата работников, занятых изготовлением, испытанием и доводкой опытного образца изделия.
Отчисления в единый социальный налог.
Затраты на материалы, расходуемые в процессе проектирования.
Накладные расходы по конструированию изделий.
Накладные расходы по изготовлению, испытанию и доводке опытного образца изделия.
Затраты на материалы, покупные изделия и полуфабрикаты, расходуемые при изготовлении, испытании и доводке опытного образца изделия (включая затраты на изготовление специальной оснастки).
Затраты, связанные с оплатой услуг смежных организаций.
Ниже приведен порядок определения перечисленных затрат.
1. Заработная плата работников, занятых технической подготовкой производства. Определяется в табл. 8 в разрезе этапов и категорий работников.
Расчет заработной платы
Таблица 8
№ п/п |
Наименование этапов |
Трудоемкость чел.ч |
Средняя часовая з/п ИТР руб/ч. |
Средняя тарифная ставка рабочих руб/ч |
Сумма, тыс. руб. |
||
ИТР |
рабочие |
ИТР |
рабочие |
||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Итого: |
|
|
|
|
|
|
|
Премии и доплаты |
|
|
|
|
|
|
|
Дополнительная з/п |
|
|
|
|
|
|
|
Общий фонд з/п |
|
|
|
|
|
|
При определении суммы заработной платы следует учитывать, что заработная плата ИТР строится на основе должностных окладов, а у рабочих по часовым тарифным ставкам.

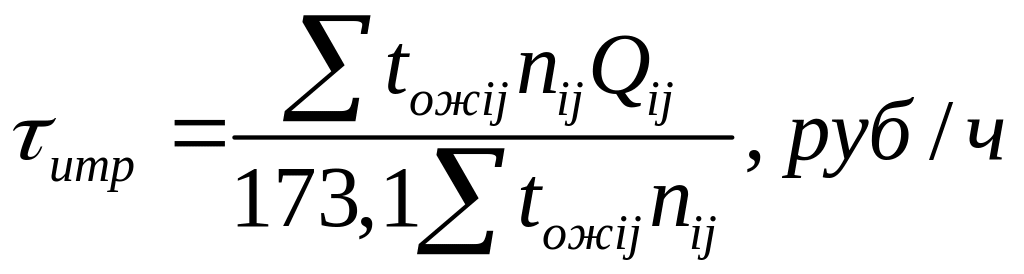

Средняя часовая заработная плата ИТР по отдельным этапам определяется как средневзвешенная величина по формуле:
где
173.1 - среднее число рабочих часов в месяце;
- продолжительность работ, входящих в этап, дней;
- количество исполнителей соответствующих работ, чел.;
-
средний месячный оклад исполнителей
работы, руб/мес.
Должностные оклады представлены в табл. 2 приложения 2 согласно варианту студента.

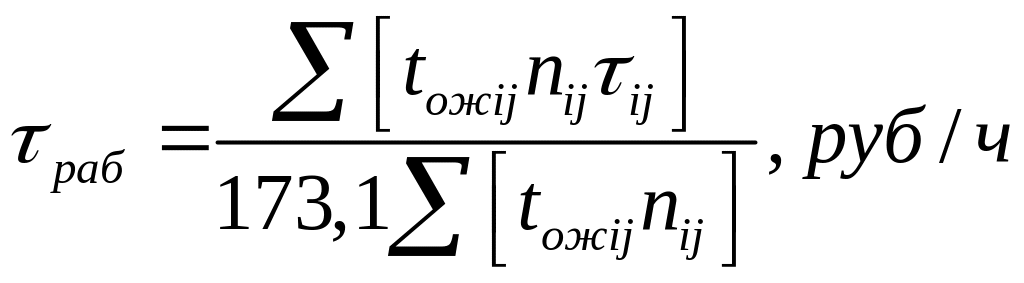

Средняя часовая тарифная ставка рабочих по отдельным этапам рассчитывается по формуле:
где
- средняя часовая тарифная ставка
рабочих, выполняющих
соответствующую
работу, руб/ч (согласно
ЕТКС)
Показатели трудоемкости для расчета заработной платы берутся из табл. 6.
К суммам заработной платы, рассчитанным по табл. 8, необходимо добавить премии.
В курсовой работе величина премий может быть принята: для ИТР - 10 % от ФОТ, а для рабочих - 20 % от тарифного фонда.
Кроме того, следует добавить дополнительную заработную плату в размере 10 % от основной заработной платы.
2. Сумма страховых взносов. Определяется в соответствии с установленными законом нормами (30 % от фонда оплаты труда).
