2.3. Определение продолжительности работ

Оценки продолжительности работ могут быть детерминированными и вероятностными.

Первые используются в тех случаях, когда продолжительность выпол­нения работы может быть установлена точно или с относительно небольшой ошибкой. Если же продолжительность работы не поддается достаточно точ­ному определению, используется экспертный метод оценки ее продолжи­тельности, при котором эксперты (при выполнении курсовой работы в каче­стве экспертов выступают сами студенты) дают следующие оценки продол­жительности выполнения работ:

Продолжительность работ измеряется в днях и проставляется под стрелкой (работой) в рамке.

- время, требующееся для выполнения работы при наиболее благо­приятных обстоятельствах (время оптимистическое);

- время, необходимое для выполнения работ при наименее благо­приятных обстоятельствах (время пессимистическое).

Может также устанавливаться еще и - время, за которое можно вы­полнить работу при средних условиях (время наиболее вероятное).

Наиболее вероятное время должно обязательно присутствовать на таких работах как:

  • определение поставщиков покупных приборов, деталей и полуфабрикатов;

  • разработка технологических процессов изготовления изделия и оснастки;

  • изготовление и испытание опытного образца.

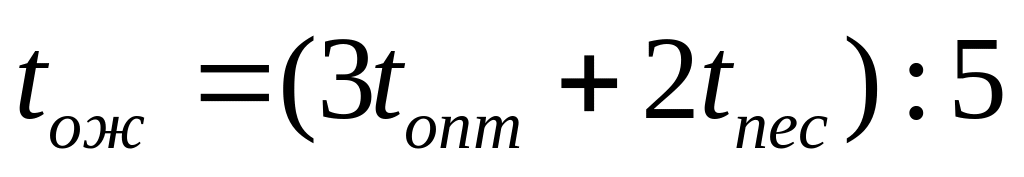

При наличии указанных выше трех оценок ожидаемая продолжитель­ность работы определяется по формуле:

При двух оценках по формуле:

Для оценки степени неопределенности сроков выполнения работ вычисляется их дисперсия.

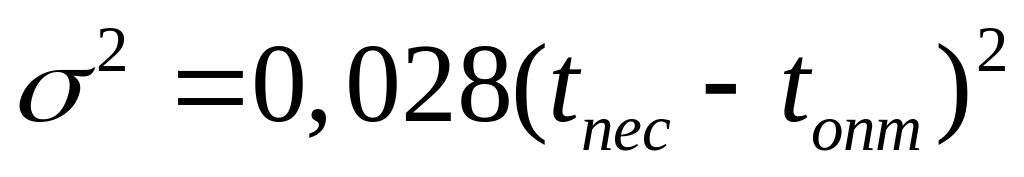

При трех оценках дисперсия определяется по формуле:

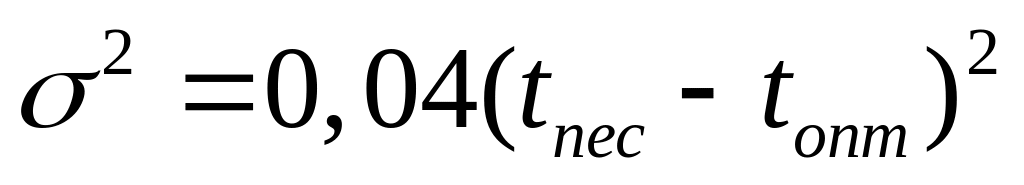

При двух оценках - по формуле:

В соответствии с изложенным выше экспертные оценки и рассчитан­ные на их основе ожидаемые продолжительности и дисперсии работ заносят­ся в соответствующие графы табл. 2.

Продолжительности, дисперсии и трудоемкости работ

Таблица 2

Код работы

, дней

Кол-во исполнителей, чел.

Трудоемкость, чел.ч

ИТР

рабочие

ИТР

рабочие

Количество ИТР и рабочих по каждой работе также устанавливается экспертом (студентом).

2.4. Расчет параметров сетевой модели и выделение критического пути

В соответствии с рассчитанной ожидаемой продолжительностью работ производится расчет всех полных путей сетевого графика (табл. 3) и определение критического пути.

Полные пути сетевого графика

Таблица 3

Шифр событий, по которым проходит полный путь

Продолжительность пути, в днях

Резерв времени в пути, в днях

Выделяя положение и продолжительность полных и критического путей на графике, следует определить ранние сроки свершения событий tpi, поздние сроки свершения событий tni и резервы времени событий Ri.

Наиболее ранний, из всех возможных сроков свершения данного собы­тия, называется ранним сроком его свершения.

Ранний срок свершения исходного события принимается равным 0. Ранний срок любого последующего события определяется по формуле:

tpj=(tpi+tij)max

где tpi - ранний срок свершения предшествующего события;

tni- ожидаемая продолжительность данной работы.

В случае возникновения множества из всех возможных сроков сверше­ния данного события выбирается максимальное значение.

Последнее обусловлено тем, что только максимальное значение гаран­тирует возможность свершения данного события.

Поздний срок свершения данного события – это самый поздний срок его свершения, при котором общая продолжительность выполнения комплек­са работ не меняется. Для завершающего события поздний срок его сверше­ния совпадает с ранним сроком.

Поздний срок свершения любого предшествующего события определя­ется по формуле:

tnj=(tni tij)min

При возникновении множества решений из всех возможных поздних сроков выбирается минимальное значение.

Расчет ранних и поздних сроков наступлений событий и их резервов времени заносится в табл. 4

Таблица 4

Ранние и поздние сроки наступления событий и их резервы

Код события

Ранний срок наступления события

Поздний срок наступления события

Резерв времени события

Резервы времени существуют в сетевом графике во всех случаях, когда имеется более одного пути разной продолжительности.

Резерв времени пути показывает, на какое время можно за­держать наступление этого события без изменения общей продолжительно­сти выполнения всего комплекса работ. Чем короче путь, тем большим резервом он обладает. Резерв времени пути рассчитывается по формуле:

,

где R – резерв времени пути;

– ожидаемая продолжительность критического пути;

L – продолжительность данного пути

События и работы, лежащие на критическом пути, не имеют резервов.

Резерв времени данного события определяется по формуле:

Ri= tni tpi

Полный резерв времени выполнения работы, заключенный между двумя событиями, определяется по формуле:

Rij= tnj tpi tij

Полный резерв времени работы показывает максимально возможный запас времени для выполнения данной работы сверх продолжительности самой работы при условии, что в результате такой задержки конечное для данной работы событие наступит позднее, чем в свой поздний срок.

Также наряду с полным резервом времени работы существует – свободный резерв времени выполнения работы, он рассчитывается по формуле:

Rсij= tрj tpi tij

Свободный резерв времени выполнения работы является независимым резервом, так как его использование на одной из работ не меняет величину свободных резервов времени остальных работ и показывает, насколько можно задержать, или отсрочить начало данной работы, не меняя ранних сроков начала последующих работ.

Далее необходимо рассчитать коэффициент напряженности работы ( ), который позволяет определить степень трудности выполнения в срок каждой работы, по формуле:

,

где сумма отрезков максимального пути, на котором лежит данная работа, совпадающая с критическим путем.

У работ критического пути =1; работы у которых 0,8 < <1 относятся к подкритической зоне; работы с <0,8 имеют часть свободных ресурсов, которые могут быть сняты и переданы для использования на работах критического и подкритического путей.

Расчет полных и свободных резервов времени и коэффициентов напряженности работ заносятся в табл. 5

Таблица 5

Полные и свободные резервы времени и коэффициенты напряженности работ

Код работы

tij

Полный резерв времени работ

Свободный резерв времени работ

Коэффициент напряженности
