Детализация графика проекта-примера (четвертый пакет задач)

В соответствии с установленной последовательностью выполнения задач на следующем шаге целесообразно подвергнуть декомпозиции задачу с кодом иерархической структуры работ, равным 5, и с названием "Основные ремонтные работы по сантехнике, электрооборудованию, столярке".

Конечно, в целом подход к детализации задач этого пакета аналогичен примененному ранее. Но при этом придется учитывать, что в одной и той же комнате в рамках выполнения предусмотренных работ должны выполняться несколько задач: замена окон, дверей, электропроводки, сантехнического оборудования.

Конечно, технология выполнения должна соответствовать применяемым материалам и смете проекта. Кроме того, при определении последовательности выполнения задач часто приходится учитывать, и организационные ограничения. Детализация задач этого пакета будет выполняться исходя из предположения, что в каждом помещении работы выполняются именно в той последовательности, в которой эти задачи перечислены выше.

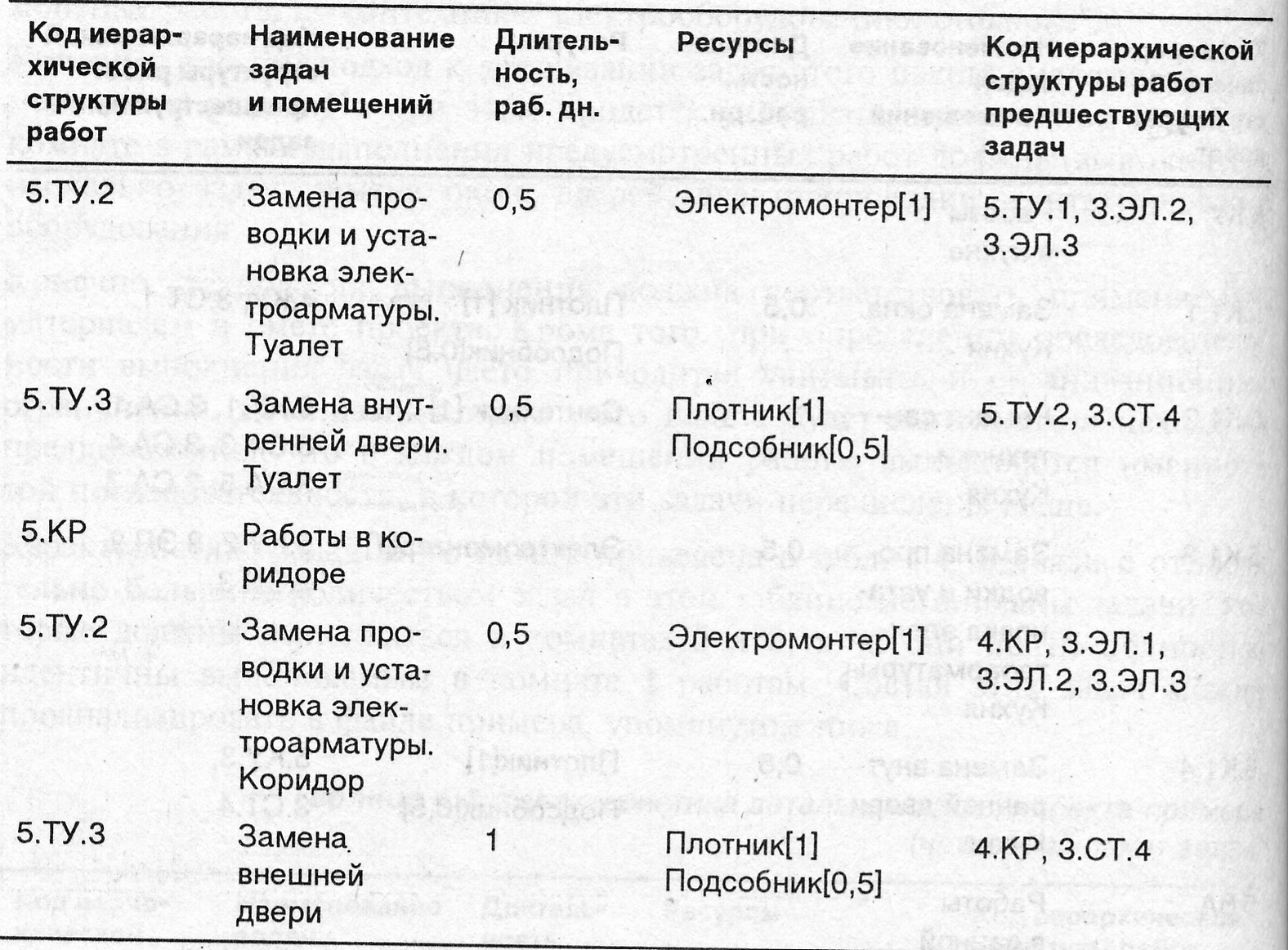

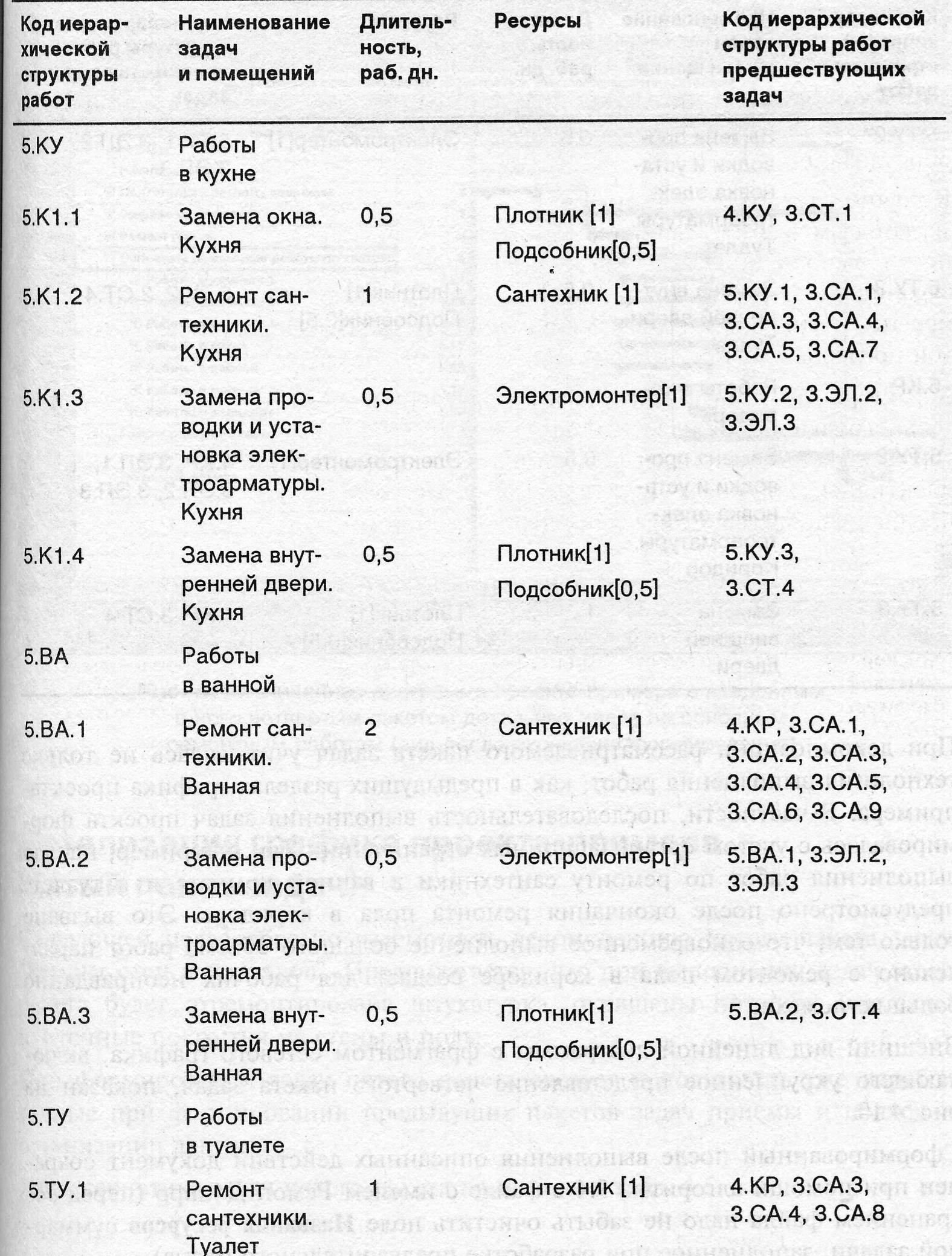

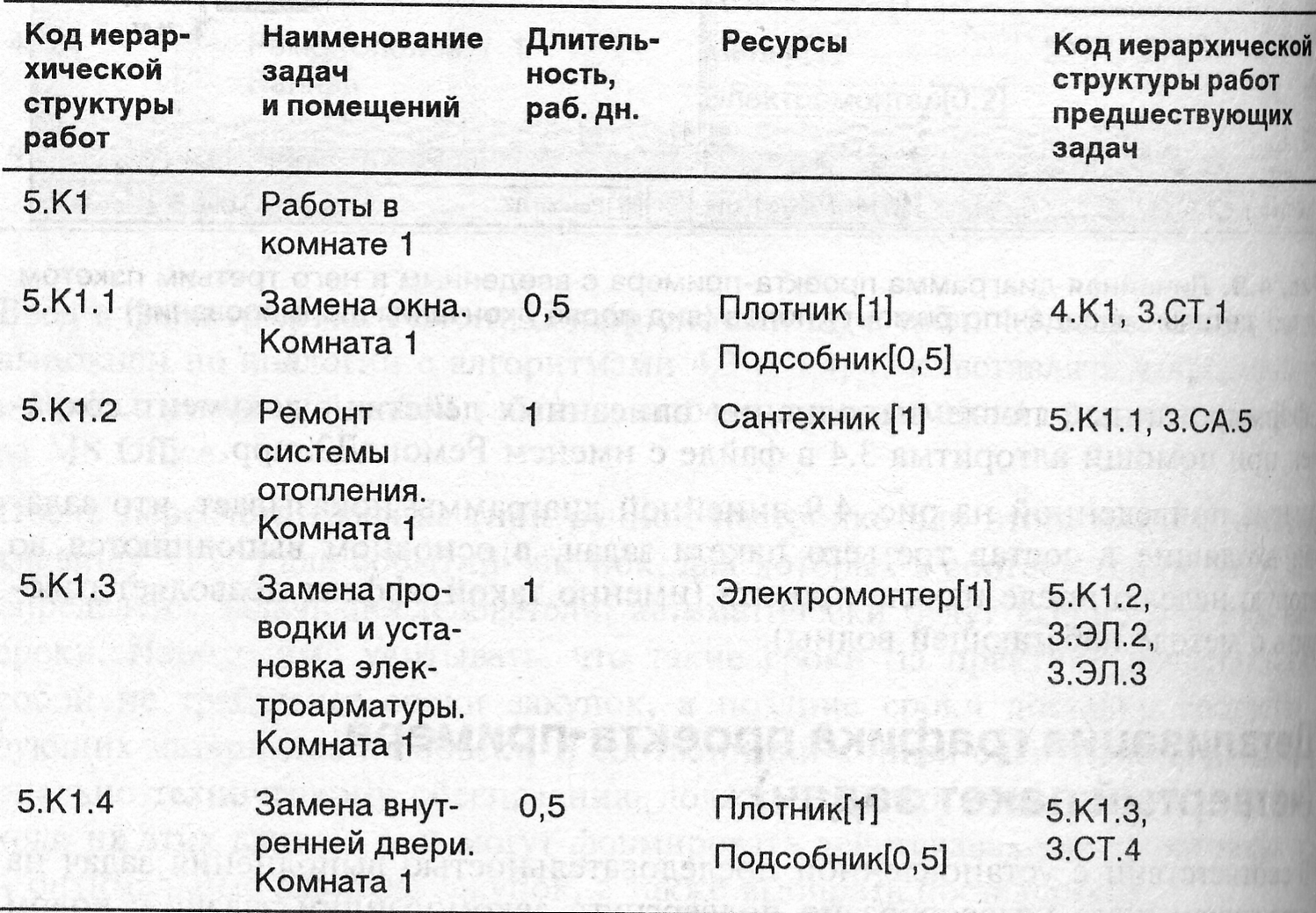

Характеристика задач этого пакета приведена в табл. 4.4. В связи с относительно большим количеством задач в этой таблице не описаны задачи, которые должны выполняться в комнатах 2 и 3, т. к. они почти полностью идентичны выполняемым в комнате 1 работам. Состав этих задач можно проанализировать в файле примера, упомянутом ниже.

Таблица 4.4. Характеристика детальных задач проекта-примера

(четвертый пакет задач)

При декомпозиции рассматриваемого пакета задач учитывалась не только технология выполнения работ, как в предыдущих разделах графика проекта-примера. В частности, последовательность выполнения задач проекта формировалась с учетом организационных ограничений. Так, например, начало выполнения работ по ремонту сантехники в ванной комнате и в туалете предусмотрено после окончания ремонта пола в коридоре.

Это вызвано только тем, что одновременное выполнение большого объема работ параллельно с ремонтом пола в коридоре создаст для рабочих неоправданно большие помехи.

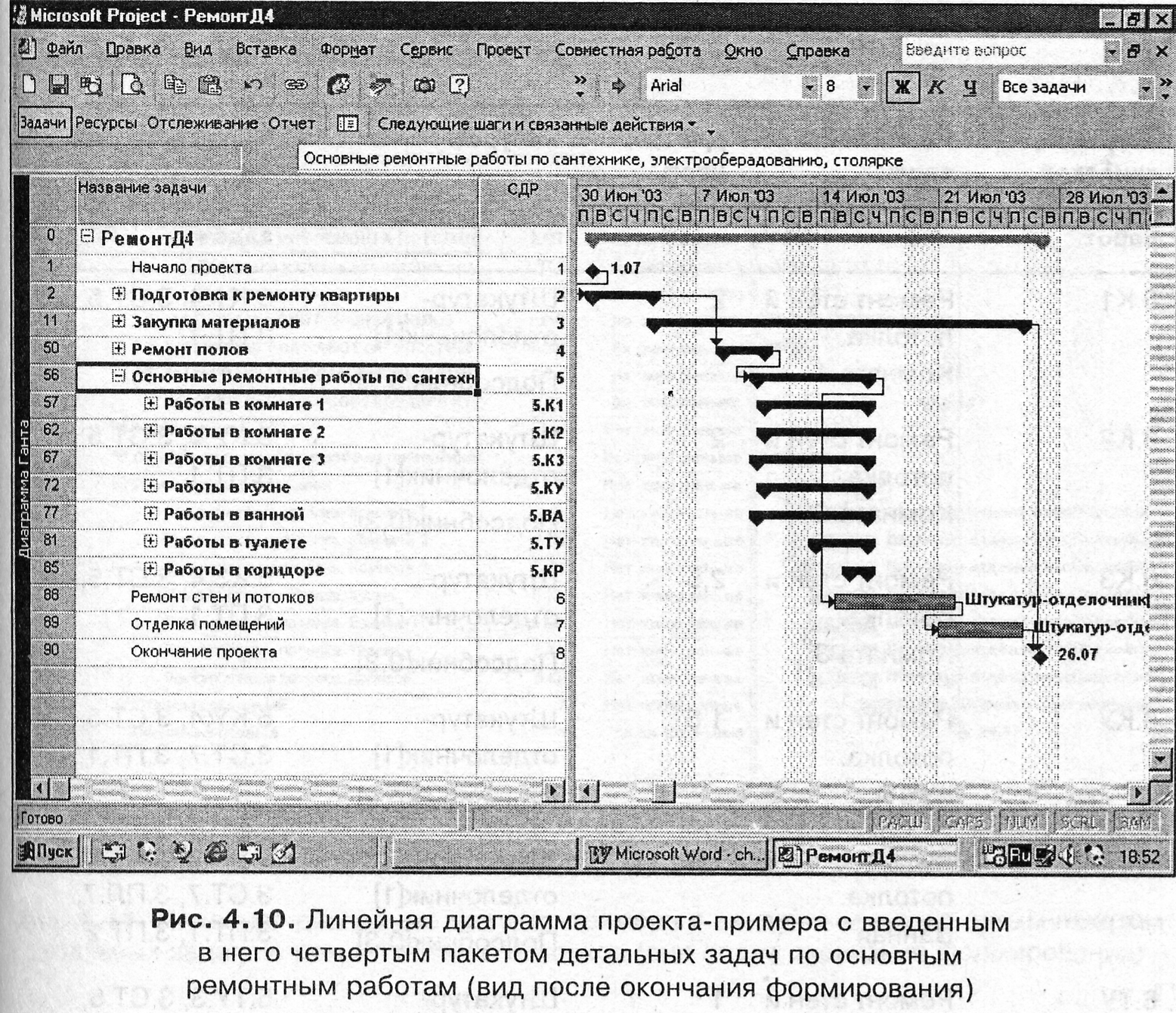

Внешний вид линейной диаграммы с фрагментом сетевого графика, включающего укрупненное представление четвертого пакета задач, показан на рис. 4.10.

Сформированный после выполнения описанных действий документ сохранен при помощи алгоритма 3.4 в файле с именем РемонтД4.mрр (перед сохранением файла надо не забыть очистить поле Названия ресурсов суммарной задачи, заполненное при разработке предварительного плана).

Детализация графика проекта-примера (пятый пакет задач)

Следующей целесообразно рассмотреть декомпозицию пятого пакета задач "Ремонт стен и потолков". Предполагается, что при выполнении задач этого пакета будет отремонтирована штукатурка, окрашены потолки, нанесены плиточные покрытия на стены и полы.

При формировании задач пятого пакета следует использовать уже наработанные при формировании предыдущих пакетов задач приемы и подход к организации данных.

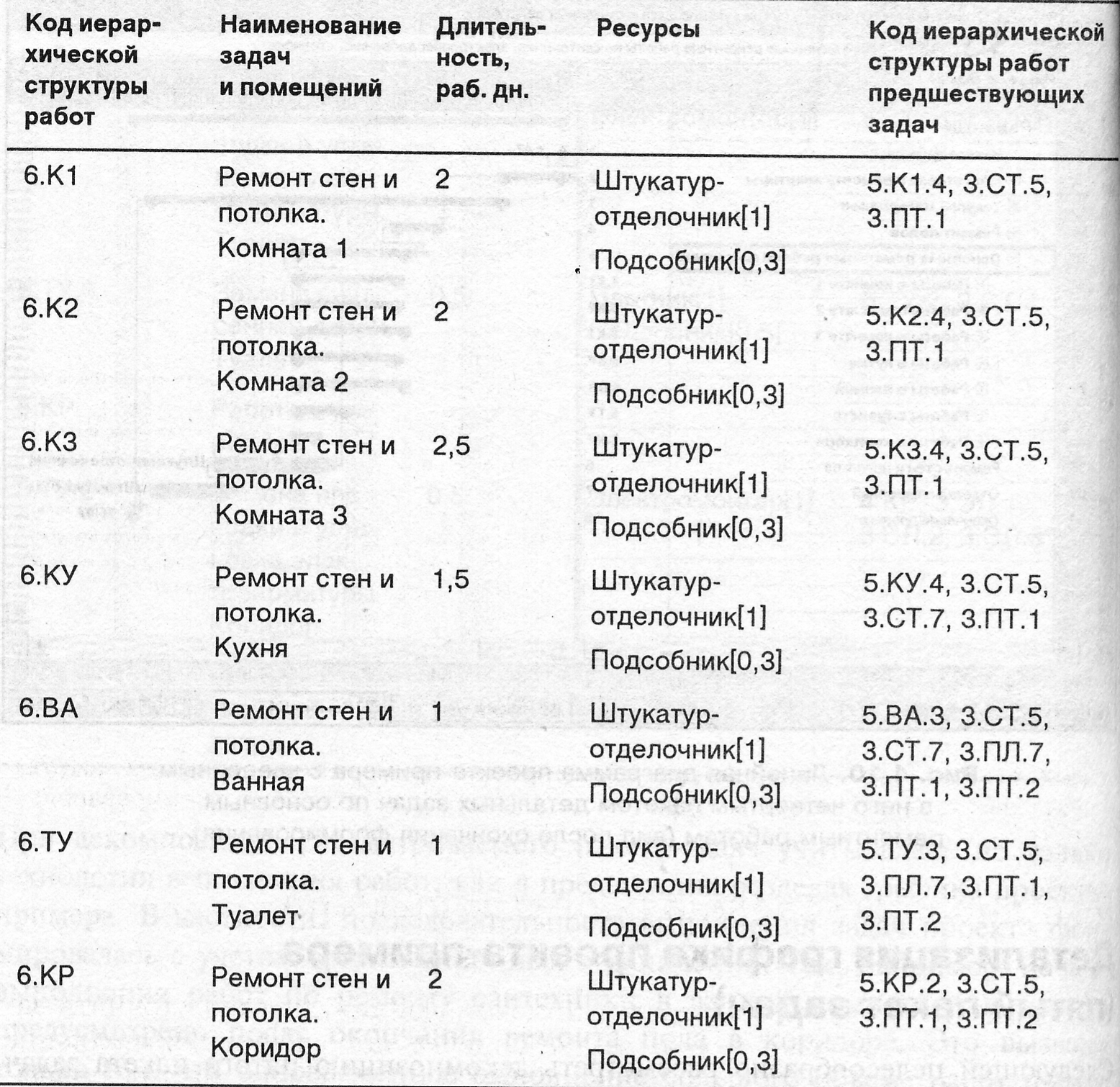

Характеристика задач пятого пакета приведена в табл. 4.5.

Таблица 4.5. Характеристика детальных задач проекта-примера

(пятый пакет задач)

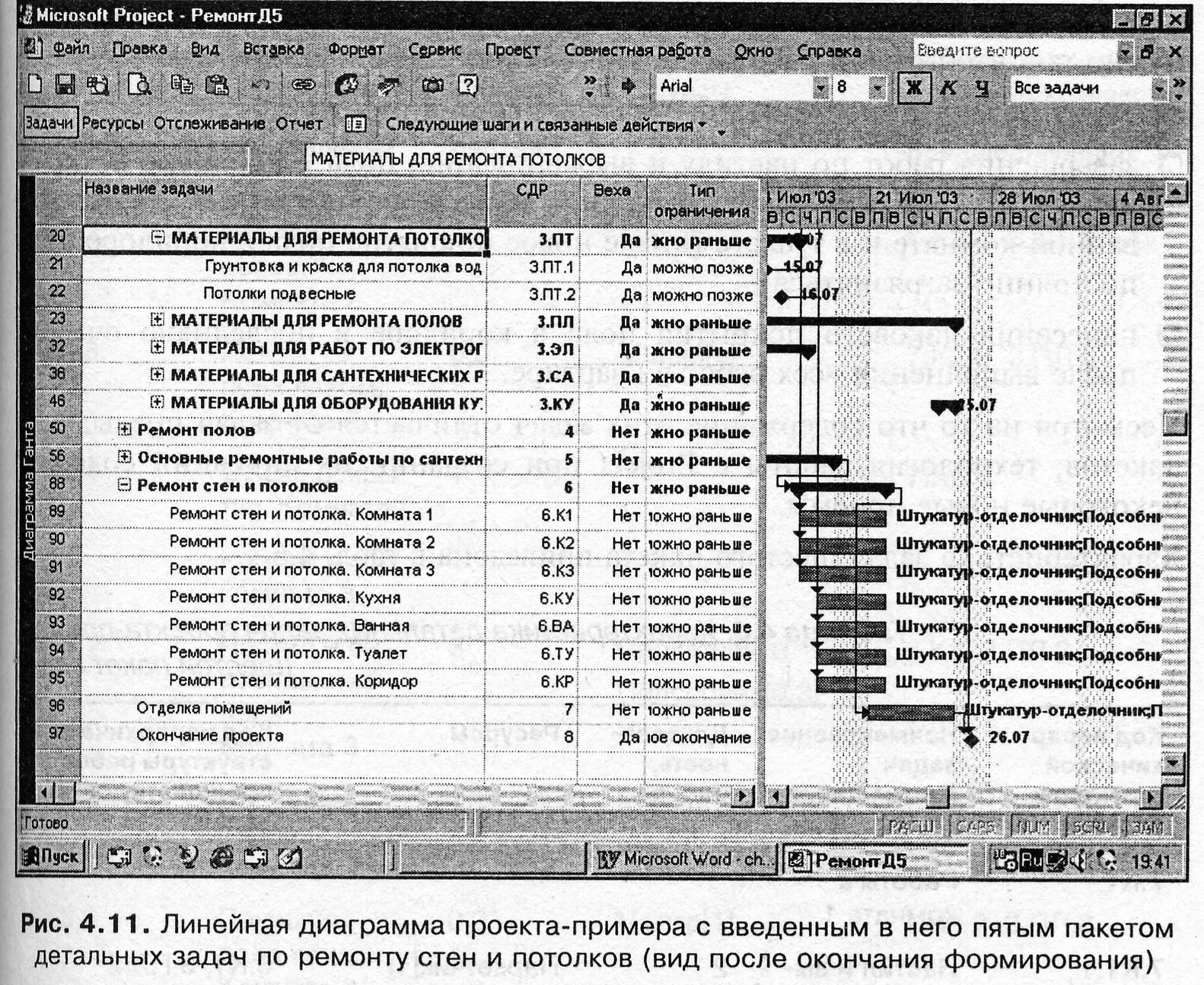

Внешний вид линейной диаграммы с фрагментом сетевого графика, включающим пятый пакет задач, показан на рис. 4.11.

После очистки поля Названия ресурсов суммарной задачи "Ремонт стен и потолков" сформированный в результате выполнения описанных действий документ сохранен при помощи алгоритма 3.4 в файле с именем РемонтД5.mрр.
