Вибір основних монтажних механізмів

Монтаж збірних конструкцій і стінової огорожі виконується самохідними стріловими кранами з попереднім розкладанням усіх елементів, що монтуються, за винятком кроквяних ферм, монтаж яких передбачається виконувати "з коліс". Укрупнення конструкцій на будмайданчику не передбачається.

Транспортування та подачу конструкцій у зону монтажу планується здійснювати безпосередньо від постачальника.

З метою попереднього розвантаження передбачається залучення автокрана в дні завезення конструкцій.

Монтаж виконується мішаним способом. Першим монтажним потоком встановлюються фундаменти фахверкових колон, другим - фундаментні балки, третім - несучі колони каркаса будівлі, четвертим – балки перекритя , п'ятим - елементи покриття (підкроквяні та кроквяні ферми. плити покриття). Завершальним є потік по монтажу стінових панелей і фахверкових колон.

Для кожного прийнятого потоку вибирається монтажний кран, який послідовно встановлює всі збірні елементи будівлі з урахуванням необхідних технологічних перерв.

Тип крана вибирається в два етапи.

На першому етапі (технічний вибір) передбачається встановлення потрібних робочих параметрів кранів при здійсненні монтажу окремого елемента. Вони встановлюються графоаналітичне.

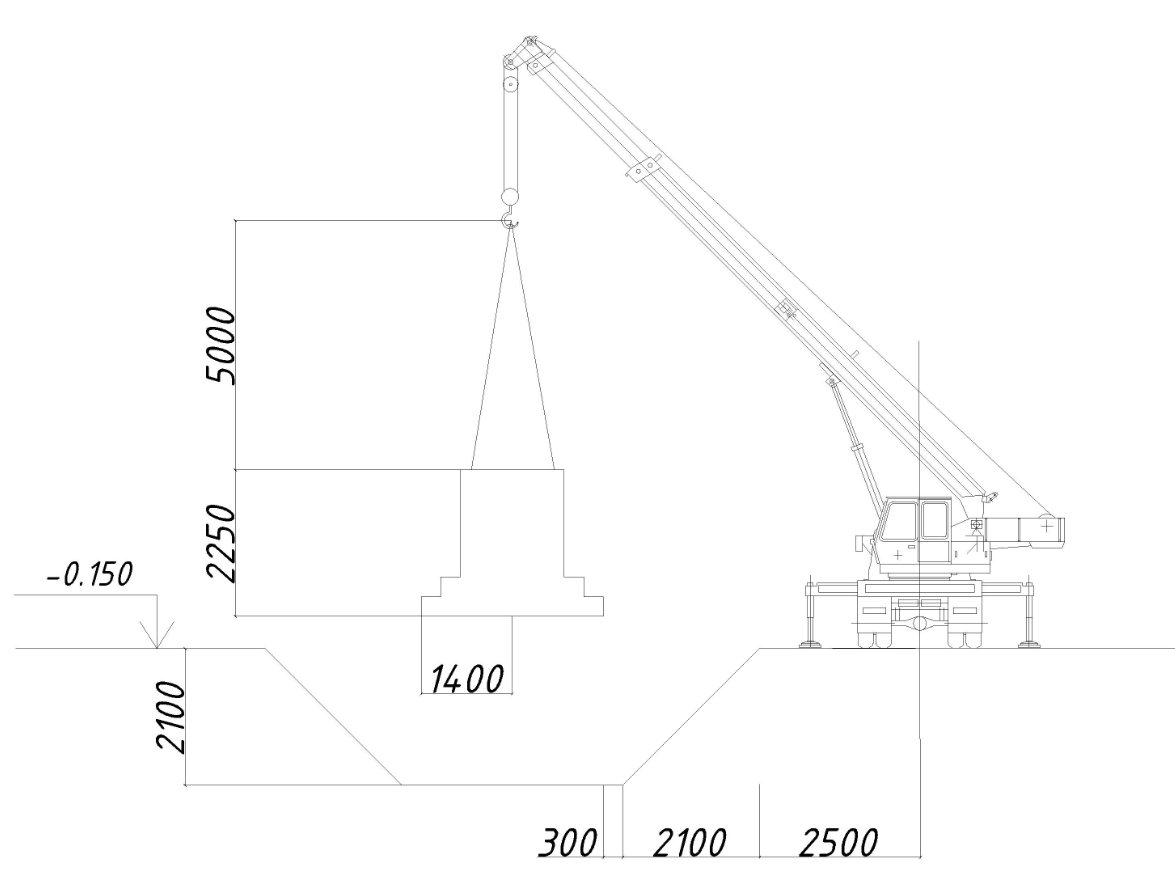

  1. Монтаж фундаментних блоків

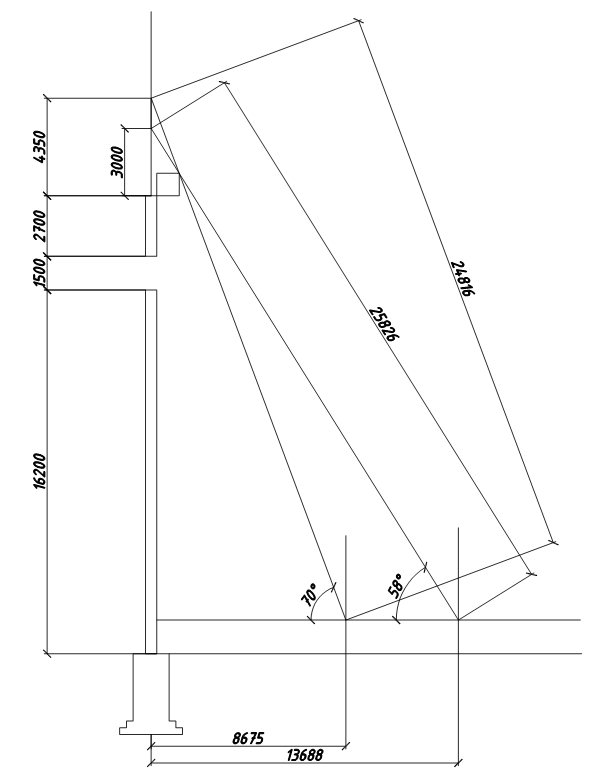

  1. Монтаж колони

  1. Монтаж кроквяної ферми

  1. Монтаж прогонів і проф. настил

Таблиця характеристик кранів

Показник

Одиниця

Колони

Потрібні параметри

Схема 1

Схема 2

1.Маса вантажу, що піднімається

т

4.37

9,57

2.Висота підйому гака

м

15.28

15.28

3.Виліт стріли

м

min

7,5

м

-

-

Параметри крану

1.Вантажопідйомність:

а)максимальна

т

б)максимальна при даній довжині стріли

т

в)розрахункова

т

г)робоча

т

2.Робоча висота підйому гака

м

3.Робочий виліт стріли

м

4.Прийнята довжина стріли

м

Кількість монтованих елементів

шт

Рівень використання крана за максимальною вантажопідйомністю

%

Те саме, при даній довжині стріли

%

Прийнятий кран

х х х

Прийняті схеми руху кранів при монтажі конструкцій надземної частини будівлі, у тому числі колон, наведено в будгенплані.

4.4. Проектування будівельного генерального плану
