1.Расчёт для одноковшовых экскаваторов.
Организация, находящаяся в Хабаровской области, эксплуатирует одноковшовые экскаваторы моделей ЭО-3211, ЭО-4121, ЭО-2621.
Рассчитать годовой режим работы данного парка машин на 2014 год если:
экскаваторы работают по графику пятинедельной работы;
плановый коэффициент сменности работы машинистов - 1.2;
продолжительность смены tсм=8ч;
коэффициент использования внутрисменного времени Кв=0.82;
среднее количество перебазировок одной машины в год -18
планируемое время на перебазировку tnб=11 ч.
В 2014 году 365 календарных дней. Составляем таблицу 1 с отображением в ней количества календарных и празднично-выходных дней по кварталам.
Таблица1.Количество
праздничных и выходных дней в квартале.
1 квартал
2 квартал
3 квартал
4 квартал
Календарных
90
Календарных
91
Календарных
92
Календарных
92
Празд.вых.
33
Празд.вых.
31
Празд.вых.
26
Празд.вых.
28
Из приложения 1 берутся данные по неблагоприятным дням работы машин Хабаровской области.
Так как для одноковшовых экскаваторов днями простоя считаются дни с дождём и низкой температурой, то ниже, в таблице, отображаются только эти климатические условия.
Таблица2.
Климатические условия Хабаровской
области.
Климатические условия
Квартал
Всего за год
1
2
3
4
Дождь
0,1
4,4
10,4
1,3
16,2
Т<-30°С
1,5
3,4
4,9
Всего
1,6
4,4
10,4
4,7
21,5

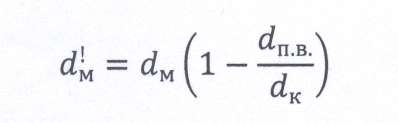

dM- простои в работе в квартале, связанные с неблагоприятными метеорологическими условиями, дни;
dne - количество праздничных и выходных дней в квартале; dK - количество календарных дней в квартале;
В первом
квартал:
=1,6*(1-33/90)=1,01
Во втором квартале: =4,4*(1-31/91)=2,9
В третьем квартале: =10,4*(1-26/92)=7,5
В четвертом квартале: =4,7*(1-28/92)=3,3
Перерывы в работе по организационным и непредвиденным причинам определяются на основании рекомендации, приведенной в методических указаниях, - 2,5...7% от числа календарных дней в квартале за вычетом выходных и праздничных дней.
В расчёте принимаем 5%. Тогда:d0 = 0,05 * (К — ПВ) где К - количество календарных дней в квартале;
В первом квартале: d0 = 0,05 * (90 - 33) = 2,85 дня
Во втором квартале: d0= 0,05 * (91 — 31) = 3 дня
В третьем квартале: d0 = 0,05 * (92 — 26) = 3,3 дня
В четвёртом квартале: d0= 0,05 * (92 — 28) = 3,2 дня
Перерывы в работе одноковшовых экскаваторов из-за перебазировок их с объекта на объект рассчитываются, исходя из перебазировок одного экскаватора в количестве 18-ми перебазировок(согласно заданию).

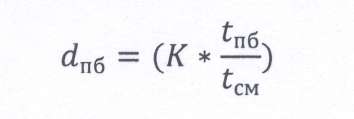

Количество перебазировок в год одного экскаватора по формуле составит:
где К - количество заданных перебазировок; tпб- время перебазировки одной машины;
tCM продолжительность смены такелажников, принимается равным 8 часам.
dпб=(18*11)/8=24 дня
В квартал число дней простоя машин из-за перебазировок составит:
24/4= 6 дней

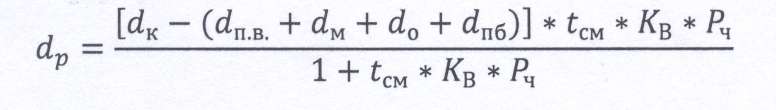

Простои одноковшовых экскаваторов для проведения технических обслуживаний и ремонта определяют по формуле:
где Рч- ремонтный коэффициент;
Кв- коэффициент использования внутрисменного времени.
Значения ремонтного коэффициента для различных типов одноковшовых экскаваторов принимается из приложения 2:
для модели ЭО-3211 принимаем 0,0173
для модели 4121 принимаем 0,0180
для модели ЭО-2621 принимаем 0,0134

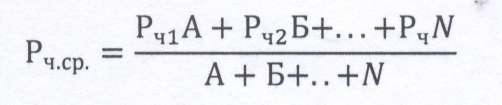

При расчёте годового режима работы для разных групп машин выявляют среднее значение ремонтного коэффициента:
А=1 -экскаваторы модели ЭО-3211 Б=1 -экскаваторы модели ЭО-4121 В=1-экскаваторы модели ЭО-2621
Pч.ср=0,0173+0,0180+0,0134/3=0,0162 раб.дн/мото.ч
При заданной величине Кв = 0,82 и tCM= 8ч определяется простой одноковшовых экскаваторов по кварталам и за год:
В первом квартале:
dp=(90-(33+1,01+2,85+6))*8*0,82*0,0162/1+8*0,82*0,0162=4,53 дня
Во втором квартале:
dp=(91-(31+2,9+3+6))*8*0,82*0,0162/1+8*0,82*0,0162=4,62 дня
В третьем квартале:
dp=(92-(26+7,5+3,3+6))*8*0,82*0,0162/1+8*0,82*0,0162=4,72 дня
В четвертом квартале:
dp=(92-(28+3,3+3,2+6))*8*0,82*0,0162/1+8*0,82*0,0162=4,94 дня
. Определяется число часов работы экскаваторов в каждом квартале и за год по формуле:
где Др – число дней работы машины в квартале
Kсм – 1,2-коэффициент сменности
