  1. Разбивка осей и контуров фундаментов мостовых сооружений. Сооружение фундаментов мелкого заложения.

  1. Разбивка осей и контуров фундаментов

Сооружение фундаментов мелкого заложения

  1. Основные технологические операции при сооружении свай и столбов в грунте.

Технология погружения свай

Технология свайных работ определяется конструктивными особенностями свайного фундамента, выбранными для производства работ механизмами и требованиями охраны труда и техники безопасности.

  • Подготовительные работы. Объемы и перечень подготовительных работ определяют в проекте организации строительства и проекте производства работ.

До начала строительства строительную площадку ограждают.

На стадии подготовительных работ сносят здания и сооружения, находящиеся в зоне свайных работ, предварительно отключив подземные сети и коммуникации.

После завершения перечисленных работ приступают к :

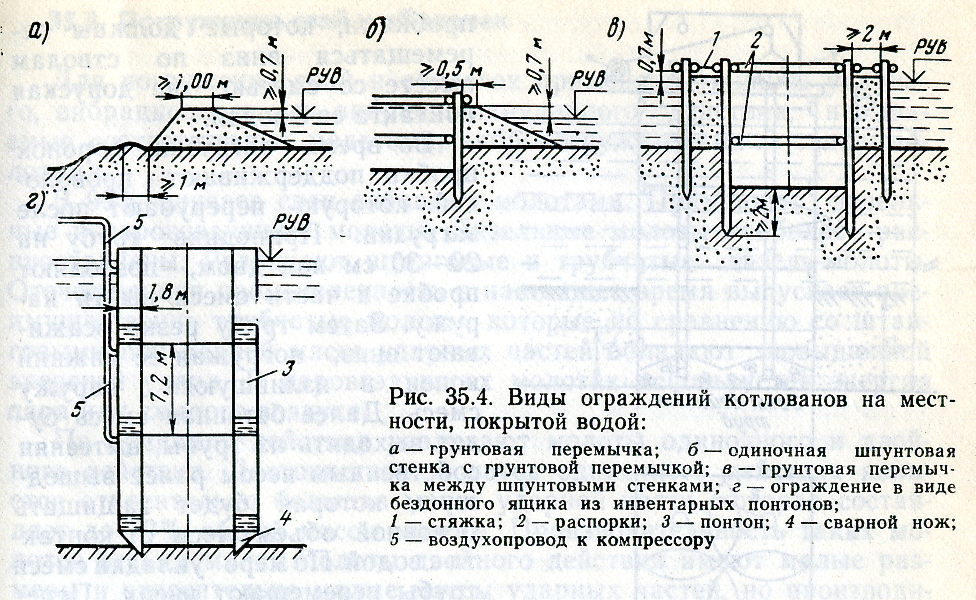

  • разбивке осей и рытью котлована.

До начала земляных работ на площадке делаю разбивку на местности главных осей зданий, а затем габаритов котлована.

Разбивка свайного поля заключается в переносе в котлован сперва основных и промежуточных осей зданий, а затем в определении положения каждой сваи.

В зависимости от конструкции фундамента, его габаритов и количества свай составляют схему разбивки свайного поля.

После завершения земляных работ и до начала разбивки свайного поля дно котлована или основание площадки планируют и при необходимости укрепляют его балластным слоем из песка, щебня, шлака или другого материала. В это время завозят оборудование, принятое для погружения свай.

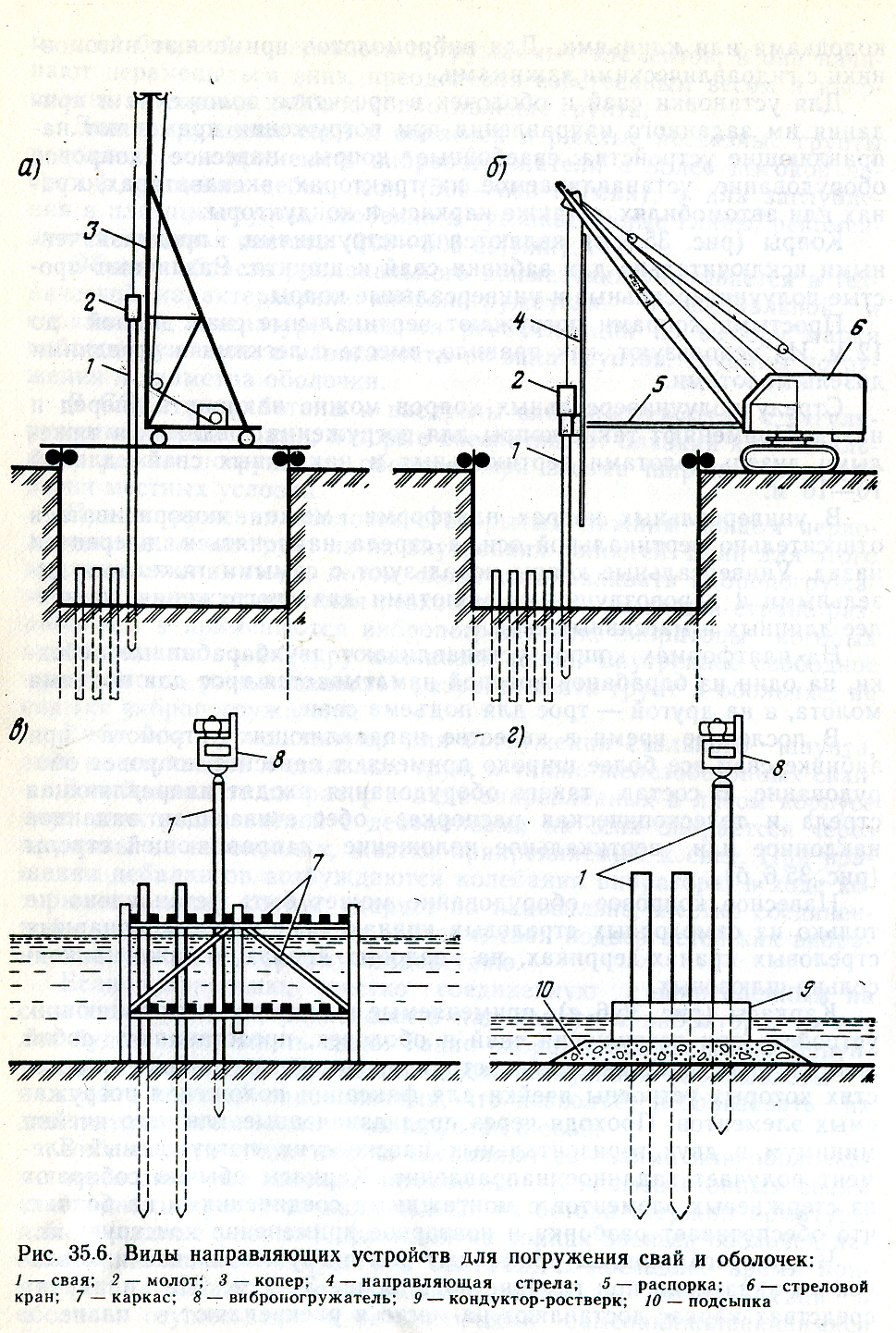

  • Подача свай, к копру и подъем их. Сваи подают в котлованы и раскладывают у мест погружения по схемам, приведенным в ППР.

  • Погружение свай. Перед подъемом сваи на копер ее нужно разметить краской на метры, а на последнем метре — на дециметры.

Установленную копром сваю перед погружением проверяют на точность положения. Погружается она от одного удара на 5—10 см.

После погружения сваи на 50—80 см проверяют ее положение и при необходимости производят рихтовку сваи и стрелы.

  • После обеспечения правильной фиксации сваи в грунте дальнейшее погружение будет проходить в режиме работы сваепогружающего механизма до момента получения сваей расчетных отказов.

В момент погружения сваи погружающий механизм должен быть зафиксирован в направляющих стрелы копрового агрегата и свободно посажен на сваю. Поэтому в течение всего периода погружения трос, на котором подвешены молот и свая, должен иметь запас длины (слабину) с учетом возможной глубины погружения сваи и опускания молота при ударах.

  • Весь процесс погружения с подсчетом количества ударов молота по свае на каждом метре погружения заносят в журнал забивки свай.

После окончания погружения производят динамическое испытание сваи одним залогом в 10 ударов с замером величины отказа.

  • Контрольные испытания сваи производят с целью проверки соответствия данных, полученных при испытании пробных свай с контрольными рабочими сваями. Поэтому нет необходимости испытывать рабочие сваи с использованием отказомеров для определения упругого и остаточного отказов, а достаточно лишь получить данные о соответствии остаточного отказа в пробных и рабочих сваях.

Погружение свай и оболочек

Сооружение свай и столбов в грунте

Устройство плиты свайного ростверка

Строительство фундаментов из

опускных колодцев

Сооружение опор

Организация строительной площадки
