24. Способы подъёма стеновых панелей одноэтажных зданий и при этом целесообразные схемы движения и типы кранов.

Подъем заключается в перемещении конструкции в пространстве. Поднимать конструкцию рекомендуется в том положении, в каком она будет находиться в здании или сооружении, плавно, без рывков, раскачивания и вращения, чтобы предотвратить возникновение в них опасных напряжений и обеспечить безопасные условия ведения работ.

Монтируемые элементы, подвешенные к крюку крана, во время подъема подвергаются различным воздействиям (давлению ветра, толчкам), в результате которых могут изменять свое положение в пространстве и раскачиваться, поворачиваться вокруг вертикальной оси подвеса. Если не удерживать элемент от поворота, он может удариться о стрелу крана или задеть окружающие предметы. Поэтому к элементам привязывают оттяжки из пенькового или тонкого стального каната, при помощи которых удерживают их в требуемом положении и при необходимости поворачивают элемент для обхода встречающихся препятствий. Каждый горизонтальный элемент должен иметь две оттяжки, закрепленные на его концах. При монтаже вертикальных элементов достаточна одна оттяжка.

Универсальный шестиветвевой строп предназначается для подъема и монтажа стеновых панелей, а также подъема, кантования и монтажа панелей перекрытий. Максимальная грузоподъемность приспособлений - 5 т, вес - 200 кГ. Универсальный шестиветвевой строп рассчитан на работу при проведении всех погрузочно-разгрузочных и монтажных операций.

Стеновые панели внутренние и наружные как для подземной, так и надземной частей здания стропуются за две ветви.

Монтаж стеновых панелей. Это обособленный этап монтаж­ных работ в промышленном строительстве. Его можно начинать только после окончания работ по монтажу несущих конструк­ций в конструктивном блоке здания. На монтаже стеновых па­нелей чаще применяются другие монтажные механизмы, так как здесь не требуется большой грузоподъемности и вылета крюка крана. В качестве монтажных механизмов используются стреловые самоходные краны, специально оборудованные само­ходные краны. Применение башенных кранов на монтаже стеновых панелей одноэтажных промышленных зданий зача­стую нерентабельно — велики затраты труда и средств на уст­ройство подкрановых путей.

Оконные блоки в ряде случаев устанавливают в процессе монтажа стен: это снижает расходы и затраты труда на под­готовительных операциях и перестановках монтажного меха­низма.

П ри очень больших объемах работ по монтажу стен целе­сообразно организовать работу тремя потоками. Первый поток монтирует нижнюю часть стен до уровня оконных проемов, вто­рой — простенки и оконные блоки и третий — стены от верха оконного проема до карниза. Такое решение ускоряет в конечном итоге работы и снижает затраты по эксплуатации монтаж­ного механизма.

Наиболее сложным вопросом в организации работ по мон­тажу стен промышленных зданий является удачный выбор под­мостей для монтажников. От подмостей здесь требуется боль­шая мобильность, ибо монтаж одной панели продолжается не­долго. Подмости не должны быть помехой для работы крана и подачи панели под монтаж, поэтому схема организации ра бот по монтажу стеновых панелей должна тщательно

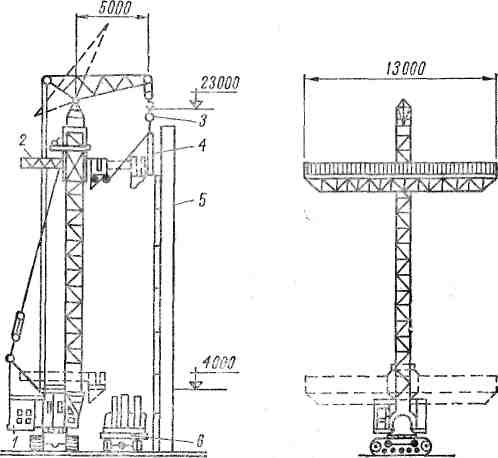

Рис. 1Х.30. Установка для монтажа стеновых панелей

/ — монтажный край; 2 — выдвижные подъемные подмости; 3 — тра­верса; 4 — монтируемая панель; 5 — колонна; 6 — панелевоз

разра­батываться с учетом безопасной работы. В ряде случаев ус­пешно используются самоходные подмости и монтажные ма­шины, оборудованные люльками.

На монтаже стеновых панелей очень удобна в эксплуатации установка на самоходном кране, позволяющая резко повысить производительность труда; она не только обеспечивает подачу конструкции к месту монтажа, но и предоставляет монтажникам удобное, устойчивое рабочее место (рис. IX.30).

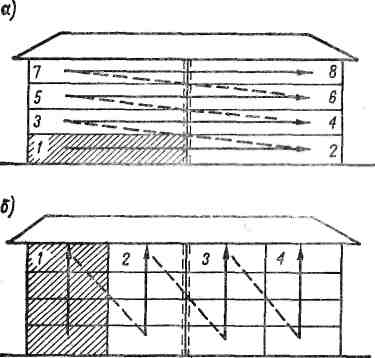

Герметизацию стыков и заделку швов в стеновых панелях следует выполнять сразу после монтажа панелей. Стеновые па­нели жилых и общественных зданий обычно монтируют одновре­менно с другими конструкциями здания в последовательности, принятой в проекте.
