15. Методы монтажа по ограничению степеней свободы при установке сборных элементов: их особенности; применяемые технические средства; области применения; два или три примера.

Принудительный метод монтажа предусматривает подъем мон­тажных элементов с жестким ограничением в пространстве в вер­тикальных или горизонтальных направляющих.

Принудительный монтаж имеет четыре разновидности:

- монтаж с перемещением конструкции по вертикальным направ­ляющим колоннам, пилонам, ядрам жесткости и т. д. Этим методом строят здания способом подъема перекрытий и этажей, объемных конструкций, оболочек и др. Для подъема конструкции в проектное положение используют гидравлические подъемники и домкраты, работающие по принципу выталкивания, выжимания или подтягива­ния. В ряде случаев конструкции поднимают с помощью сжатого воздуха, например при монтаже сферической крыши резервуаров, При подъеме по вертикальным направляющим тех или иных конст­рукций с помощью пневмоподушек;

- монтаж подращиванием монтируемой конструкции по вертикали путем последовательного стыкования монтажных элементов к ниж­ним плоскостям ранее смонтированных конструкций. Для подращи­вания используют различного рода домкраты. Методом подращива­ния можно монтировать колонны, каркасы, объемные элементы и т. д.;

- надвижка конструкций предусматривает перемещение по горизон­тальным направляющим блоков конструкций. Для надвижки (на­катки или передвижки) используют полиспасты, лебедки и другие монтажные средства. Примером монтажа этим методом могут слу­жить надвижки на заранее подготовленный фундамент домн по специальным направляющим, блоков покрытий, передвижка домов и т. д.;

- монтаж методом поворота конструкций в радиальном направле­нии в вертикальной плоскости вокруг неподвижного или подвижно­го шарнира ведут с помощью различного рода шевров, порталов, мачт с полиспастами и лебедками.

В перспективе будет применяться координатный монтаж, предус­матривающий программно-управляемое движение монтируемого элемента во всем монтажном цикле. Этот метод требует наличие монтажных механизмов с программным управлением, проектов зда­ний, рассчитанных на монтаж по заданным координатам, програм­много обеспечения и т. д.

20. Схемы движения кранов при возведении одноэтажных каркасных зданий из сборных элементов и их обоснование.

По объемно-планнровочной структуре различают одноэтажные промышленные здания ячейкового типа с шедовыми или плоскими покрытиями илн пролетно-рамного типа с покрытиями в виде ферм, оболочек, складок.

Для основных отраслей промышленности одноэтажные промышленные здания с железобетонным каркасом проектируют на основе унифицированных типовых секций, пролетов, шагов колонн.

При выборе того или иного метода монтажа промышленного здания следует учитывать конструктивную схему его, необходимую последовательность сдачи под монтаж технологического оборудования в отдельных пролетах здания, расположение будущих технологических линий.

Для одноэтажных промышленных зданий легкого типа с железобетонным каркасом более рационален раздельный метод монтажа конструкций. При этом методе вслед за установкой конст­рукций и выверкой колонн замоноличивают стыки между колоннами и стаканами фундаментов. К началу монтажа подкрановых балок и конструкций покрытия бетон в опорном стыке должен на­брать не менее 70% проектной прочности. Это условие и опре­деляет длину монтажных участков.

Одноэтажные промышленные здания тяжелого типа монтиру­ют преимущественно комплексным методом. Но при этом необходи­мо принимать меры по ускорению набора бетоном в стыках проч­ности.

По направлению различают продольный монтаж, при котором здание монтируют последовательно отдельными пролетами, и поперечный (секционный), когда кран движется поперек пролетов. Применяют и продольно-поперечный монтаж здания. В этом случае кран, двигаясь вдоль пролета, монтирует все колон­ны, а затем, перемещаясь поперек пролета, ведет секционный мон­таж.

Выбор того или иного направления монтажа, а значит и после­довательности сдачи участков здания под монтаж оборудования в значительной мере зависит от расположения технологических ли­ний будущего предприятия.

Одноэтажные промышленные здания монтируют специализиро­ванными потоками, каждому из которых придаются комплект мон­тажных и транспортных машин и соответствующая монтажная оснастка. Например, однопролетное одноэтажное зда­ние можно монтировать тремя потоками: монтаж колонн, конструк­ций покрытий н конструкций наружных ограждений. Одноэтажные многопролетные здания можно монтировать несколькими парал­лельными потоками.

При возведении одноэтажных зданий пролетного типа и монта­же с транспортных средств готовые конструкции подают в проле­ты навстречу монтажу. Местную укрупнительную сборку конструк­ций выполняют на передвижных стендах, перемещаемых по ходу монтажа в пролете.

Сборные фундаменты, так же, как каналы, колодцы и другие подземные сооружения, монтируют отдельным опережающим пото­ком в период производства работ по возведению подземной части зданий.

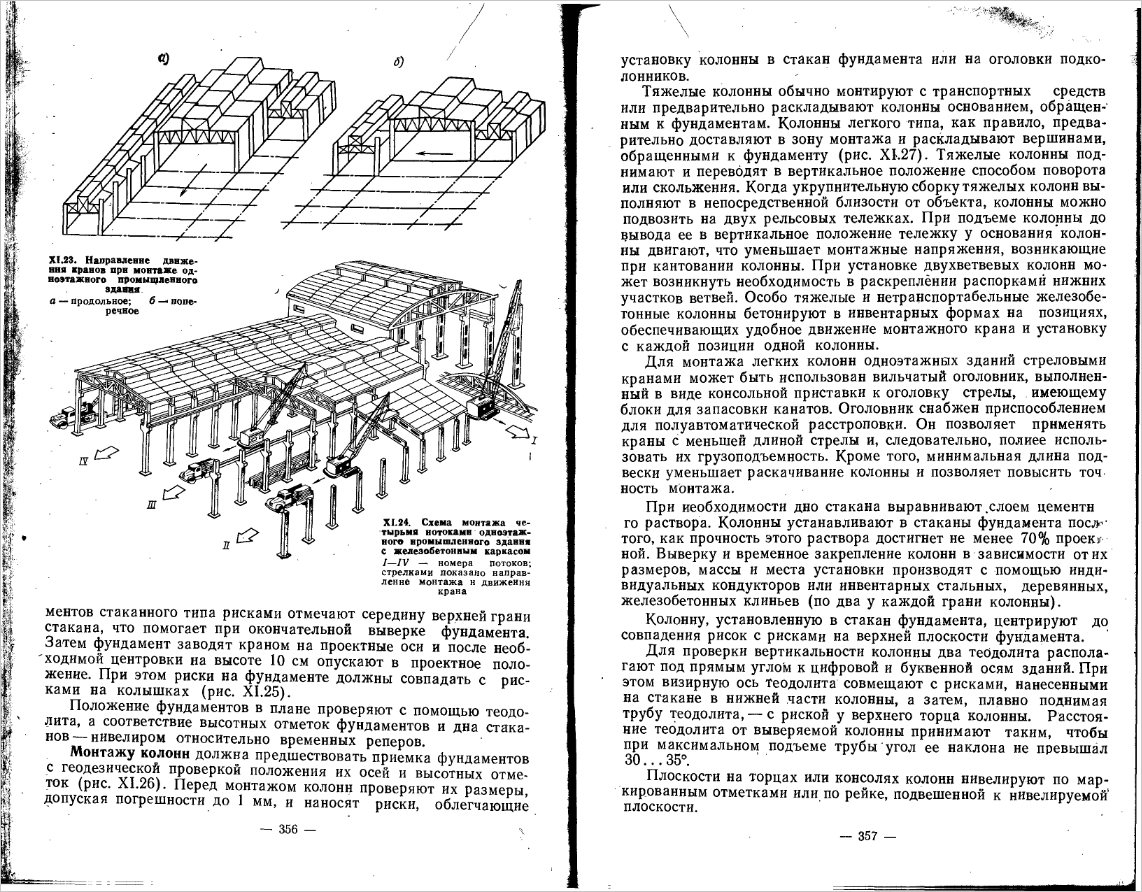

Рисунок Направление движения кранов при монтаже одноэтажного промздания

а) продольное б) поперечное
