4 Назначение перечня строительных операций и последовательность выполнения работ

До начала строительства осуществляется вынос проекта в натуру, т.е. закрепление на местности осей сооружения.

Производится очистка трасс от кустарников, камней, пней и т.д. далее производится строительство дренажа, в следующей последовательности:

1.Срезка растительного грунта с трассы будущих дрен. Выполняется бульдозером, грейдером.

2.Предварительная планировка трассы дрены. Выполняется бульдозером или грейдером.

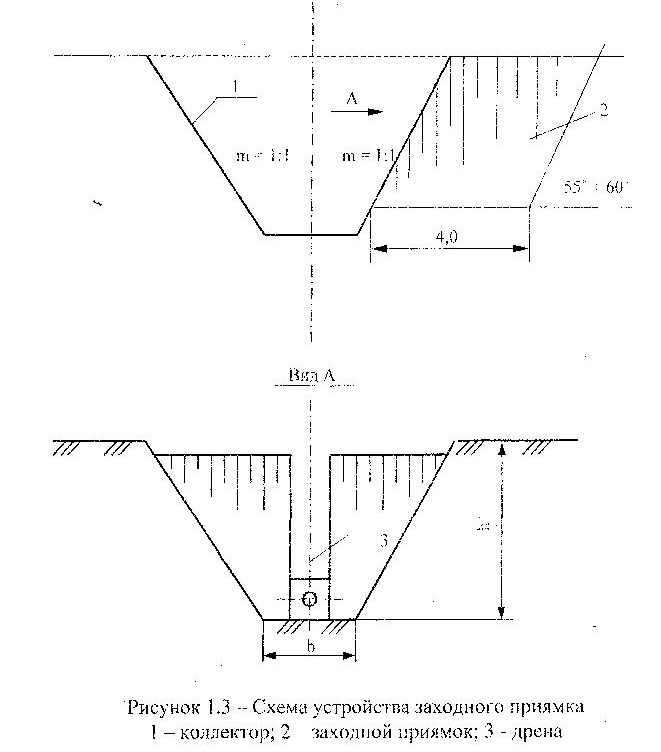

3.Устройство заходного приямка (шурфа) путем механизированной разработки грунта. Выполняется экскаватором с рабочим оборудованием обратная лопата.

4.Доставка и разгрузка объемных фильтроматериалов в бункер дреноукладчика.

Производительность оборудования при транспортировании золошлаковой смеси зависит не только от параметров транспортных средств, но и от условий работы: способа погрузки, дальности перемещения, состояния дорог, рельефа местности.

Часовую эксплуатационную производительность автосамосвала определяем по зависимости:

где – вместительность кузова автосамосвала;

– число рабочих циклов в час;

Т – продолжительность рабочего цикла, определяется:

Т = t1 + t2 + t3 + t4 + t5 =2+5+9.23+10+9,23=35,46 мин

где t1 – время подачи автосамосвала под погрузку, 3 мин.;

t2 – продолжительность наполнения кузова, 5 мин;

t3–продолжительность груженого хода, мин;

где ;

– скорость самосвала;

t4 – продолжительность загрузки в бункер ОФМ, 10 мин.;

t5 – время, необходимое для возвращения ОФМ на склад, t5 = t3;

– коэффициент использования машины во времени 0,8 ÷ 0,9.

5.Укладка дренажа с подсыпкой и отсыпкой, выполняется дреноукладчиком.

6.Обратная засыпка траншеи грунтом, выполняется бульдозером.

7.Предварительная планировка минерального грунта по трассе дрены. Выполняется бульдозером, грейфером.

8.Надвижка растительного грунта на строительную полосу. Выполняется бульдозером.

9.Окончательная планировка строительной полосы. Выполняется бульдозером, грейфером.

5 Подбор комплекта машин

Подбор комплекта машин должен учитывать те или иные строительные процессы (операции), которые осуществляются при строительстве того или иного сооружения, в частности дренажного. Учитывать учебные цели проекта при выборе машин, рассматривать не все операции, а лишь три:

- срезка растительного грунта;

- устройство заходного приямка;

- укладка дренажа (трубчатого).

Следует, значит, в комплект машин подбирать: бульдозер, экскаватор с обратной лопатой, дреноукладчик.

Подбираем три комплекта машин – машины малой мощности (I), машины средней мощности (II), машины повышенной мощности (III).

Не зависимо от мощности, любая из трех машин должна иметь рабочие параметры, обеспечивающие сооружения заданных размеров. Так, экскаваторы должны иметь наибольшую глубину копания (Нк) > (Нтр.пр.), а дреноукладчик должен разрабатывать траншеи под дрену согласно заданным размерам.

Комплексной ведущей машиной считается дреноукладчик, выполняющий основную операцию, определяющую продолжительность и стоимость строительства, остальные машины вспомогательные. Выбор оптимального комплекта машин осуществляется в два этапа: на первом этапе – по себестоимости механизированных работ выбирают два наиболее затратных; на втором этапе – из этих двух оставшихся выбираем оптимальный, наиболее экономичный.

Таблица - Расчет себестоимости механизированных работ

Наименование операций

Машины и механизмы

Эксплуатационная производительность

Объем работ

W, м3

Потребность маниносмен

М

Стоимость

Среднечасовая, Пэсч

Сменная

Псм

Одной машиносмены S1

Всего

S0

1

2

3

4

5

6

7

8

I вариант

Срезка растит. грунта

ДЗ-42

90,9

727,27

1560

2.15

1035

2225,25

Устройство приямки

ЭО 304Г

30,3

242,42

1560

6,43

1345

8648,3

Укладка дренажа

ЭДМ 401

130

1040

1560

1,5

2630

3945

II вариант

Срезка растит. грунта

ДЗ-18

на

Т-100

200

1600

1560

0,98

1265

1239,7

Устройство приямки

ЭО-652Б

50

400

1560

3,9

1875

7312,5

Укладка дренажа

ЭТЦ-404

100

800

1560

1.95

3780

7371

III вариант

Срезка растит. грунта

ДЗ-35С

312.5

2500

1560

0.62

2080

1289,6

Устройство приямки

ЭО-4121

62,5

500

1560

3,12

2358

7356,96

Укладка дренажа

ЭТЦ406

130

1040

1560

1,5

2630

3945

Из трех комплектов выбираем два менее затратных.

Таблица - Расчет приведенных удельных затрат

Наименование операции

Машины и механизмы

Производительность эксплуатации среднечасовая Пэсч,

м3

Эксплуатационные затраты

Капитальные вложения

Приведенные затраты П= Сед+ Ен* Куд

С1 на 1 час чистой работы

Сед на единицу работы

К1

Куд

Ен* Куд

I вариант

Срезка растит. грунта

ДЗ-42

90,90

Устройство приямки

ЭО304Г

30,30

Укладка дренажа

ЭДМ401

130

Σ

II вариант

Срезка растит. грунта

ДЗ-35С

312,5

Устройство приямки

ЭО4121

62,5

Укладка дренажа

ЭТЦ-406

130

Σ

Из двух выбираем является более экономичным, который

проявляется в производстве работ.
