- •Оглавление
- •1 Уп история и современность
- •2 Классификация типов проектов
- •3 Основные термины уп
- •4 Жизненный цикл п (жцп)
- •5 Базовые элементы уп
- •6 Организационная структура уп
- •7 Принципы классификации организационных структур в зависимости от содержания проекта
- •3. Разработка концепции проекта
- •3.1. Формирование инвестиционного замысла (идеи) проекта
- •3.2. Предварительная проработка целей и задач проекта
- •3.3. Предварительный анализ осуществимости проекта
- •Глава 4. Начальная (предынвестиционная) фаза проекта
- •4.1. Прединвестиционные исследования
- •4.2. Проектный анализ
- •4.3. Оценка жизнеспособности и финансовой реализуемости проекта
- •4.4. Технико-экономическое обоснование (проект) строительства
- •Глава 6. Организация офиса проекта
- •1. Помещение:
- •2.Оргтехника и вспомогательное оборудование:
- •3.Программно-компьютерные комплексы, средства связи и теле
- •Глава 7. Проектное финансирование
- •7.1. Источники и организационные формы финансирования проектов
- •7.1.3. Организационные формы финансирования
- •Глава 8. Маркетинг проекта
- •8.1 Маркетинговые исследования
- •8.4. Формирование концепции маркетинга проекта
- •Глава 9. Разработка проектной документации
- •Управление разработкой проектно-сметной документации
- •Глава 11. Торги и контракты
- •1 Закупки и торги
- •11.3. Порядок проведения подрядных торгов
- •11.3.1. Организационная подготовка
- •11.3.2. Разработка тендерной документации
- •11.3.3. Предварительная квалификация претендентов
- •11.3.7. Процедура торгов
- •11.3.8. Утверждение результатов торгов
- •11.3.9. Завершение торгов
- •11.3.10. Особенности торгов на закупку услуг
- •11.4. Договоры и контракты
- •11.4.2. Заключение, исполнение и завершение договора
- •Глава 12. Оценка эффективности инвестиционных проектов
- •12.1. Основные принципы оценки эффективности инвестиционных проектов
- •12.3. Основные показатели эффективности проекта
- •12.4. Оценка эффективности инвестиционного проекта
- •Часть III. Функции управления проектами Глава 13. Планирование проекта (работы, ресурсы)
- •13.3. Уровни планирования
- •13.4. Структура разбиения работ (срр)
- •13.5. Назначение ответственных
- •13.6. Определение основных вех
- •13.9. Сетевое планирование
- •Глава 14. Управление стоимостью проекта
- •14.1. Основные принципы управления стоимостью проекта
- •14.2. Оценка стоимости проекта
- •14.3. Бюджетирование проекта
- •14.4. Методы контроля стоимости проекта
- •14.5. Отчетность по затратам
- •Глава 16. Завершение проекта
- •16.1. Пусконаладочные работы
- •16.2. Приемка в эксплуатацию законченных строительством объектов
- •16.3. Закрытие контракта
- •16.4. Выход из проекта
- •Часть IV. Подсистемы управления проектами Глава 18. Менеджмент качества проекта
- •18.2. Менеджмент качества проекта
- •18.3. Стандартизированные системы менеджмента качества
- •18.5. Сертификация продукции проекта
- •Глава 19. Управление ресурсами проекта
- •19.1. Процессы управления ресурсами проекта
- •19.1.1. Ресурсы проекта
- •19.1.2. Процессы управления ресурсами
- •19.3. Управление закупками ресурсов
- •19.3.1. Основные задачи закупок и поставок
- •19.4. Управление поставками
- •19.4.4. Поставки материально-технических ресурсов
- •19.5. Управление запасами
- •19.5.1. Основные понятия
- •19.5.2. Виды запасов
- •21.1.1. Риск и неопределенность
- •21.1.2. Управление рисками
- •21.2. Анализ проектных рисков
- •21.2.1. Сущность анализа рисков проекта
- •21.2.2. Качественный анализ рисков
- •21.2.3. Количественный анализ рисков
- •21.3. Методы снижения рисков
- •21.4. Организация работ по управлению рисками
- •О порядке проведения страхования финансовых рисков. Утвержден Федеральной службой России по надзору за страховой деятельностью. № 09/1-13р/02 от 18.10.94 г.
- •22.2. Управления коммуникациями проекта
- •22.3. Информационные технологии управления проектами
- •22.4. Интегрированные информационные системы поддержки принятия решений
- •22.5. Сравнительный анализ программного обеспечения для управления проектами
- •22.5.1. Критерии анализа программного обеспечения
- •22.5.2. Обзор программного обеспечения по управлению проектами, представленного на Российском рынке
- •22.6. Особенности внедрения информационных систем управления проектами
21.4. Организация работ по управлению рисками
Комплексное исследование разнообразных рисков на стадии разработки проекта с помощью системы подходов и методов, представленных в предыдущих разделах, предпринимается не только в целях анализа проектных рисков в начале жизненного цикла проекта. Выводы, сделанные на основе такого исследования, оказывают существенную помощь менеджеру проекта на стадии его реализации, поскольку, анализ проектных рисков не должен ограничиваться лишь констатацией факта их наличия и расчетно-рекомендательным заключением на стадии разработки бизнес-плана проекта. Обязательным продолжением и развитием анализа проектных рисков является управление ими на стадии реализации и эксплуатации проекта (табл. 21.4.1).
Таблица 21.4.1
Управление риском в течение жизненного цикла проекта
Фаза жизненного цикла проекта |
Этап проекта |
Этап определения и контроля за эффективностью |
Задачи управления риском |
Предпроектное обоснование инвестиций |
Концепция проекта |
Определение эффективности проекта |
|
Технико-экономическое обоснование (ТЭО) |
|
||
Разработка проекта |
План проекта |
Разработка сметы и бюджета проекта |
•налоговый риск •риск неуплаты задолженностей •риск не завершения строительства |
Рабочая документация |
|
||
Реализация проекта |
Контракты |
Мониторинг эффективности реализации проекта |
|
Строительство |
|
||
Завершение проекта |
Сдача-приемка |
Анализ эффективности проекта |
|
Закрытие проекта |
|
Управление рисками — специфическая область менеджмента, требующая знаний в области теории фирмы, страхового дела, анализа хозяйственной деятельности предприятия, математических методов оптимизации экономических задач и т. д.
Система управления рисками — это особый вид деятельности, направленный на смягчение воздействия рисков на конечные результаты реализации проекта. Управление риском — новое для российской экономики явление, которое появилось при переходе экономики к рыночной системе хозяйствования.
Управление рисками осуществляется на всех фазах жизненного цикла проекта с помощью мониторинга, контроля и необходимых корректирующих воздействий. Модель организации работ
по управлению риском приведена на рис. 21.4.1. Указанные работы организуются и осуществляются проект-менеджером в тесном взаимодействии со всеми участниками проекта.
Процесс управления рисками предполагает проведение определенных шагов, в том числе:
выявление предполагаемых рисков;
анализ и оценки проектных рисков;
выбор методов управления рисками;
применение выбранных методов;
оценку результатов управления рисками.

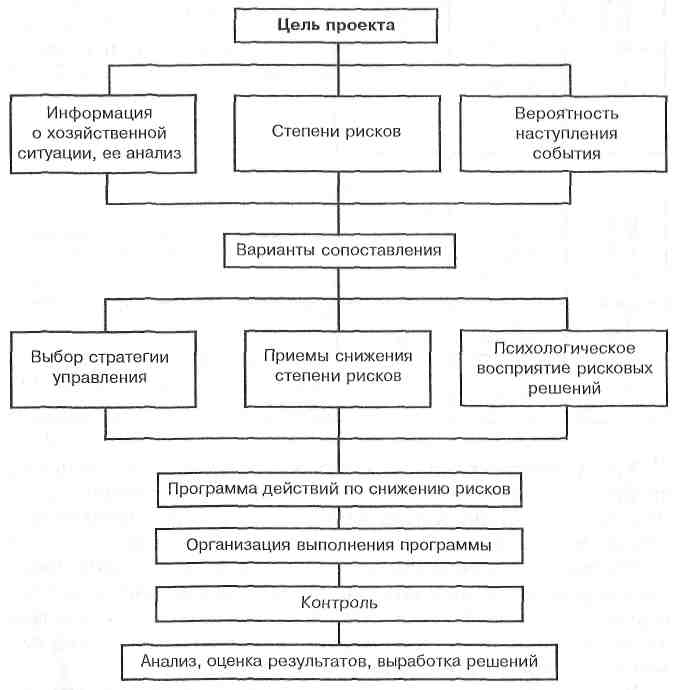

Рис. 21.4.1. Модель организации работ по управлению рисковыми проектами
Анализ рисков инвестиционного проекта предполагает подход к риску не как к статическому, неизменному, а как к управляемому параметру, на уровень которого возможно и нужно оказывать воздействие. Отсюда следует вывод о необходимости влияния на выявленные риски с целью их минимизации или компенсации. На изучение этих возможностей и связанной с этим методологии направлена так называемая концепция приемлемого риска.
В основе концепции приемлемого риска лежит утверждение о невозможности полного устранения потенциальных причин, которые могут привести к нежелательному развитию событий и в результате — к отклонению от выбранной цели. Однако процесс достижения выбранной цели может происходить на базе принятия таких решений, которые обеспечивают некоторый компромиссный уровень риска, называемый приемлемым. Этот уровень соответствует определенному балансу между ожидаемой выгодой и угрозой потерь и основан на серьезной аналитической работе, включая и специальные расчеты.
В применении к инвестиционному проектированию реализация концепции приемлемого риска происходит через интеграцию комплекса процедур — оценки рисков проекта и управления проектными рисками.
Характеризуя в целом весь арсенал методов управления рисками проекта, необходимо подчеркнуть их конкретную практическую направленность, позволяющую не только отобрать и проранжировать факторы рисков, но и смоделировать процесс реализации проекта, оценить с определенной вероятностью последствия возникновения неблагоприятных ситуаций, подобрать методы минимизации их воздействия или предложить компенсирующие риски мероприятия, проследить за динамикой поведения фактических параметров проекта в ходе его осуществления и, наконец, скорректировать их изменение в нужном направлении. Цель управления проектными рисками не только способствует углублению анализа проектов, но и повышает эффективность инвестиционных решений. Роль главного исполнителя всех процедур, связанных с управлением риском, ложится на плечи менеджера проекта (администратора) или команды с его участием.
Методы управления проектными рисками могут и должны стать средством эффективной реализации самих проектов на всех уровнях управления — федеральном, региональном и местном.
РЕЗЮМЕ
Управление рисками — новое для российской экономики явление, которое появилось при переходе экономики к рыночной системе хозяйствования. Качественное управление риском повышает шансы системы управления проектом добиться успеха в долгосрочной перспективе, значительно уменьшает опасность неэффективной реализации проекта.
Важно не только выявить потенциальные риски проекта, но и оценить их влияние на результаты, своевременно принять решения о снижении рисков, причем осуществлять управления рисками на всех стадиях реализации проекта и адекватно задокумен-тровать процессы управления рисками проекта для последующего применения этих знаний в дальнейшей практике управления подобными проектами.
КОНТРОЛЬНЫЕ ВОПРОСЫ И ЗАДАНИЯ
Перечислите факторы неопределенности и риска в процессе принятия решений.
Дайте определение понятиям «неопределенность», «риск», «вероятность риска».
Что такое измерение рисков?
Назовите три возможных экономических результата риска.
Дайте определение понятию «управление рисками».
Раскройте содержание управления рисками.
Дайте определение понятию «анализ рисков».
Какие виды оценки риска Вам известны?
Перечислите методы снижения рисков.
Что такое страхование рисков и каким образом использовать этот метод снижения рисков?
Как использовать распределение рисков между участниками проекта?
АНАЛИЗ СИТУАЦИИ. ПРОЕКТ СОЗДАНИЯ СПЕЦИАЛИЗИРОВАННОЙ ФЛОТИЛИИ ДЛЯ ЯРУСНОГО ПРОМЫСЛА ДОННЫХ ПОРОД РЫБ В ПРИБРЕЖНОЙ ЗОНЕ N И ЮЖНЫХ ОСТРОВОВ
Целями реализации проекта являются:
создание специализированной ярусоловной флотилии в рамках единого предприятия в целях развития прибрежного рыболовства в зоне N и Южных островов;
промышленный лов ежегодно недоиспользуемых объектов морского промысла;
изучение, экспериментальный и промышленный лов полностью неиспользуемых ранее объектов морского промысла;
выпуск высококачественной рыбной продукции на уровне международных стандартов;
развитие взаимовыгодного партнерства и торговли со странами АТР;
интеграция в международную систему маркетинга рыбных продуктов;
создание не менее 250—300 дополнительных рабочих мест.
В ходе предынвестиционного анализа и проектирования были выявлены риски и определены меры их предупреждения, представленные в таблице ниже:
Риски |
Оценка рисков, меры предупреждения |
Гибель судна в случае действия природно-естественных рисков |
Страхование судна в зарубежных страховых компаниях |
Изменение организации распределения квот на вылов биоресурсов в период действия проекта и его окупаемости |
Закрепление за предприятием на федеральном уровне неизменной квоты на вылов биоресурсов с момента выдачи разрешения на строительство судов и начала реализации проекта, на основе договора о поддержке лизинга с департаментом по рыболовству Минсельхозпрода |
Транспортные риски при продаже продукции и закупке материально-технических ресурсов |
Страхование грузов Продажа товаров на условиях ФОБ район промысла с переходом ответственности по рискам от продавца к покупателю |
Инфляционный, дефляционный и валютный риск. |
Применение в контрактах поставки продукции валютных и мультивалютных оговорок. Применение технологии фьючерсных сделок. |
Политические риски |
Первоначальная регистрация судов в оффшорной зоне с последующей регистрацией в РФ, в порту N южной области |
Вопросы для анализа:
Какие, по Вашему мнению, недоработки в анализе и оценке рисков можно обнаружить в представленном выше материале?
Оцените мероприятия по снижению рисков. Являются ли данные мероприятия адекватными выявленным факторам риска?
ЛИТЕРАТУРА
