2.3.Сетевая модель одв
Сетевая модель ОДВ (обобщенная детерминированная временная ) может иметь несколько исходных и целевых событий и ограничения на сроки некоторых контрольных работ, обратные зависимости. Благодаря обратной зависимости можно указать, что цикл работ должен быть выполнен не более, чем за столько-то дней.
Ограничения на сроки выполнения работы накладываются двух видов: ℓ «не ранее» () и L «не позднее» (). Ограничения обоих видов могут быть наложены как на начало работы, так и на окончание работы.
2 |
3 |
1 |
8 |
9 |
4 |
5 |
|||
6 |
7 |
10 |
11 |
|
12 |
12 |
12 |
Рис. 1 Общий вид сетевой модели ОДВ
- наименование работы (объекта);
- порядковый номер работы;
- продолжительность данной работы, дней;
- сменность;
- количество исполнителей;
- раннее начало (tрн) работы, дней;
- позднее начало (tро) работы, дней;
- общий резерв работы (R), дней;
- частный резерв работы (r), дней;
- раннее окончание (tро) работы, дней;
- позднее окончание (tпо) работы, дней;
- продолжительность данной работы на захватке, дней
Ограничения читаются следующим образом:
работа I должна начаться не ранее срока ℓн;
работа I должна начаться не позднее срока Lн;
работа I должна окончиться не ранее срока ℓо;
работа I должна окончиться не позднее срока Lо.
Начало работы всегда совмещено с левой стороной прямоугольника вершины.
Конец работы совмещается с правой стороной прямоугольника вершины в моделях, построенных без масштаба времени.
Временные параметры
Критический путь – путь максимальной продолжительности или непрерывная цепочка работ, у которых общие резервы времени минимальны.
Общий резерв – максимальное количество времени, на которое можно перенести начало данной работы или увеличить ее продолжительность без изменения критического пути.
Частный резерв – максимальное количество времени, на которое можно перенести начало данной работы или увеличить ее продолжительность без изменения сроков ранних начал последующих работ.
Раннее начало – наиболее ранний срок начала работы.
Раннее окончание – наиболее ранний срок окончания работы.
Позднее начало – максимально возможный срок начала работы.
Позднее окончание – максимально возможный срок окончания работы.
2.4.Алгоритм расчета сетевой модели одв
Расчет производится в 4 этапа.
1 |
|
k |
|
i |
|
j |
|
n |
|
|
|
|
Рис. 2 Расчетная схема сетевой модели
I этап-перевод технологических зависимостей τ в расчетные зависимости τ΄:
-
i
а
i
аi
аi
-
j
вj
вj
вj
Рис. 3 Вычисление расчетной зависимости
(2.1)
где τ΄ij -расчетная зависимость;
τj -технологическая зависимость;
Σаi -сумма продолжительностей работ справа от выхода техноло-гической зависимости;
Σвj -сумма продолжительностей работ слева от входа технологи-ческой зависимости;
Технологические зависимости τ могут иметь следующий вид:
1. Окончание – начало.
Если τ=0, то следующая работа начинается сразу после предыдущей.
Если τ0, то следующая работа должна начаться через некоторое время после окончания предыдущей работы.
Если τ0, то следующая работа должна начаться раньше окончания предыдущей.
i |
τi-j |
|
|
|
j |
Рис. 4 Технологическая зависимость «Окончание – начало»
Окончание – окончание.
Если τ=0, то работы должны быть закончены одновременно.
Если τ0, то между окончаниями работ должен пройти интервал времени.
Если τ0, то следующая работа должна закончиться раньше предыдущей.
i |
τi-j |
|
|
|
j |
Рис. 5 Технологическая зависимость «Окончание – окончание»
3. Начало – начало.
Если τ=0, то работы должны начаться одновременно.
Если τ0, то следующая работа начнется через некоторое время после предыдущей.
Если τ0, то следующая работа должна начаться раньше предыдущей.
i |
|
|
|
|
j |
Рис. 6 Технологическая зависимость «Начало – начало»
4. Начало – окончание.
Если τ=0, предыдущая работа начинается одновременно с окончанием последующей работы
Если τ0, то предыдущая работа начнется через некоторое время после окончания последующей.
Если τ0, то предыдущая работа должна начаться раньше окончания последующей.
i |
|
|
|
|
|
|
j |
Рис. 7 Технологическая зависимость «Начало – окончание»
Расчетная зависимость τ΄ вводится между любой парой взаимосвязанных работ. Она всегда одного вида «окончание – начало».
Правила ее изображения:
τ΄=0
Означает, что последующая работа может начаться сразу после окончания предыдущей работы.
2) τ΄>0
Означает, что следующая работа должна начаться через τ΄ единицу времени после данной, т.е. имеет место перерыв.
3) τ΄<0
Означает, что следующая работа должна начаться за τ΄ единиц времени до окончания данной, (случай совмещения работ).
II этап - прямой ход расчета. Определяются сроки ранних начал и окончаний работ.
Вначале определяются расчетные сроки, а уже потом вносятся коррективы по имеющимся ограничениям, но не наоборот. Вводятся ограничения типа «не ранее». Если корректируется ранее начало работы, то необходимо корректировать и ранее начало этой работы.
12
|
5 |
|
|
|
|
|
|
|
|
7 |
|
12 |
|
|
2 |
2 |
1 |
Рис. 8 Корректировка ранних сроков
Расчетные формулы для определения ранних сроков начал и окончаний работ.

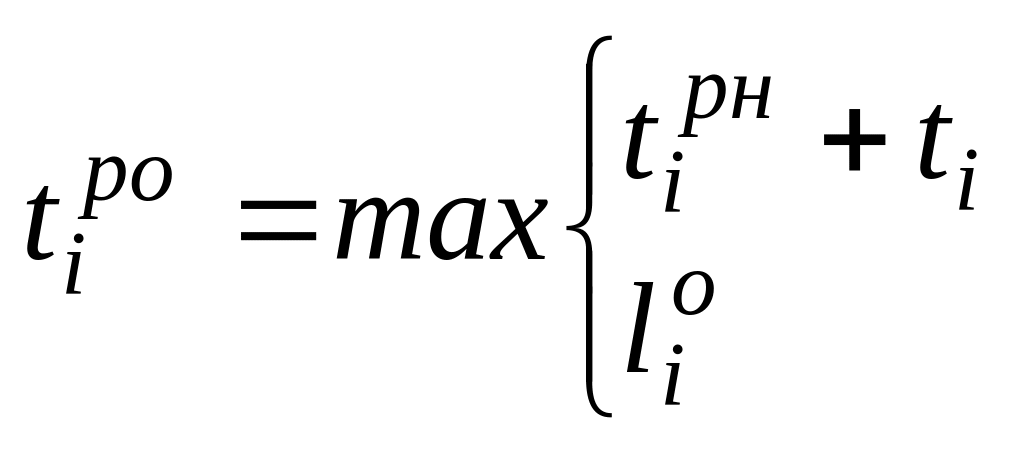

(2.2)

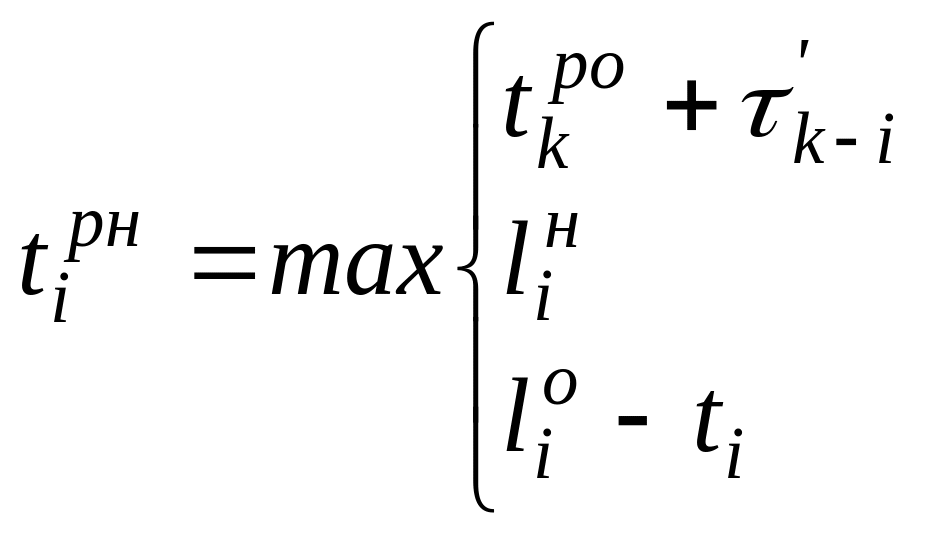

(2.3)
(2.4)
III этап – обратный ход расчета. Определяются поздние сроки начал и окончаний работ.
По ходу расчета расчетные параметры заменяются на сроки ограничений, если не выполняются последние. При изменении, в ходе корректировки позднего начала работы необходимо привести в соответствие позднее окончание данной работы (аналогично ранним срокам).
На 3-м этапе расчета вводятся в расчет ограничения «не позднее».
|
5 |
|
|
|
|
|
|||
|
18 |
|
23 |
|
2 |
2 |
1 |
Рис. 9 Корректировка поздних сроков
Расчетные формулы для определения поздних сроков начал и окончаний работ.

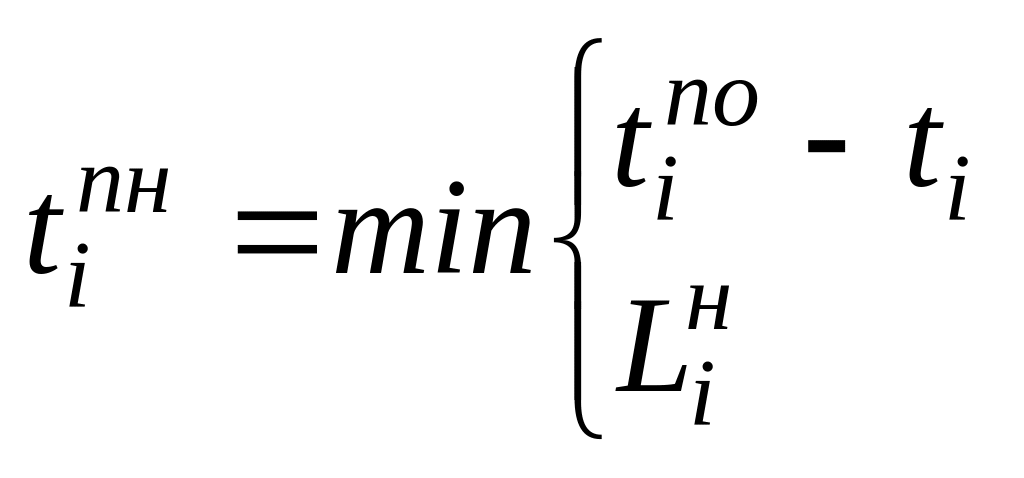

(2.5)
(2.6)
(2.7)
* ) условие ограничения продолжительности цикла работ от начала работы x до окончания работы i.
IV этап Определяются резервы времени работ: общие и частные.
Общий резерв должен быть подсчитан по разности сроков начал и окончаний. Сохранение тождества показывает, что коррективы на tiрн и tiпо, вследствие введения в расчет ограничений на tiро и tiпн, выполнены верно.

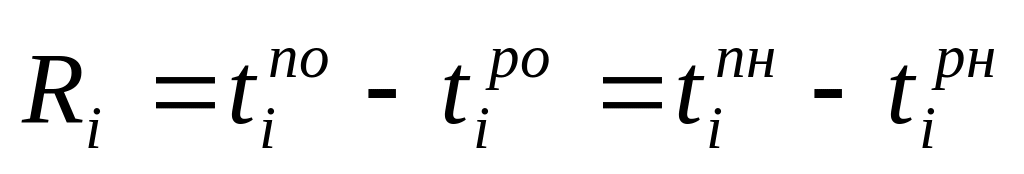

(2.8)

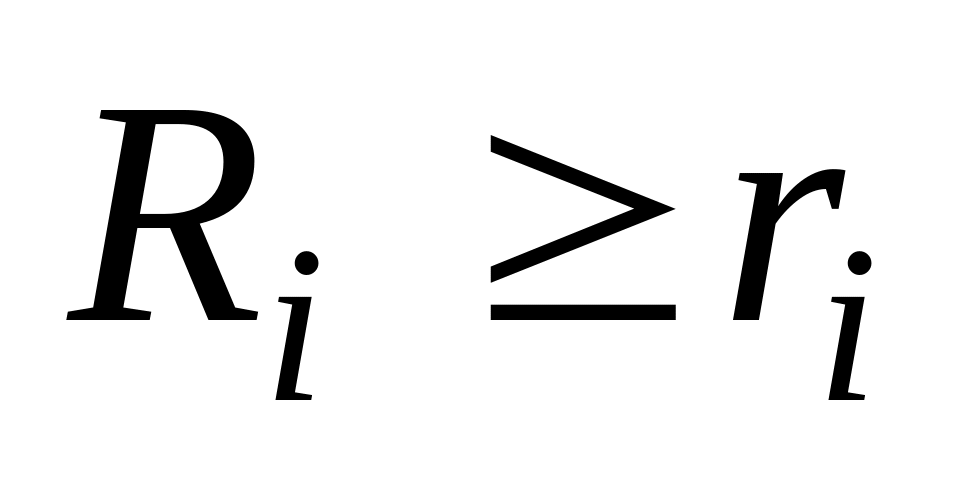

При определении частного резерва выбирается минимальное из всех возможных значений этого параметра, учитываются ограничения «не позднее», наложенные на работу (Lн, Lо).
(2.9)
Обязательно должно выполняться следующее неравенство:
