5. Изоляционно-укладочные работы

Изоляционно-укладочные работы выполняют в следующей последовательности: окончательная очистка наружной поверхности трубопровода, нанесение грунтовки (праймера), нанесение нового изоляционного покрытия, уклад­ка трубопровода на дно траншеи или подсыпка отремонтированного участ­ка с подбивкой грунта под трубопровод.

6. Испытание отремонтированного трубопровода

При капитальном ремонте магистральных трубопроводов следует производить:

  • очистку полости, испытание на прочность и проверку на герметичность газопровода при ремонте с заменой труб;

  • испытание на прочность и проверку на герметичность трубопровода при ремонте с выполнением сварочно-восстановительных работ и заменой изоляционного покрытия или только с заменой изоляционного покрытия.

Испытание отремонтированных участков следует производить гидравлическим способом.

В исключительных случаях (отсутствие потребных объемов воды большие перепады высот и т.п.) допускается испытание пневматическим спосо­бом при условии принятия необходимых мер безопасности, особенно при производстве пневмоиспытаний участков, расположенных в энергетиче­ских коридорах, в зонах минимальных расстояний от зданий и сооружений, пересечений с другими газонефтепроводами и коммуникациями и т.д.

Под гидравлическим испытанием понимается испытание на прочность и проверка на герметичность трубопровода путем создания в неработающем отремонтированном участке трубопровода внутреннего давления выше максимального рабочего в течение определенного времени с использованием воды в качестве испытательной среды.

Трубопроводы должны испытываться согласно проекту по специальной рабочей инструкции, составляемой строительно-монтажной организацией и заказчиком по каждому конкретному трубопроводу с учетом местных условий производства работ.

Для проведения гидравлических испытаний должна быть оборудована надежная связь по всей трассе испытываемого участка (при отсутствии бес­перебойной связи проведение испытаний не допускается).

В состав основных работ по гидравлическому испытанию трубопровода входят:

  1. подготовка к испытанию;

  2. заполнение трубопровода водой, удаление воздуха;

  3. подъем давления до испытательного;

  4. испытание на прочность;

  5. сброс давления до проектного рабочего;

  6. проверка на герметичность;

  7. сброс давления до 0,1-0,2 МПа (1-2 кгс/см2);

  8. удаление воды из трубопровода.

Трубопровод считается выдержавшим испытание на прочность и проверку на герметичность, если за время испытания на прочность трубопровод не разрушился (не открылись крупные свищи и трещины), а при проверке на герметичность давление осталось неизменным и утечки отсутствовали.

4.Приоритетные участки для капитального ремонта магистральных трубопроводов.

Основными критериями ранжирования участков ЛЧМТ при определе­нии приоритетности их вывода в капитальный ремонт следует считать:

  1. Степень важности трубопроводов по функциональному назначению.

  2. Техническое состояние трубопровода.

  3. Условия эксплуатации трубопровода.

  4. Оценка последствий вывода участка трубопровода в капитальный ремонт.

Развитие приоритетности вывода участков ЛЧМТ в капитальный ремонт заключается в определении очередности вывода участков магистраль­ных трубопроводов в ремонт по критерию 1.

В первую очередь подлежат выводу в ремонт те участки трубопроводов, возможные аварии на которых будут связаны с опасностью для жизни лю­дей. К приоритетным участкам капитального ремонта могут быть отнесены следующие участки магистральных трубопроводов:

  • проходящие в непосредственной близости от мест компактного проживания и деятельности людей;

  • в пределах территорий КС, НС, ГРС, СПХГ и ПРГ, нефтебаз;

  • транспортирующие нефть и газ на экспорт;

  • на переходах через автомобильные и железные дороги, пересечениях с воздушными линиями электропередач напряжением 500 кВ и более и др.

Развитие приоритетности вывода участков ЛЧМТ в капитальный ремонт по критерию 2 должно учитывать срок эксплуатации трубопровода, состояние металла и изоляционного покрытия труб, сведения о коррозии и отказах трубопровода.

Приоритетность участков по критерию 3 должна учитывать условия эксплуатации участка трубопровода, подлежащего выводу в ремонт, а именно:

  • конструкцию трубопровода (диаметр и толщину стенки труб, метод укладки, глубину заложения, наличие балластировки);

  • технологический режим эксплуатации (рабочее давление и температуру, производительность);

  • природно-климатическую зону прохождения трубопровода (вечная мерзлота, болота, горные районы, морские акватории и др.);

  • наличие переходов через искусственные и естественные препятствия;

  • размеры охранной зоны трубопровода (нарушение минимально допус­тимых расстояний прохождения трассы);

  • параметры функционирования ЭХЗ.

Развитие приоритетности по критерию 4 должно учитывать оценку пос­ледствий вывода участков ЛЧМТ в капитальный ремонт, исходя из:

- объемов возможных недопоставок нефти и газа;

- затрат на ликвидацию последствий возможной аварии;

- затрат на капитальный ремонт с учетом недопоставок нефти и газа.

Основным принципом ранжирования капитального ре­монта является ранжирование в два этапа.

На первом этапе необходимо выполнить оценку участков трубопрово­дов, подлежащих выводу в ремонт, по каждому из четырех указанных выше критериев. В результате все участки будут разделены на четыре группы (табл. 1).

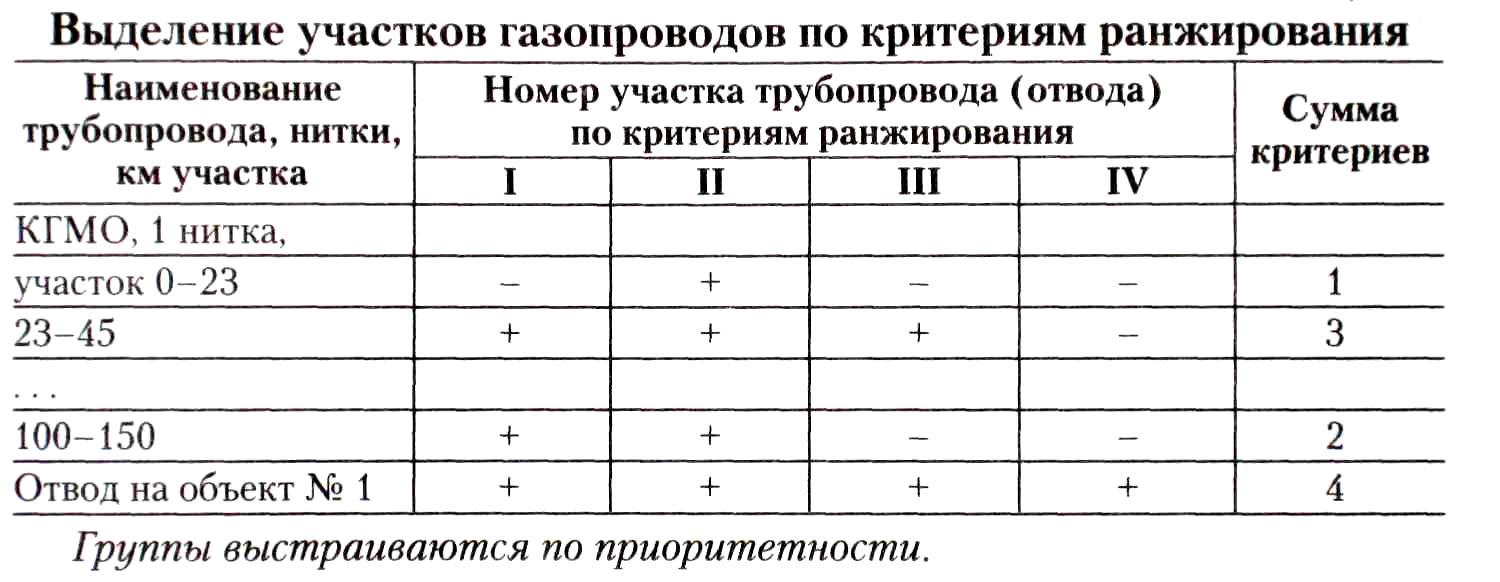

Табл. 1

В группу П1 попадают участки, набравшие четыре критерия, в группу П2-3, ПЗ-2 и П-4 - один критерий.

Вторым этапом является ранжирование всех четырех групп участков по степени коррозионной опасности с выделением участков высокой коррози­онной опасности (ВКО), повышенной коррозионной опасности (ПКО) и умеренной коррозионной опасности (УКО). Дальнейшая дифференциация участков трубопроводов проводится по таблице 2.
