- •Аннотация
- •Annotation
- •Содержание
- •Введение
- •1 Технико-экономическое обоснование проекта
- •2 Анализ процесса контроля исполнения распорядительных документов предприятия
- •3 Обоснование выбора средств разработки
- •4 Разработка функциональной модели
- •4.1 Построение контекстной диаграммы
- •4.2 Декомпозиция моделируемой системы
- •5 Разработка информационной модели
- •5.1 Определение сущностей
- •5.2 Определение связей между сущностями
- •5.3 Определение первичных ключей
- •5.4 Определение атрибутов сущностей и внешних ключей
- •5.5 Создание логической модели бд
- •5.6 Создание физической модели бд
- •5.7 Прямое проектирование
- •6 Разработка алгоритмов функционирования и программная реализация информационной системы
- •6.1 Разработка алгоритмов функционирования
- •6.2 Программная реализация информационной системы
- •7 Экспериментальная часть
- •7.1 Тестирование программного обеспечения
- •7.2 Руководство пользователя
- •8 Экономическая часть
- •8.1 Технико-экономическое обоснование темы
- •8.2 Построение ленточного графика
- •8.3 Составление сметы затрат на разработку и определение цены на программную разработку
- •8.3.1 Материальные затраты
- •8.3.2 Затраты на оплату труда
- •8.3.3 Отчисления на социальные нужды
- •8.3.4 Амортизация основных фондов
- •8.3.5 Накладные расходы
- •8.3.6 Затраты на проект
- •8.4 Экономическая эффективность разработки
- •9 Безопасность и экологичность проекта
- •9.1 Анализ условий труда на рабочем месте оператора пэвм
- •9.2 Выявление опасных факторов, влияющих на оператора пэвм
- •9.2.1 Воздушная среда в помещениях с пэвм
- •9.2.2 Опасность поражения электрическим током
- •9.2.3 Повышенный уровень шума
- •9.2.4 Неблагоприятные условия зрительной работы
- •9.2.5 Электромагнитное излучение пэвм
- •9.2.6 Расчет освещенности рабочего места оператора
- •9.3 Обеспечение пожарной безопасности
- •9.3.1Оценка пожароопасности объекта
- •9.3.2 Категории зданий по взрывопожарной и пожарной опасности
- •9.3.3 Причины возникновения пожаров и мероприятия по их устранению
- •9.4 Экологичность проекта
- •Заключение
- •Список используемых источников
- •Федеральное агентство по образованию
- •«Рязанский государственный радиотехнический университет» Кафедра автоматизированных систем управления
- •Integer
- •Integer;
- •Integer
8 Экономическая часть
8.1 Технико-экономическое обоснование темы
В современных условиях для повышения эффективности управления необходимо уделять достаточное внимание контролю за исполнением директивных и других распорядительных документов, издаваемых на предприятии. Ведь от того, насколько профессионально ведется документация, зависит успех управленческой деятельности в целом. Правильно организованное управление делами снижает время, необходимое для поиска, повышает точность и своевременность информации, устраняет ее избыточность.
Контроль исполнения документов направлен на выполнение поручений в установленные сроки.
Эффективность контроля зависит от:
- своевременного доведения до исполнителей требований приказов, указаний, заданий и поручений;
- своевременного развертывания работ исполнителем;
- своевременного выявления наметившихся отставаний и принятия оперативных мер по их ликвидации;
- анализа и воздействия на ход исполнения заданий и поручений;
- обеспечения гласности результатов контроля.
В настоящее время на предприятиях любые процессы, связанные с хранением, обработкой и выдачей большого количества информации, стараются автоматизировать. Создаются всевозможные базы данных, автоматизированные системы управления (АСУ), способные облегчить работу сотрудников предприятия. Подобные системы обладают целым рядом преимуществ.
Информационная система, рассматриваемая в данном дипломном проекте, представляет собой единую систему контроля исполнения распорядительных документов, издаваемых на предприятии.
Данный раздел дипломного проекта анализирует объект проектирования с точки зрения экономической эффективности его создания и внедрения.
В настоящем разделе строится ленточный график выполнения темы, а также оцениваются трудозатраты на разработку программного продукта, производится расчет планируемых затрат и себестоимости.
8.2 Построение ленточного графика
Разработка, выполняемая в рамках дипломного проекта, имеет научно-исследовательский характер. Одной из основных целей планирования НИР является определение общей продолжительности их проведения. Так как объем исследований небольшой, то наиболее удобным, простым и наглядным является ленточный график проведения НИР. Он представляет собой таблицу, где перечислены наименования видов работ, должности исполнителей и длительность выполнения каждого вида работ, а также трудоемкость и численность исполнителей. Продолжением таблицы является график, отражающий продолжительность каждого вида работ в виде отрезков времени, которые располагаются в соответствии с последовательностью выполнения работ.
При разработке программных средств был выполнен следующий перечень работ:
- разработка задания на проект;
- формирование требований к автоматизированной системе управления (АСУ);
- разработка концепций АСУ;
- разработка технического задания на создание АСУ;
- разработка технического проекта;
- разработка и тестирование программы;
- оформление графического материала;
- оформление отчетной документации.
Трудоемкость выполнения всей проектной разработки определяется по сумме трудоемкости этапов и видов работ, оцениваемых экспертным путем в человеко-днях. В соответствии с приведенным выше перечнем трудоемкости отдельных работ составили:
T1 = 2 (чел.-дн.) U1 = 2 (чел.)
T2 = 4 (чел.-дн.) U2 = 1 (чел.)
T3 = 4 (чел.-дн.) U3 = 1 (чел.)
T4 = 6 (чел.-дн.) U4 = 1 (чел.)
T5 = 12 (чел.-дн.) U5 = 1 (чел.)
T6 = 35 (чел.-дн.) U6 = 1 (чел.)
T7 = 4 (чел.-дн.) U7 = 1 (чел.)
T8 = 4 (чел.-дн.) U8 = 1 (чел.)
Пункт 1 выполняется дипломником совместно с руководителем проекта, пункты 2-8 дипломником. Таким образом, получим следующие продолжительности работ, в соответствии с их перечнем:
Tn1 = 2/2 (дн.);
Tn2 = 4/1 (дн.);
Tn3 = 4/1 (дн.);
Tn4 = 6/1 (дн.);
Tn5 = 12/1 (дн.);
Tn6 = 35/1 (дн.);
Tn7 = 4/1 (дн.);
Tn8 = 4/1 (дн.);
Общую трудоемкость получаем суммированием трудоемкостей работ всех этапов. План проектирования системы по стадиям разработки приведен в таблице 8.1.
Таблица 8.1 - План проектирования программной продукции
№ |
Стадии разработки проекта |
Длительность, дней |
Длительность, % |
Исполнитель |
1 |
Разработка задания на проект |
1 |
1,43 |
Руководитель, студент |
2 |
Формирование требований к АС |
4 |
5,71 |
Студент |
3 |
Разработка концепций АС |
4 |
5,71 |
Студент |
4 |
Разработка технического задания на создание АС |
6 |
8,57 |
Студент |
5 |
Разработка технического проекта |
12 |
17,1 |
Студент |
6 |
Разработка и тестирование программы |
35 |
50 |
Студент |
7 |
Оформление графического материала |
4 |
5,71 |
Студент |
8 |
Оформление отчетной документации |
4 |
5,71 |
Студент |
Итого |
70 |
100 |
|
Таким образом, общее время работы над данным проектом составляет 70 дней, из них ЭВМ использовалась 55 дней.
При разработке проекта был использован ленточный план-график, отражающий длительность каждого этапа работ, который приведен на рисунке 8.1.

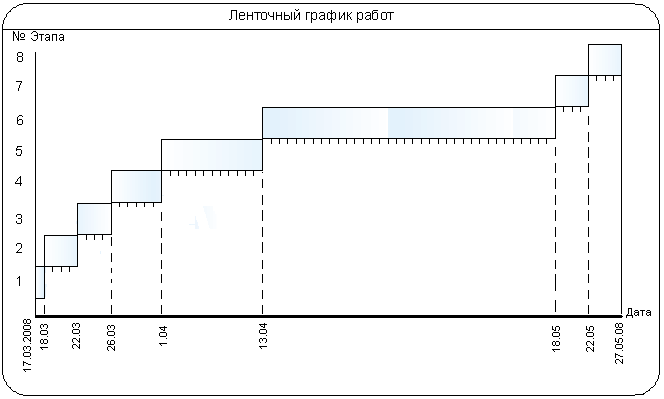

Рисунок 8.1 Ленточный график работ
