8.Организационно –технологические модели строительства.

Организационно-технологические модели строительства

Модель – это упрощенное представление объекта более удобное для изучения чем сам объект.

Модели бывают:

  1. Физические - макет

  2. Математические – формулы и уравнения

  3. Логические – графики, схемы, матрицы

  4. Смешанные

В строительстве наибольшее применение нашли логические модели, особенно в календарном планировании.

При разработке календарных планов используются следующие логические модели:

-Линейные графики Ганта

-Циклограммы

-Сетевые графики

Линейные графики очень просты и наглядны, но взаимоувязка процессов не совсем наглядна.

Циклограммы дают лучшую увязку процессов.

Самый оптимальный и современный способ моделирования, это сетевой планирование. (Логико-математическая модель)

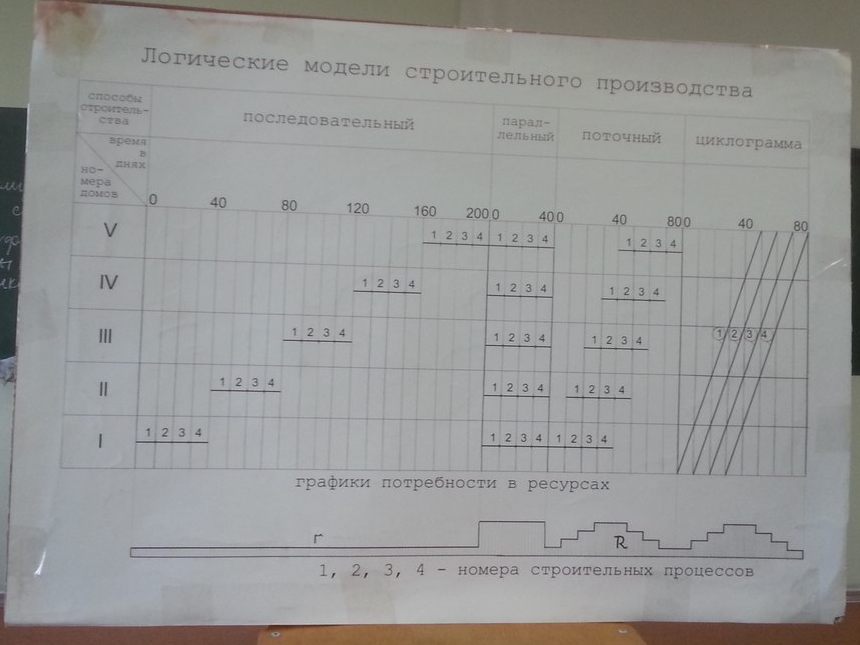

При последовательном способе строительства максимальная продолжительность 200 дней, но минимальная потребность в ресурсах. (Люди, техника, машины). Способ характеризуется простоями техники и рабочих.

При параллельном способе 5 домов возводят за 40 дней при максимальной потребности в ресурсах.

При потом методе строительства за 80 дней возводят 5 домой, потребность ресурсов равномерная, бригады ритмично переходят от дома к дому.

Наиболее эффективный способ строительства – поточный.

Циклограмма – это наклонная линия характеризующая развитие строительного процесса во времени и в пространстве.

Оптимальными считаются графики потребности в ресурсах, которые представляют из себя «лестницу». То есть постепенное нарастание потребности, которое время пиковой потребности и постепенное снижение потребности в ресурсах.

Сетевые графики являются логико-математическими моделями строительного производства.

Поточный метод организации строительного производства.

Сущность поточного метода – это обеспечение последовательного перехода бригад и техники с захватки на захватку и с объекта на объект при их непрерывной работе с ритмичным выпуском строительной продукции.

Однородные процессы выполняются последовательно, а разнородные параллельно.

Общие принципы поточной организации:

-В поток включаются однотипные объекты и захватки одинаковых размеров

-Назначается последовательность (нумерация объектов или захваток)

-Общий строительно-монтажный объект расчленяется на составляющие процессы.

-Общий строительно-монтажный объект расчленяется на составляющие равные или кратные продолжительности выполнения процесса

-Установить технологическую последовательность выполнения процессов.

Виды строительных потоков:

-Равно ритмичный

-Кратно ритмичный

-Не ритмичный

По структуре потоки бывают:

-Частные (выполнение одного простого строительного процесса)

-Специализированный (несколько взаимоувязанных частный потоков)

-Комплексный поток (взаимоувязанные потоки возведения комплексов зданий и сооружений)

Цель проектирования потоков - обеспечение непрерывной работы техники и бригад при переходы с захватки на захватку.

Цель расчета потока – определение срока начала работы каждой бригады, при котором обеспечивается непрерывность и ритмичность.

По продолжительности функционирования различают кратковременные и долговременные строительные потоки. Эффективными считаются долговременные потоки продолжительностью более 3-х лет.
