  1. Контролер как координатор в системе информационной поддержки.

Цель: предоставлять нужную информацию в нужное время и в нужном качестве.

Охватывает все уровни управления. Он должен обеспечить эффективный обмен.

Задачи:

содержание, степень плотности, точности

как информация должна сообщаться: устно, письменно, комбинированно

кто должен передавать

когда должна сообщаться информация

причина сообщения той или иной информации, т.е. зачем

Методы: эмпирические, экспертные, комплексные

  1. Контроллер как консультант руководства планирование, бюджетирование и анализ отклонений в системе контролинга планирование и бюджетирование

Символом взаимодействия стратегического и оперативного планирования явл "зубчатое колесо". Т.к.:

  1. Движение вверх означает поиск пути развития, обеспечивающее долгосрочное существование, при этом выбранный путь формируется в виде цели

  2. Движение вниз, представляет собой закрепление идеи долгосрочного существования и означает реализацию целей с помощью различных инструментов оперативного воздействия.

Основой источников ресурсов – бюджет.

Бюджет – совокупность расходов и доходов, выраженный в эконом показателях оперативный план. Он служит инструментами управления ликвидностью, платежеспособностью и т.д.

Бюджетирование - процесс составления бюджетов.

Принципы бюджетирования:

  1. Принцип целесогласования - процесс бюджетирования обязан начинаться снизу в вверх

  2. (Снизу вверх - децентрализированная система);

  3. Принцип приоритетности;

  4. Принцип причинности – ответственность только за те показатели, на которое может быть оказано воздействие;

  5. Принцип ответственности – ответственность за реализацию выделенных средств;

  6. Принцип постоянства целей

Виды бюджетов. По уровням планирования:

Уровень "предприятия":

  • план по прибыли и убыткам,

  • план по ресурсам,

  • план по эффективностям,

  • финансовый план,

  • план-баланс.

"Профит-центр":

  • план по прибылям и убыткам,

  • (все из 1),

  • план оборота

Функциональные подразделения:

  • бюджет на рекламу,

  • бюджет на обеспечение материалами,

  • план запасов,

  • план по количеству производимой продукции

Проектный:

  • бюджет на освоение рынка,

  • бюджет на разработку проекта,

  • бюджет на новое строительство

Уровень возникновения затрат:

  • бюджеты на материалы

  • бюджеты на персонал

  • (*бюджет на покрытие временного лага)

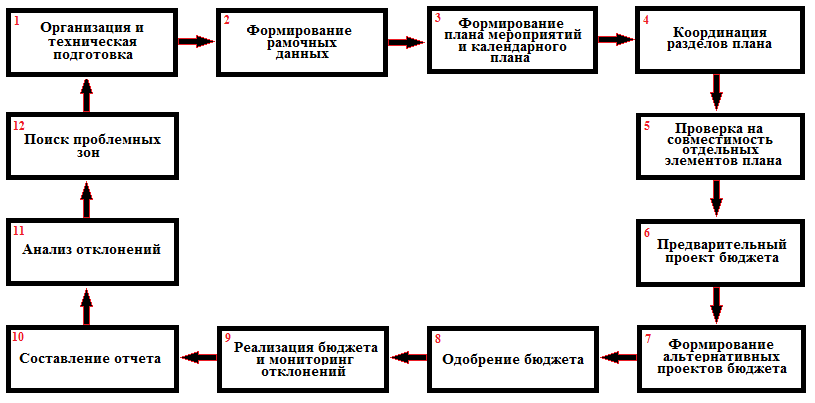

Общая блок-схема «процесс бюджетирования»:

20.03.14

Анализ отклонений в системе контролинга

Отклонения плановых и фактических величин могут возникать по параметрам, определенным в бюджете:

  • Стоимостные параметры: затраты; доходы с оборота; маржинальная прибыль; денежные потоки; КЗ и ДЗ; показатели, характеризующие капитал и др.

  • Параметры организационной структуры: места возникновения затрат; закупочные, производственные, сбытовые, проектные и прочие подразделения

  • Временные параметры: дни, недели, кварталы, годы и т.д.

По этим параметрам контроллер может выявлять отклонения. Виды отклонений:

  • Абсолютное отклонение

  • Относительное отклонение (его применение позволяет повысить уровень информативности).

  • Селективное отклонение - предполагает сравнение контролируемых величин во временном разрезе (широко применяется в сезонном бизнесе).

  • Кумулятивное отклонение - предполагает суммы, исчисленные нарастающим итогом, так называемые кумулятивные суммы, и их отклонения позволяют оценить степень достижения за прошедшие периоды и возможную разницу к концу планового периода.

  • Отклонения во временном разрезе - отклонение типа "план-факт" ("факт-факт" и "план-план")

Эти отклонения можно классифицировать по типам отклонениям:

Оценка по допустимым пределам

Оценка отклонений, по влиянию на прибыль

Задачи контроллеров сводятся к подготовке данных об отклонениях, подготовка этих данных и дать оценку этим отклонениям.
