Практична робота №6
Тема: Календарні плани будівництва.
Тривалість: - аудиторних занять – 6 год
- самостійних занять -2 год
Мета:
- навчити студентів будувати календарний графік на зведення одноповерхової будівлі;
- на підставі календарного плану студент повинен вміти визначатись з матеріально-технічними та людськими ресурсами.
Навчально-методична література :
ДБН А.3.1-5-96 Організація будівельного виробництва: -К.,Держбуд України,1996
Данилов Н.Н. Технология и организация строительного производства.Учебник. – М.: Стройиздат, 1988. – с.637-644
Методичні рекомендації до виконання розділу дипломного проекту ‘’ Календарний план“. М. : МБК, 2002. – с.24
- СНиП III.4-80. Техника
безопасности в строительстве.
М.Стройиздат,1981
- ДБН Д.2.2-…-99. Ресурсні
елементні кошторисні норми на будівельні
роботи. – К.: Держкомбуд
України, 2000
План
Визначення трудомісткості робіт та потреби у матеріалах
Вихідні дані для побудови календарного плану
Особливості розрахунку лівої частини календарного плану
Побудова календарного графіка
Побудова ресурсних графіків
Особливості визначення основних техніко-економічних показників
Приклад побудови календарного плану на зведення одноповерхової промбудівлі.
Хід заняття та методичні рекомендації до його виконання
Визначення трудомісткості робіт та потреби у матеріалах
Трудомісткість робіт на практичному занятті визначається на один комплексний процес, розглянутий при визначенні обсягів робіт (див. вісім таблиць обсягів робіт) у курсовому проекті №1 по варіантам.
Таблиця №1 Варіанти завдань для визначення трудомісткості
Варіант |
Комплексний процес |
№ таблиці обсягів робіт |
Нормативний документ |
1,2 |
Зведення підземної частини будівлі |
Таблиця №1 “Відомість монтажних елементів та монолітних конструкцій” |
ДБН 2.2-6-99 ДБН 2.2-7-99 ДБН 2.2-8-99
|
3,4 |
Зведення каркасу наземної частини будівлі |
ДБН 2.2-7-99
|
|
5 |
Заповнення прорізів |
Таблиця №3 “Відомість заповнення прорізів” |
ДБН 2.2-10-99
|
6 |
Влаштування цегляних стін та перегородок |
Таблиця №4 “Відомість цегляних робіт” |
ДБН 2.2-8-99
|
7 |
Влаштування покрівлі |
Таблиця №5 “Відомість покрівельних робіт” |
ДБН 2.2-12-99
|
8 |
Влаштування чистих підлог |
Таблиця №6 “Відомість робіт по влаштуванню підлог” |
ДБН 2.2-11-99
|
9 |
Опоряджувальні роботи |
Таблиця №7 “Відомість опоряджувальних робіт” |
ДБН 2.2-15-99
|
Таблиця №2 Відомість трудомісткості робіт та потреби у матеріалах
Параг-раф ДБН |
Назва роботи |
Од. вим. |
Обсяг робіт |
Норма часу люд.год |
Нормат трудом люд.дн |
Потрібні матеріали |
|||
Назва |
Од. вим |
Витрати на один |
Всього |
||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
12-18-5 |
Влаштування утеплювача покрівлі з пінобетонних плит насухо |
100 м2 |
632 100 =6,32 |
47,4 |
6,32х47,4 8 |
Плити теплоізол |
м2 |
103 |
6,32х103 |
Вихідні дані для побудови календарного графіку
Вихідні дані – це перелік робіт на зведення одноповерхової промислової будівлі. Роботи наведені у технологічній послідовності. Трудомісткість виконання робіт наведена по варіантам згідно додатку №16. Студент заносить величину трудомісткості до лівої частини бланка календарного графіка.
Особливості розрахунку лівої частини календарного графіку.
Розрахунок лівої частини графіка – це визначення тривалості робіт, змінності робіт та кількості робітників у зміну:
Визначення змінності робіт
Змінність визначається згідно використаних основних машин на будівництві проектуємого об’єкта і видів виконуємих робіт. Усі роботи на яких застосовуються основні машини (крани, екскаватори, бульдозери та інші), виконуються у дві зміни.
Усі роботи, які виконуються вручну чи з застосуванням механізованого інструменту слід вести в одну зміну (опоряджувальні, покрівельні та інші роботи).
Визначення тривалості робіт
Тривалість зведення елементів каркасу (основний поток) :
(1)
Тривалість сумісних з основним потоком визначається графічно, знаючи початок і можливе закінчення робіт (заповнення прорізів, кладка, покрівля).

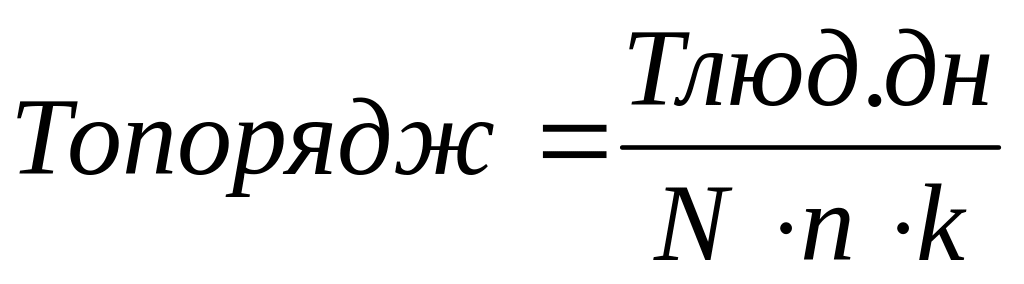

Тривалість опоряджувальних та інших робіт, які виконуються після основних, визначаються за формулою
Визначення кількісного складу бригади
Склад бригади монтажників – приймається згідно рекомендацій ЕНиР.
Склад бригади робітників, зайнятих на сумісних з основним потоком, визначається за формулою, знаючи тривалість виконання робіт
Склад бригад,зайнятих на інших потоках, приймається равним або не більшим чисельності робітників попередніх робіт.
Побудова календарного графіка
М о н т а ж к а р к а с у.
Основний технологичний процес при зведенні будівлі - це монтаж конструкцій наземної частини :
монтаж колон ;
фундаментні балки монтують після колон або після монтажу всього каркасу будівлі перед влаштуванням зовнішних стін;
монтаж підкранових балок, підкроквяних ферм;
монтаж елементів покриття ( кроквяних балок чи ферм та плит покриття;
монтаж стінових панелів.
По фундаментним балкам влаштовується горизонтальна гідроізоляція. Сумісно з основним процесом може виконуватись цегельна кладка, покрівельні роботи, заповнення прорізів. Кладку перегородок виконують по підготовки з бетону.
Склад ланки монтажників постійний при зведенні різних конструкцій каркасу і приймається згідно вимог ЕНиР.
Тривалість монтажу визначається за формулою (див. графік).
Тривалість сумісних робіт визначається графічно, зная можливий початок роботи та її закінчення з урахуванням трудомісткості роботи.
Склад бригади на сумісних роботах прораховується (див. графік) .
О п о р я д ж у в а л ь н і р о б о т и.
Внутрішні опоряджувальні роботи можно розпочинати після влаштування покрівлі, завершення внутрішних електротехнічних і санітарно-технічних робіт, скління.
Спершу виконують штукатурні та плиткові роботи, суцільне вирівнювання бетонних поверхонь стін і стелі. Потім влаштовують брудні підлоги : бетонні ,асфальтобетонні, керамічні.
Закінчуються опоряджувальні роботи фарбуванням стін, стелі ,столярних та металевих виробів, влаштування “чистої “підлоги з лінолеуму.
Влаштування підлоги починають лише після завершення попередніх будівельних робіт, виконання яких може пошкодити або зруйнувати підлогу.
Див. приклад
Побудова ресурсних графіків
Г р а ф і к р у х у р о б о ч и х к а д р і в. Згідно календарного графіка виконання робіт будують загальний графік руху робітників та у його складі графік руху робітників по професіям.
При побудові календарного плану тривалість роботи відображают однією лінією при виконанні роботи в першу зміну та двома лініями –якщо у дві зміни. Над роботою ( лінією ) проставляют кількість робітників зайнятих у зміну.
Загальний графік руху робітників будують шляхом додавання кількості робітників кожного робочого дня на всіх роботах.
Графік
повинен бути стабільним та рівномірним
без значних перепадів числа робітників.
Г р а ф і к п о с т а в к и н а о б ‘є к т б у д к о н с т р у к ц і й … будується згідно відомості потреби у ресурсах ( див. п . 2.4 ,табл.2 ) та тривалості виконання робіт по календарному графіку .
Якщо виконання робіт ведеться з приоб’єктного складу то доставка матеріалів виконується с запасом для місцевих матеріалів на 3…5 днів,для інших 10…15 днів.
Доставка бетонної суміші та розчинів організується одночасно з початком виконання робіт, як і монтаж з транспортних засобів ( монтаж з коліс ).
Г р а ф і к р у х у о с н о в н и х б у д м а ш и н будується згідно календарного плану з урахуванням часу на вигрузку доставляємих конструкцій та матеріаліва також подачі їх до місця виконання робіт.
Див. приклад
Особливості визначення основних техніко-економічних показників
- Термін будівництва об’єкту:
по календарному плану - То=116днів
Трудомісткість загально-будівельних робіт:
нормативна - Тн.люд.дн = 3001
по календарному плану - Тпр.люд.дн = 2579
- Продуктивність праці:
нормативна - 100%
по календарному плану - П%=(Тн.люд.дн / Тпр.люд.дн) х 100
П% = (3001 / 2579) х 100 =116%
- Максимальна кількість робітників:
Приймається по графіку руху робітників –
Nmax = 41 чол
Середня кількість робітників
чол
Коефіцієнт використання робітників
нормативний - 1,5(2,0)
по календарному графіку - Квр = Nmax/ Nср =41/26=1,58
- Коефіцієнт сумісності робіт
нормативний - більше 2,0
по календарному графіку - Ксум = (t1+…+tp) / To =264/116=2.28
- Коефіцієнт змінності
нормативний -1,0 - 2,0
по
календарному графіку -
=
314/264
=
1,19
Приклад побудови календарного плану на зведення одноповерхової промбудівлі.
Див. лист графічної частини
