3.4 Обеспечение строительства электроэнергией
Для питания машин и механизмов, электросварки и технологических
нужд применяется силовая электроэнергия, источником которой являются высоковольтные сети; для освещения строительной площадки используется осветительная линия.
Электроснабжение строительства осуществляется от действующих систем или инвентарных передвижных электростанций. Электроэнергия на строительной площадке потребляется для питания машин, т.е. производственных нужд, для наружного и внутреннего освещения и на технологические нужды.
На основании календарного плана, графика работы машин и стройгенплана определяются электропотребители и их мощность (кВт), устанавливаемая в период максимального потребления электроэнергии.
Электроэнергия на строительной площадке потребляется для питания машин, то есть производственных нужд, для наружного и внутреннего освещения и на технологические нужды.
Мощность силовой
установки для производственных нужд
,
кВт, определяется по формуле ([1] с.199):
,
(14)
где
-
общая мощность;
k1 – коэффициент спроса;
cosj – коэффициент мощности.
Таблица 18 - График мощности установки для производственных нужд
Механизмы |
Ед. изм. |
Кол. В смену |
Уст. Мощность электроустановок, кВт |
Общая мощность, кВт |
Месяцы |
|||
май |
июнь |
июль |
август |
|||||
Сварочные аппараты переменного тока |
шт. |
1 |
54 |
54 |
54 |
54 |
- |
- |
Виброрейка |
шт. |
1 |
0,6 |
0,6 |
0,6 |
- |
- |
- |
Компрессорные установки |
шт. |
1 |
4 |
4 |
- |
4 |
- |
- |
Растворонасос |
шт |
1 |
2,2 |
2,2 |
0,6 |
- |
- |
- |
Паркетно-шлифовальная машинка |
шт |
1 |
2,2 |
2,2 |
- |
- |
- |
2,2 |
Станок для резки паркетных досок |
шт |
1 |
4 |
4 |
- |
- |
- |
4 |
ИТОГО: |
|
|
|
|
55,2 |
58 |
- |
6,2 |

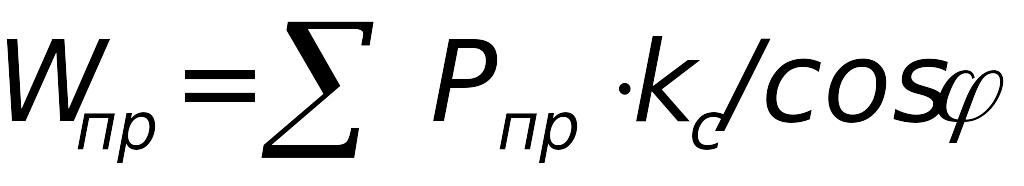

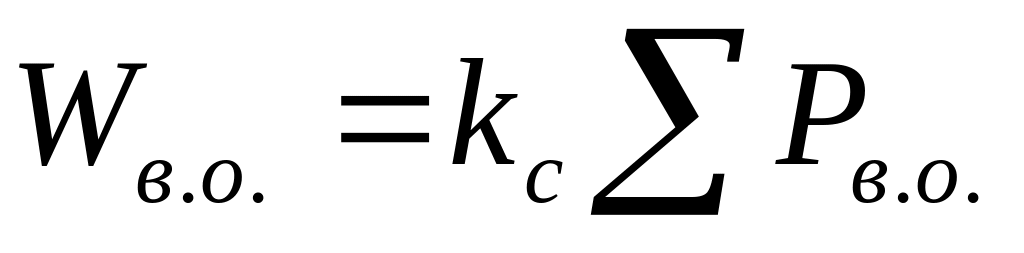

Расход электроэнергии на производственные нужды , кВт, ([1] с. 200):
(15)
Мощность сети
наружного освещения
,

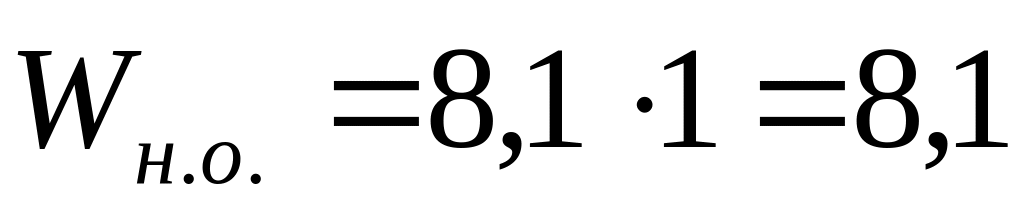

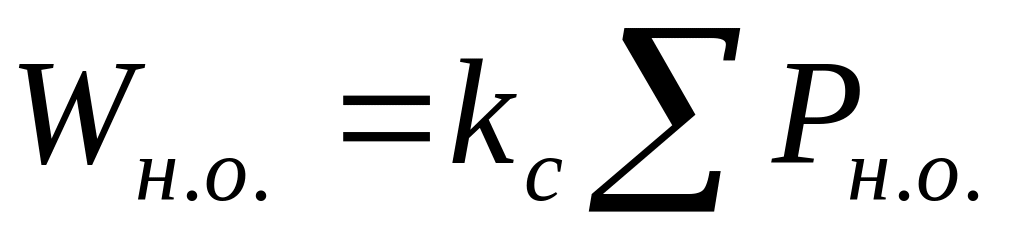

кВт, находят по формуле ([1] с.200):
(16)
Мощность сети для освещения территории производства работ, открытых складов, внутрипостроечных дорог и охранного освещения сводится в таблицу.
Таблица 19 - Мощность электросети для освещения территории производства
Потребители электроэнергии |
Единица измерения |
Количество |
Норма освещенности, кВт |
Мощность, кВт |
Монтаж сборных конструкций |
1000 м2 |
0,07 |
2,4 |
0,17 |
Внутрипостроечные дороги |
км |
0,125 |
2,5 |
0,31 |
Охранное освещение |
км |
0,246 |
1 |
0,246 |
Прожекторы |
шт |
4 |
0,5 |
2 |
Открытые склады |
1000 м2 |
0,7 |
1,2 |
0,84 |
ИТОГО: |
|
|
|
3,57 |
Таблица 20 - Мощность сети внутреннего освещения
Потребители электроэнергии |
Единица измерения |
Количество |
Норма освещенности, кВт |
Мощность, кВт |
Диспетчерская и контора |
100 м2 |
0,14 |
1,5 |
0,21 |
Гардеробная |
100 м2 |
0,14 |
1,5 |
0,21 |
Умывальная, душевая, сушилка, туалет с умывальной |
100 м2 |
0,14 |
1,5 |
0,21 |
Помещение для приема пищи и отдыха |
100 м2 |
0,14 |
1 |
0,1 |
ИТОГО: |
|
|
|
0,73 |
(17)
Отсюда общая
мощность электропотребителей
,
кВт:
Wобщ=54,25+3,57+0,58=58,40
По общей мощности подбирается трансформатор.
Wтр=58,40·1,1=64,24
Подбираем трансформатор ТМ-100/6, мощностью 100 кВт.
3.5 Обеспечение строительства теплом
Так как строительство ведется в летнее время года расчет потребности строительства в тепле не требуется
3.6 Анализ принятого решения, расчет ТЭП
Экономичность выбранного решения стройгенплана определяется технико-экономическими показателями и сравнением с лучшими примерами стройгенпланов.
Площадь стройгенплана определяется по геометрическим правилам и формулам.
Протяженность коммуникаций устанавливают графически с учетом масштабов нанесения сетей.
Компактность стройгенплана характеризуется в процентном отношении площади застройки строящегося объекта к площади стройгенплана.
Таблица 21 - Технико-экономические показатели стройгенплана
Показатели |
Единица измерения |
Величина показателя |
Площадь строительной площадки |
м2 |
3802,4 |
Площадь застройки проектируемого здания |
м2 |
418 |
Площадь застройки временными зданиями и сооружениями |
м2 |
64 |
Протяженность временных дорог |
м |
125 |
Протяженность временного водопровода |
м |
50 |
Протяженность временных ограждений |
м |
48 |
Протяженность осветительной линии |
м |
246 |
