- •1.4 Определения материально-технических ресурсов
- •1.5 Определение технико-экономических показателей
- •2.2 Выбор методов производства работ
- •2.3 Определение трудоемкости и затрат машинного времени
- •2.4 Определение потребности в материально-технических ресурсах
- •2.5 Выбор монтажного крана.
- •2.6 Расчет состава комплексной бригады.
- •2.7 Определение технико-экономических показателей
- •2.9 Мероприятия по технике безопасности, охране труда и защите окружающей среды
- •3.2 Расчет временных зданий и сооружений
- •3.4 Обеспечение строительства водой
- •3.4 Обеспечение строительства электроэнергией
2.5 Выбор монтажного крана.
Марку крана подбирают по техническим характеристикам, приведенным в справочниках, удостоверяющими расчетными данными.
Минимальное
требуемое расстояние от уровня стоянки
крана до верха стрелы
,
м, определяем по формуле ([1] с.158):
,

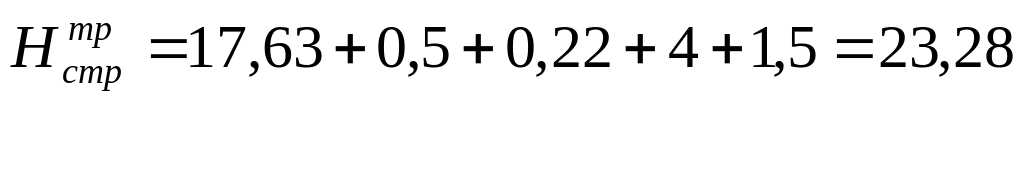

(1)
где
- превышение опоры монтируемого элемента
над уровнем стоянки крана, м ;
- запас на высоте,
м;
- высота элемента
в монтируемом положении, м;
- высота строповки;
- высота полиспаста
в стянутом положении.
Наименьший вылет
стрелы
,
м, определяют по формуле ([1]с.160):
(2)
где е – половина толщины стрелы, (е = 0,5 м);
с– минимальный зазор между стрелой и конструкцией, (с=1 м);
d– расстояние от центра тяжести до края элемента, (d=1,5 м);
hш– расстояние от стоянки крана до оси поворота стрелы, (hш =1,5 м).
Тогда наименьшая
необходимая длина стрелы
,
м ([1]с.160):
(3)
По расчетным данным принимаем кран КС53-63
2.6 Расчет состава комплексной бригады.
Продолжительность работы бригады определяется по продолжительности работы крана.
Ткр=(8,05+1,67+0,18)/1,15=8,06
Ткр=8,06/8≈1 день
Таблица -12 Распределение трудоемкости по разрядам
Работа |
Общая трудоемкость Чел.-ч |
Разряды |
||||
2-й |
3-й |
4-й |
5-й |
6-й |
||
Монтаж фундаментных блоков |
193,2 |
64,4 |
64,4 |
64,4 |
|
|
Монтаж плит перекрытия |
53,8 |
13,45 |
26,9 |
13,45 |
|
|
Окончание таблицы 12
Работа |
Общая трудоемкость Чел.-ч |
Разряды |
||||
2-й |
3-й |
4-й |
5-й |
6-й |
||
Монтаж лестничных маршей |
5,6 |
1,9 |
1,9 |
1,9 |
|
|
Итого |
252,6 |
79,75 |
93,2 |
79,75 |
|
|
Распределив трудоемкость по разрядам, приступают к расчету состава бригады.
Таблица – 13 Расчет численно-квалификационного состава бригады
Профессия |
Разряд |
Затраты труда |
Затраты труда с выполнением нормы на 115% |
Количество человек |
||
Чел.-ч |
Чел.-дни |
расчетное |
принятое |
|||
Монтажник |
6 |
|
|
|
|
|
|
5 |
|
|
|
|
|
|
4 |
79,75 |
10 |
8 |
8 |
8 |
|
3 |
93,2 |
11 |
9 |
9 |
9 |
|
2 |
79,75 |
10 |
8 |
8 |
8 |
Итого |
|
|
|
|
|
25 |
При правильном выборе бригады средний разряд рабочих не должен превышать средний разряд работ
Таблица-14 Средний разряд работы Таблица – 15 Средний разряд рабочих
Разряд |
Расчетное количество рабочих |
Произведение разряда на число рабочих |
|
Разряд |
Принятое количество рабочих |
Произведение разряда на число рабочих |
4 |
8 |
20 |
|
4 |
8 |
20 |
3 |
9 |
27 |
|
3 |
9 |
27 |
2 |
8 |
20 |
|
2 |
8 |
20 |
Итого: |
|
67 |
|
Итого: |
|
67 |
