4. Составление плана поставок

4.1. Составить сетевой график поставки сырья и материалов для сборки изделия А.

Пример расчета:

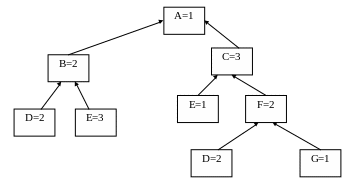

Потребность в составных частях для производства одного изделия A:

В(А)=2; С(А)=3.

Для одного изделия В:

D(В)=2; Е(В)=3.

Для одного изделия С:

Е(С)=1; F(С)=2.

Для одного изделия F:

D(F)=2; G(F)=1.

Для производства N изделий А потребуется:

B=B(A)*N

C=C(A)*N

D=D(B)*B

E=E(B)*B

F=F(C)*C

E=E(C)*C

D=D(F)*F

G=G(F)*F

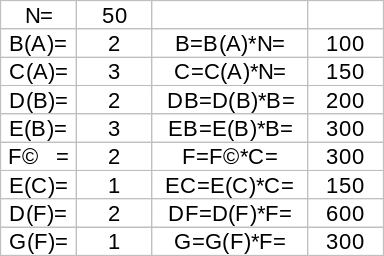

Пример расчета в EXСEL:

Пример графика изготовления:

Изделие

Потребность, ед

Время на изготовление, мин/ед

Время изготовления партии, мин

Время изготовления партии, час

А

50

1,2

1,2*50=60

1

В

100

2,4

2,4*100=240

4

С

150

4,0

4*150=600

10

D(B)

200

0,6

0,6*200=120

2

D(F)

600

0,6

0,6*600=360

6

E(В)

300

2

2*300=600

10

Е(С)

150

2

2*150=300

5

F

300

1

300

5

G

300

2

2*300=600

10

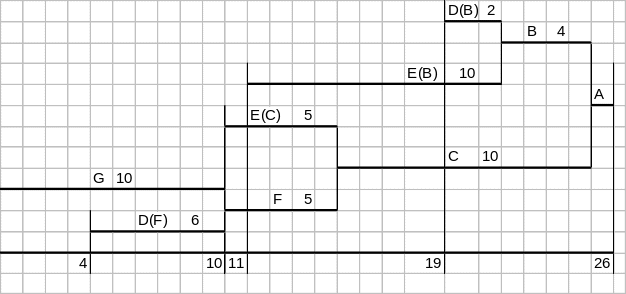

Пример сетевого (ленточного) графика:

Из графика видно, что общее время на изготовление партии изделия А в количестве 50 штук составит 26 часов.

Поставка начинается с сырья для изделия G. Через 4 часа с начала поставки должно поставляться сырье для изготовления изделий D в количестве 600 шт.

Через 10 часов от начала работ поставляется сырье для изготовления изделий Е в количестве 150 шт. Через 11 часов поставляется сырье для изготовления изделия Е в количестве 300 шт.

Через 19 часов начинается поставка сырья для изготовления изделия D в количестве 200 шт.

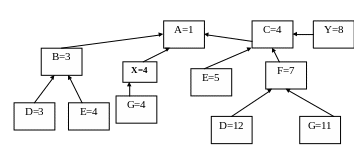

Выполнить аналогичные расчеты для изделия А с планом производства 100 шт:

Изделие

Время на изготовление, мин/ед

А

5

В

2

С

3

D(B)

1

D(F)

1

E(В)

1

Е(С)

1

F

3

X

2

Y

1

G

1

5. Ранжирование поставщиков

Как правило, при определении поставщика покупатель сталкивается с ситуацией, когда несколько поставщиков предлагают практически равные условия поставки.

В этом случае следует воспользоваться методами ранжирования поставщиков.

5.1. Бальный (рейтинговый) метод - определяются наиболее значимые, с точки зрения покупателя, критерии для оценки поставщиков. Определяется значимость критериев в долях единицы. Выставляется оценка (по 10-бальной системе) каждому из поставщиков по каждому критерию. Произведение значимости на оценку по каждой ячейке таблицы дает величину балла.

Где сумма баллов максимальная, тот поставщик имеет большую значимость, чем другие.
