1 Расчет технико-экономических показателей

    1. Расчет проектной мощности и проектного объема производства

Техническое перевооружение планируется в цехе с непрерывным процессом производства, то есть календарный фонд (КФ) составляет 365 суток.

Капитальный ремонт осуществляется раз в год с длительностью в 25 до 21 суток.

Текущий ремонт, осуществляемый через каждые 29 суток, сократится с 29 до 25 часов. За 1 год проводится 11 текущих ремонтов.

, сут.,

где nт.р. – количество текущих ремонтов в году;

tт.р. – длительность одного текущего ремонта, ч.

сут.,

сут.,

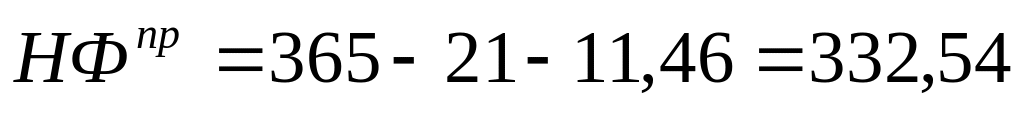

Номинальный фонд времени определяем исходя из календарного фонда времени работы оборудования за вычетом времени, затраченного на капитальный и текущий ремонты оборудования, сут.:

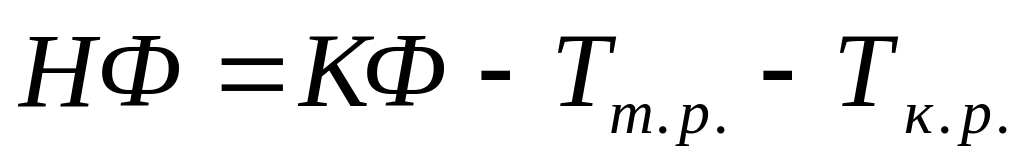

, сут.,

где КФ – календарный фонд времени, сут.;

Тт.р. – время текущего ремонта, сут.;

Тк.р. – время капитального ремонта, сут.

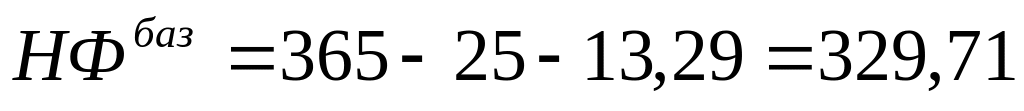

сут.

сут.

Текущие простои сократятся с 2,6 % до 2 % от номинального времени.

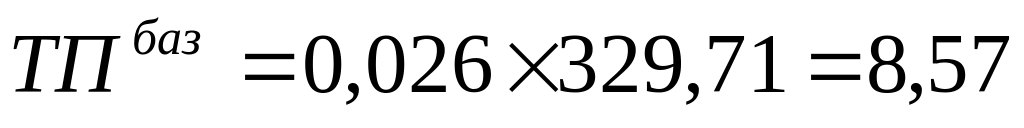

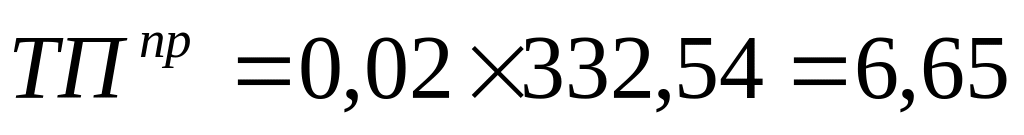

Определим время текущих простоев (ТП):

, сут.,

где kпр – доля текущих простоев в номинальном фонде времени работы.

сут.,

сут.

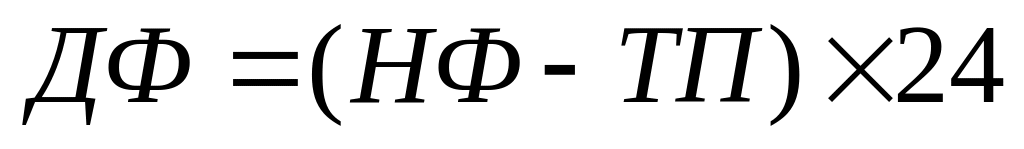

Определим действительный фонд работы оборудования (ДФ):

, сут.,

сут.,

сут.

Определим производственную мощность (ПМ) проектируемого оборудования. Часовая производительность основного оборудования изменилась с 22,9 до 30,5 т/ч.

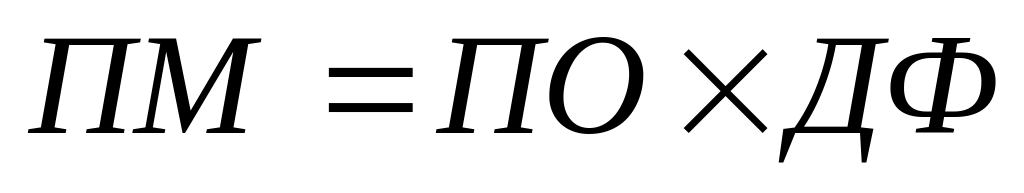

, т,

где ПО – часовая производительность основного оборудования, т/ч.

тыс. т,

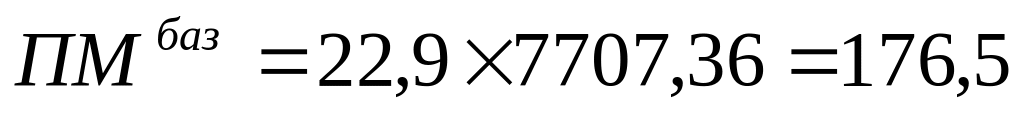

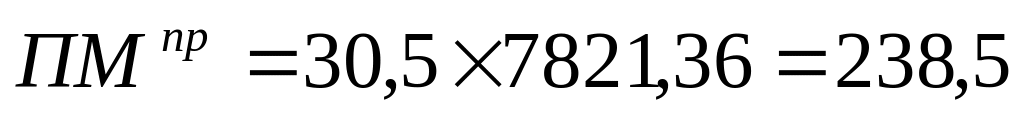

тыс. т

Загруженность производства изменится с kзагр = 70 % до kзагр = 95 %.

Определим объем производства (ОП) готовой продукции:

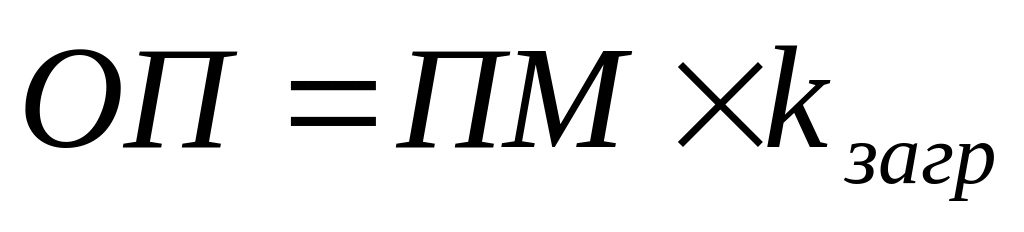

, тыс. т,

где kзагр – загруженность производственных мощностей, процентов.

тыс. т,

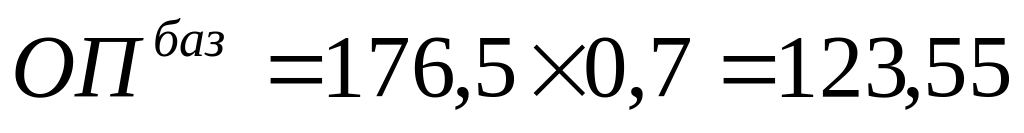

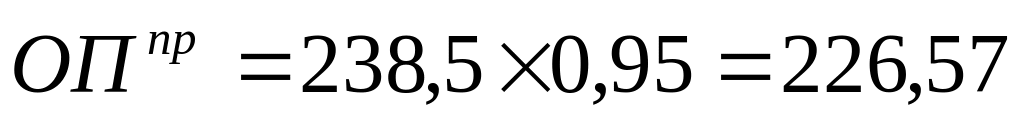

тыс. т.

Результаты расчетов проектной производственной мощности и проектного объема производства сведены в табл. 1.1.

Таблица 1.1. – Производственная мощность и объем производства

Показатели

Базовое значение

Проектное значение

1. Календарный фонд времени работы оборудования, сут.

365

365

2. Ремонты:

капитальный ремонт, сут.

25

21

текущий ремонт, сут.

13,29

11,46

3 Номинальный фонд времени

329,71

332,54

4 Текущие простои

8,57

6,65

5 Действительный фонд времени

сутки

321,14

325,89

часы

7707,36

7821,36

6 Часовая производительность основного оборудования, т/час

22,9

30,5

7 Производственная мощность, тыс.т

176,5

238,5

8 Объем выпускаемой продукции, тыс.т

123,55

226,57

Объем производства в проектном варианте увеличился по сравнению с базовым вариантом с 123,55 тыс.т. до 226,57 тыс.т.

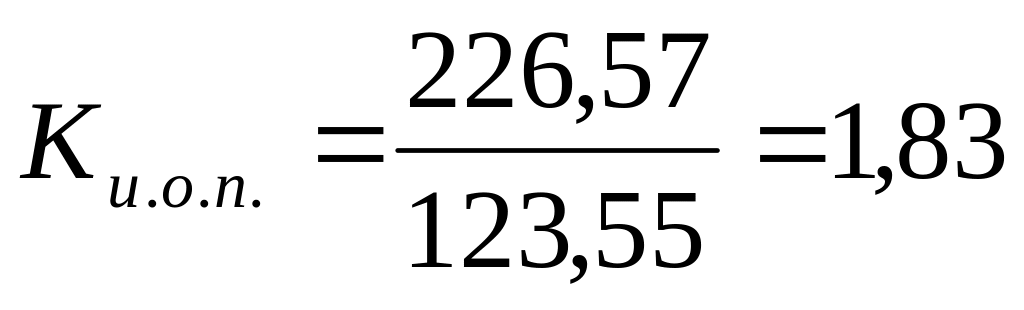

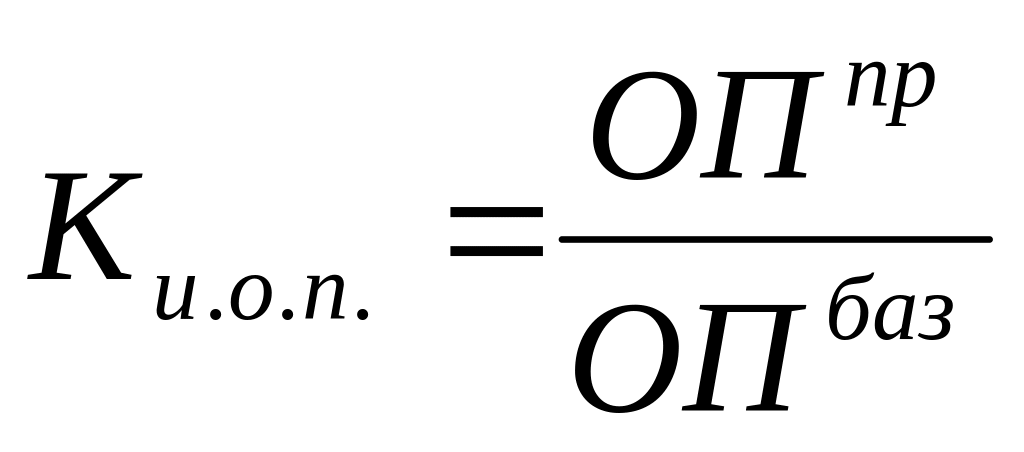

Определим коэффициент изменения объема производства (Kи.о.п.):

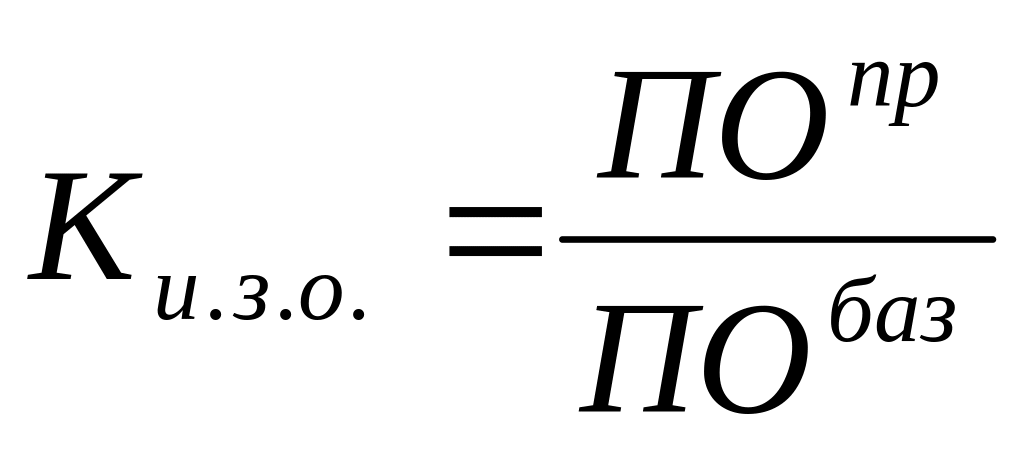

Определим коэффициент интенсивности загрузки оборудования (Kи.з.о.):

Определим коэффициент экстенсивности загрузки оборудования (Kэ.з.о.):

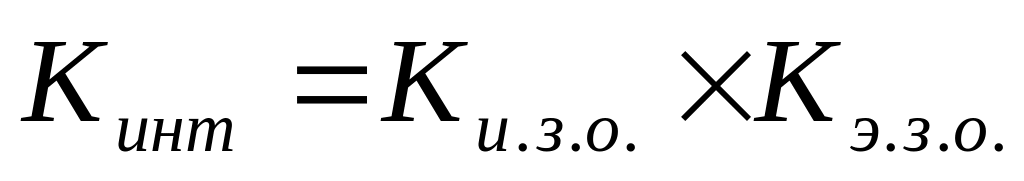

Определим интегральный коэффициент (Kинт):
