3.2.2 Определение количества этапов ниокр и их трудоемкости.

Планирование НИОКР начинается с разработки детального методического плана выполнения темы. Методический план должен включать в себя перечень этапов выполнения работы, являющихся автономными объектами планирования, финансирования и контроля, на которые делиться вся тема.

В целях обеспечения высокого качества выполнения НИОКР при определении количества этапов к каждому из них предъявляются определенные требования:

  • получение конкретных законченных на данном этапе результатов;

  • возможность контроля и оценки качества результатов;

  • стабильность групп исполнителей;

  • постоянство места и внешних условий проведения работы;

В курсовой работе достаточно выделить шесть этапов:

  1. Разработка технического задания на выполнение темы.

  2. Проведение маркетинговых и патентно-информационных исследований.

  3. Проведение теоретических и экспериментальных исследований.

  4. Разработка чертежей опытного изделия(для продуктивной новации), его изготовление, отладка.

  5. Проведение испытаний опытного образца изделия.

  6. Корректировка чертежей изделия и сдача их в серийное производство.

Для оценки трудоемкости работ по каждому этапу необходимо знать затраты времени на выполнение этапов. В условиях отсутствия нормативной базы продолжительность выполнения отдельных этапов НИОКР рассчитывается на основе вероятностных экспертных оценок. Суть метода состоит в следующем. Сформированной (по изложенной в п. 2.2.1. методике) группе экспертов предлагается оценить затраты времени на выполнение определенных выше этапов НИОКР, при этом в качестве единицы измерения могут быть приняты рабочая пятидневка (неделя) или рабочий месяц.

Экспертам предлагается дать оценки наиболее вероятного, максимального и минимального времени выполнения каждого этапа НИОКР, учитывая, что директивное время Т дир выполнения НИОКР в целом установлено техническим заданием.

Результаты опроса каждого эксперта заносятся в табл. 4.

Таблица 4

Результаты опроса экспертов

Этапы

Оценки

t мин

t нв

t макс

1

2

3

n

Здесь t минминимально возможное время

t нв - наиболее вероятное время

t макс максимально возможное время выполнения этапа.

Аналогичный опрос производится для каждого эксперта группы, после чего полученные данные обрабатываются и устанавливается вероятное время выполнения этапов НИОКР, а затем и работы в целом.

Вероятность невыхода установленного экспертным путем времени выполнения НИОКР за пределы директивной величины Т дир определяется расчетом дисперсии. Ожидаемое время этапов НИОКР t i и дисперсия D i определяются по формулам:

Полученные данные заносятся в табл. 5 и 6.

Таблица 5

Ожидаемое время выполнения этапов НИОКР

Этапы

Эксперты

1

2

3

...

m

1

t11

t12

t13

...

t1m

2

t21

t22

t23

...

t2m

3

t31

t32

t33

...

t3m

...

...

...

...

...

...

n

tn1

tn2

tn3

...

tnm

Таблица 6

Ожидаемая дисперсия время выполнения этапов НИОКР

Этапы

Эксперты

1

2

3

...

m

1

D11

D12

D13

...

D1m

2

D21

Dt22

D23

...

D2m

3

D31

Dt32

D33

...

D3m

...

...

...

...

...

...

n

Dn1

Dn2

Dn3

...

Dnm

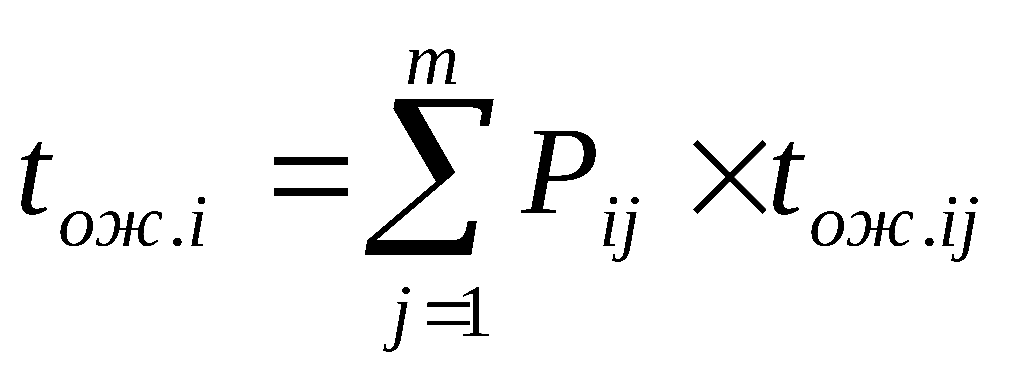

На основании обработки персональных экспертных данных по продолжительности этапов НИОКР и их дисперсии устанавливаются соответствующие усредненные значения трудоемкости каждого этапа:

Где Pij – весовой коэффициент j-го эксперта при оценке i-го этапа работы;

T ож. ij - ожидаемое время на i этапе j-го эксперта.

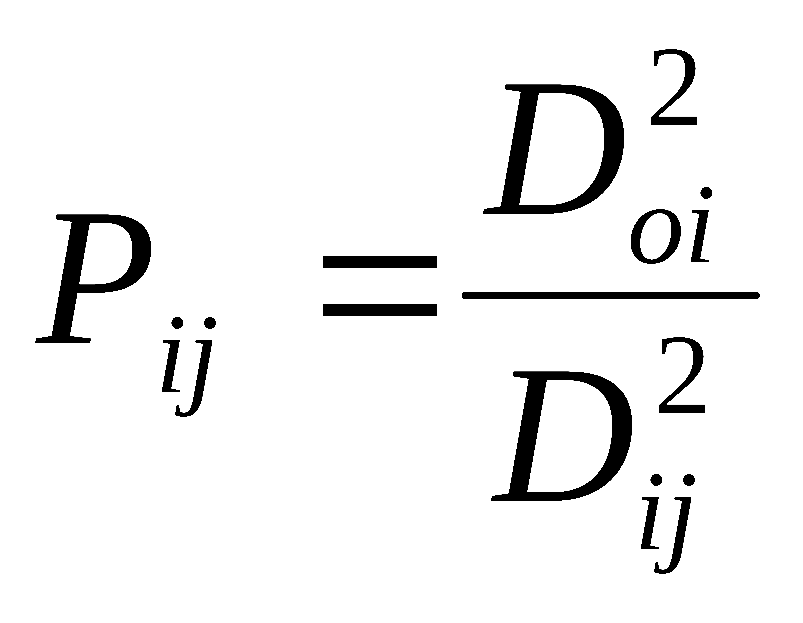

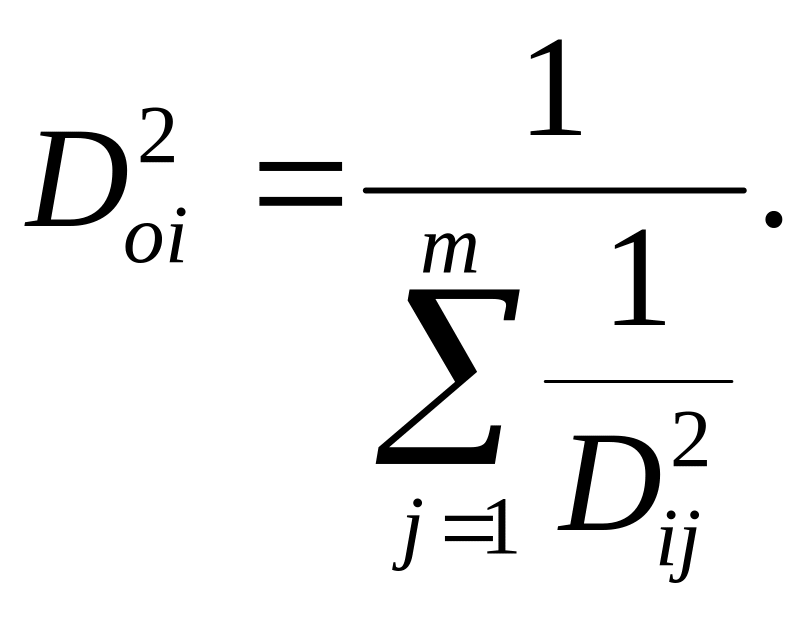

Весовые коэффициенты определяются по формуле:

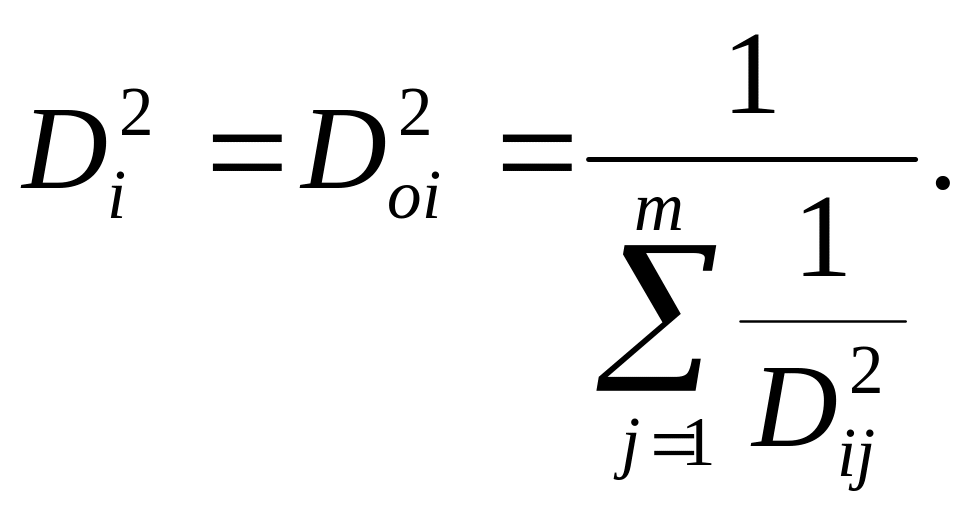

где - постоянная выбранная из условия , т.е.

Значения весовых коэффициентов сводятся в табл. 7.

Таблица 7

Значения весовых коэффициентов экспертов

Этапы

Эксперты

1

2

3

...

m

1

Р11

Р12

Р13

...

Рm

2

Р21

Рt22

Р23

...

Р2m

3

Р31

Рt32

Р33

...

Р3m

...

...

...

...

...

...

n

Рn1

Рn2

Рn3

...

Рnm

Дисперсия усредненного времени вычисляется по формуле:

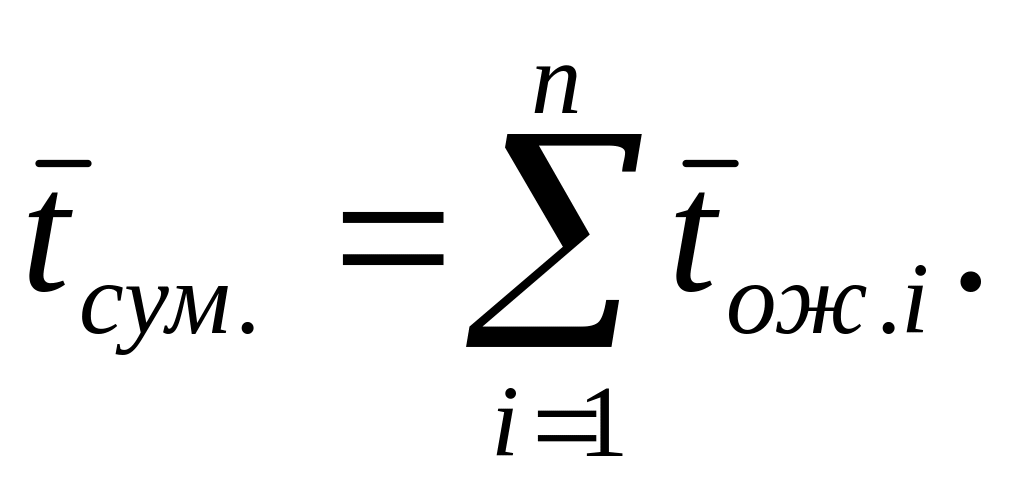

Значения учитываются при оперативном планировании выполнения НИОКР. Суммарное время для всех этапов определяется по формуле:

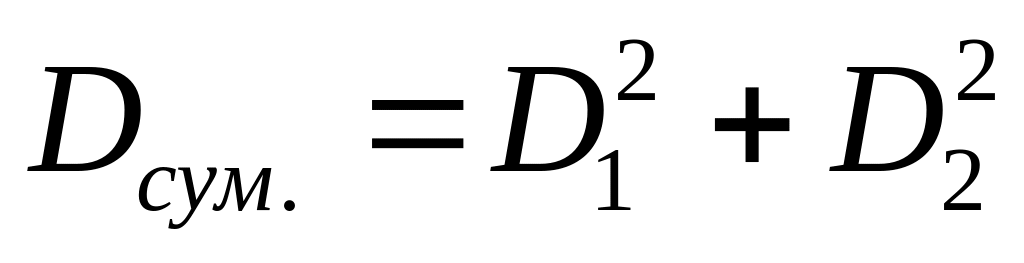

Дисперсия для всех этапов определяется по формуле:

.

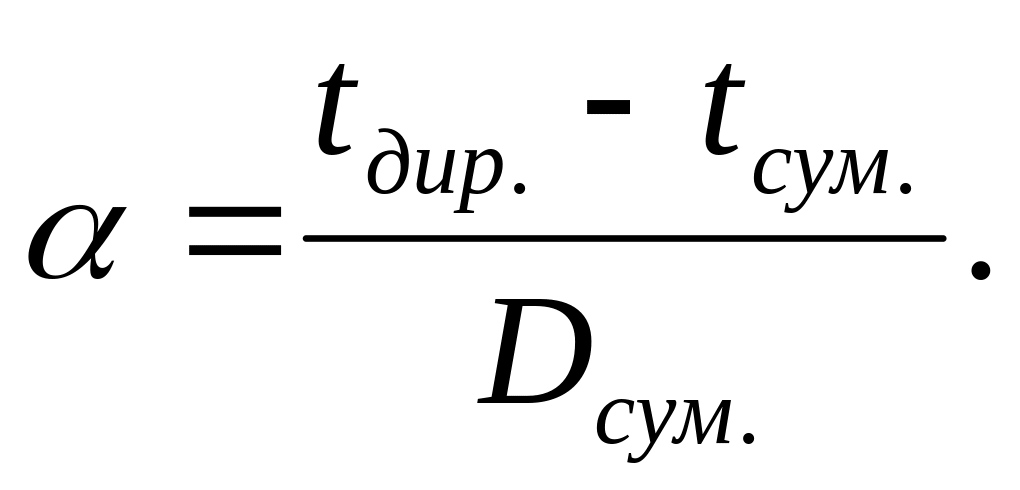

Затем находятся вероятные отклонения ожидаемого времени выполнения НИОКР от директивного времени в долях среднеквадратического отклонения по формуле:

Исходя из значения определяется вероятность невыхода времени выполнения НИОКР за пределы директивного времени.

Она может быть найдена по интегральной кривой вероятностей (в случае, если задана величина Т дир ). Рассмотрим пример.

Пример № 2.

Оценить трудоемкость выполнения НИОКР и дать вероятностную оценку полученной трудоемкости по следующим данным.

НИОКР включает два этапа. Предлагаемая трудоемкость их выполнения оценивалась тремя экспертами на основе применения вероятностных оценок. Результаты опроса и значение ожидаемой трудоемкости tож. и дисперсии D2 приведены в табл. 8, 9, 10.

Таблица 8

Этапы

Оценка

1-ый эксперт

2-ой эксперт

3-ий эксперт

t мин

t н.в.

t макс

t мин

t н.в.

t макс

t мин

t н.в.

t макс

1

10

12

18

8

10

12

16

16

20

2

20

20

22

18

24

26

20

22

26

Таблица 9

Этапы

t ож.

D 2

Dо2

Эксперты

Эксперты

1

2

3

1

2

3

1

12,7

10,0

16,7

1,48

0,44

0,44

2

20,3

23,3

22,3

0,11

1,78

1,00

Таблица 10

Этапы

Р ij

t ож.

Эксперты

1

2

3

1

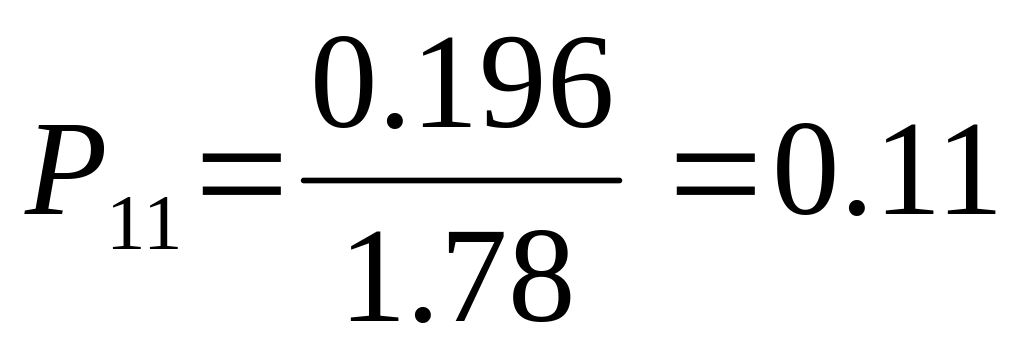

0,110

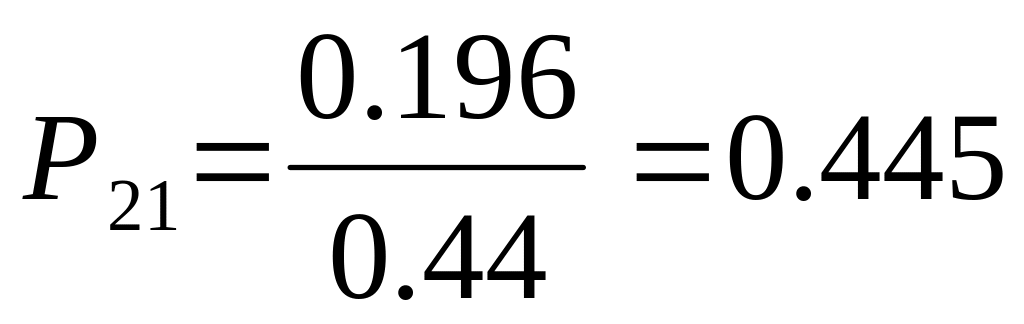

0,445

0,445

2

0,845

0,052

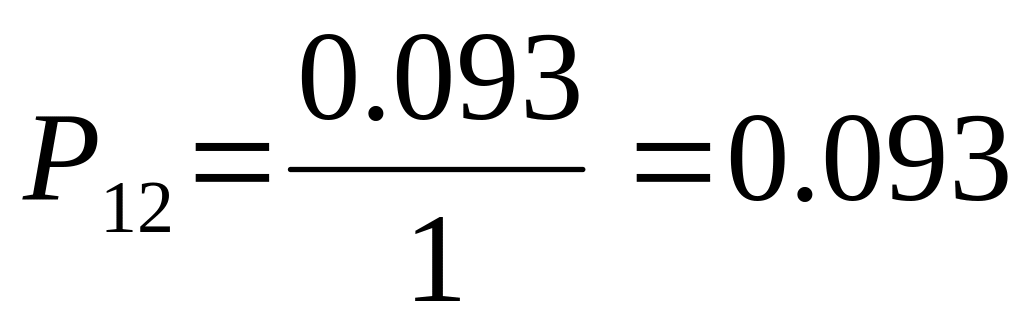

0,093

По вышеприведенным формулам рассчитаем среднее значение трудоемкости и соответствующие значения дисперсии:

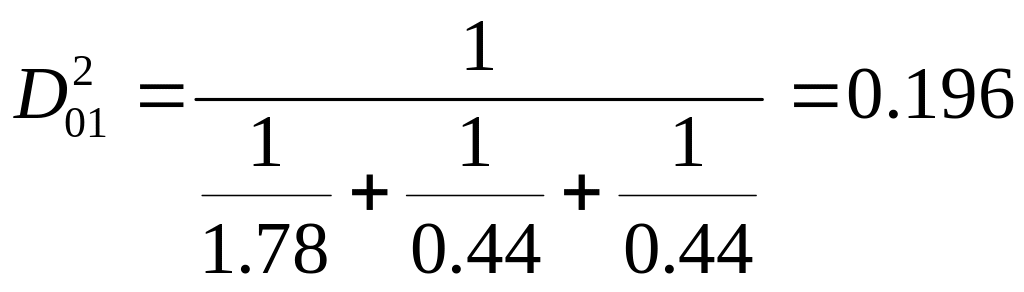

чел. нед.

чел. нед.

; ;

Полученные значения tож i используются как предварительные, характеризующие трудоемкость этапов НИОКР. Значения позволяют дать оценку отклонений (неопределенности) при планировании трудоемкости соответствующих этапов НИОКР.
