5.Планирование потребностей в ресурсах.

5.1.Планирование потребностей в трудовых ресурсах.

Потребность в трудовых ресурсах определена применительно к стадии предпроектной разработки расчётным методом по укрупнённым показателям на 1 млн. руб. интенсивности освоения СМР по годам строительства. При расчёте приняты следующие исходные данные: оптимальный срок строительства 3 года 8 месяцев, сметная стоимость строительства – 21 млн. руб.

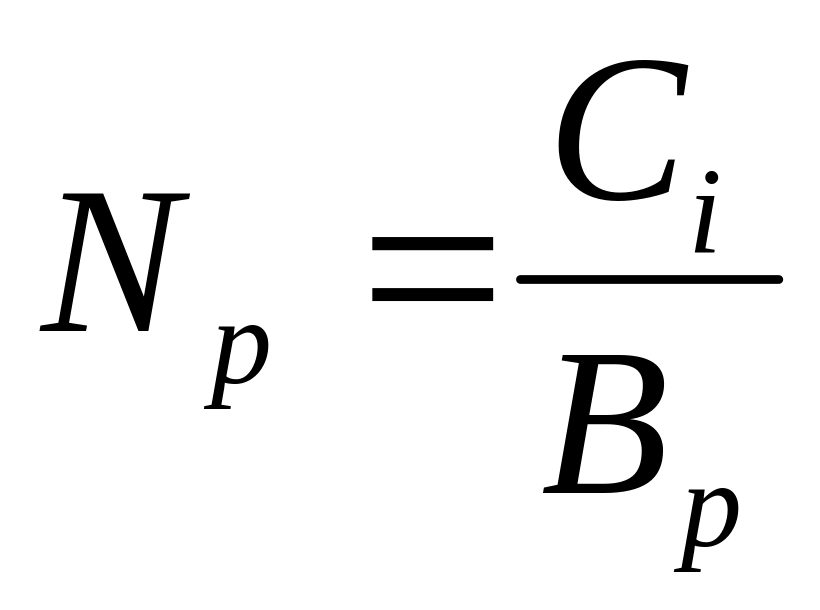

Расчет ведется методом аналогов по каждому году строительства по формуле:

, (5.1)

где интенсивность освоения СМР в денежном выражении по годам строительства; принята по табл. 12.;

= 30 тыс. = 0,03 млн. руб. - расчётная годовая выработка одного рабочего на строительном объекте – аналоге,

Расчет сведем в табличную форму:

Таблица 13- Потребность в трудовых ресурсах.

Годы строительства

1

2

3

Сi, млн. руб

7,35

9,45

4,2

Nр, чел

245

315

140

5.2. Планирование потребности в материалах.

Потребность в материалах определена применительно к стадии предпроектной разработки для условий строительства гидроузла.

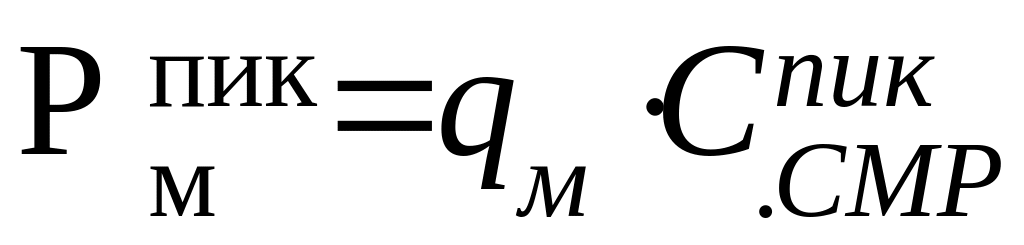

В целом на гидроузел потребность в строительных материалах, полуфабрикатах и изделиях определена по укрупнённым отраслевым нормам расхода на 1 млн. руб. освоения строительно-монтажных работ по формуле:

, (5.2)

где qм – укрупнённая отраслевая норма расхода материалов на 1 млн. руб. интенсивности освоения СМР в расчётный год строительства, принята по таблице 6-48, [1];

- интенсивность освоения СМР в расчётный год строительства, за расчётный год принят пиковый год с интенсивностью освоения СМР 9,45 млн. руб. по табл. 12;

(5.3)

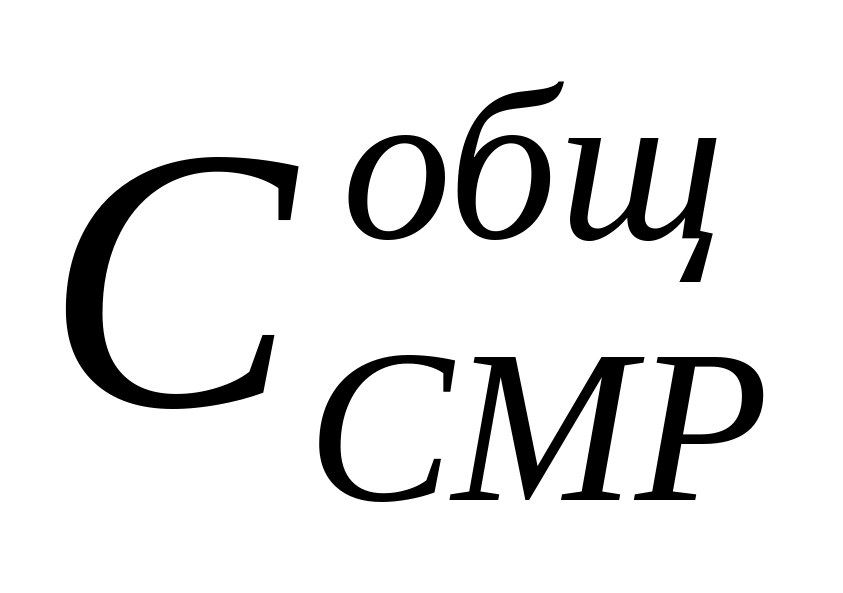

- интенсивность освоения СМР за весь период строительства с объёмом СМР 21 млн. руб.

Таблица 14- Потребность в основных материалах и изделиях на 1 млн. руб. освоения строительно-монтажных работ.

Наименование материала

qм

Спик

Собщ

Рм

пик

общ

1

Металл, Ст 3, т

1238

9,45

21

11700

26000

2

Цемент, т

3411

32234

71631

3

Лесоматериалы круглые, м3

619

5850

13000

4

Пиломатериалы, м3

732

692

1538

5

Линолеум, м2

4

38

84

6

Асбестоцементные листы, м2

0,5

5

11

7

Кровельные и гидроизоляционные материалы, тыс. м2

2,9

28

61

8

Стекло, м2

292

2760

6132

9

Паркет, м2

7

66

147

10

Нефтебитум, т

130

1229

2730

11

Плиты керамические для полов, м2

168

1588

3528

12

Олифа, кг

370

3497

7770

13

Белила, кг

442

4177

9282

14

Плиты из минеральной ваты, м2

19

180

400

15

Кирпич, тыс. шт

10

95

210

16

Камень бутовый, м3

5305

50132

111405

17

Щебень и гравий, м3

16261

153667

341481

18

Песок, м3

8928

84370

187488

19

Известь, т

20

189

420

20

Сборный железобетон, м3

2371

22406

49791

21

Сборный бетон, м3

88

832

1848

22

Монолитный железобетон, м3

10621

100369

223041

23

Бетон, м3

530

5009

11130

24

Раствор, м3

210

1985

4410

25

Дверные блоки, м2

95

898

1995

26

Оконные блоки, м2

106

1002

2226

27

Доски чистого пола, м2

13

122,9

273
