- •Курсовой проект По теме: «Организация строительства промышленного комплекса»
- •Исходные данные.
- •Введение
- •Анализ объемно-планировочных и конструктивных решений возводимых зданий
- •Сметная стоимость возводимых зданий, сводный сметный расчет стоимости строительства.
- •Строительные объемы основного и вспомогательных зданий и сооружений.
- •Строительные объёмы возводимых зданий
- •Сметная стоимость возводимых зданий
- •5. Сводный календарный план строительства.
- •Расчет потребностей в основных строительных материалах
- •Расчет потребностей в строительных машинах и механизмах
- •8. Общеплощадочный стройгенплан.
- •8.1. Расчет временных административно-бытовых зданий.
- •8.2. Расчет складов строительных материалов и конструкций
- •8.3. Расчет временного водоснабжения
- •8.3. Расчет временного электроснабжения.
- •Разбивка основного здания на захватки.
- •Определение номенклатуры и объемов строительно-монтажных работ
- •11. Выбор методов производства работ.
- •Выбор комплекта машин и механизмов.
- •Выбор комплекта машин для земельных работ.
- •Выбор комплекта машин для землеройных работ
- •Выбор автомобилей-самосвалов
- •12.2.2. Выбор грузоподъемных механизмов
- •Определение продолжительности выполнения работ
- •14. Технико-экономические показатели.
- •15. Охрана труда и окружающей среды, противопожарные
- •16. Литература
11. Выбор методов производства работ.
Выбор методов производства работ производится с учетом их объема, заданных сроков ввода в эксплуатацию объектов строительства, возможности применения тех или иных механизмов, трудоемкости и себестоимости работ, возможности поточной их организации.
Принимаем поточно-захватный метод организации строительства. Он позволяет нам максимально совмещать работы по времени и тем самым сократить продолжительность строительства, а потребление ресурсов сделать более равномерным.
Выбор комплекта машин и механизмов.
Выбор комплекта машин для земельных работ.
Комплект машин и механизмов для производства земляных работ определяется объемами и характером земляных работ, сроками их выполнения, размерами земляного сооружения, группой грунтов, себестоимостью работ и др. С учетом этого в проекте определяются наименования, марки и необходимое количество машин для земляных работ, марки и количество автосамосвалов для транспортирования грунта.
Выбор комплекта машин для землеройных работ
Комплект машин и механизмов для производства земляных работ определяется объемами и характером земляных работ, сроками их выполнения, размерами земляного сооружения, группой грунтов, себестоимостью работ и др. С учетом этого в проекте определяются наименования, марки и необходимое количество машин для земляных работ, марки и количество автосамосвалов для транспортирования грунта.
Для планировки территории выбираем бульдозер марки ДЗ-101, базовая машина Т-4А, мощность двигателя 95 кВт, масса 10400кг.
Для отрывки траншей и котлованов выбираем экскаватор обратная лопата ЭО-3311Д. Vковш = 0,4 м3, глубина копания 4 м - траншея, 2,6 - котлован. Наибольший радиус выгрузки 6,3 м. Двигатель 36,8 кВт.
Выбор автомобилей-самосвалов
Требуемое количество автосамосвалов в смену определяем по формуле: автомобиль - КрАЗ-256 , Q=11т, Vкузова = 6,5 м3:
-
объем грунта, который нужно вывести за
смену, м3;
-
емкость кузовов используемых самосвалов,
м3;
-
время одного полного цикла работы

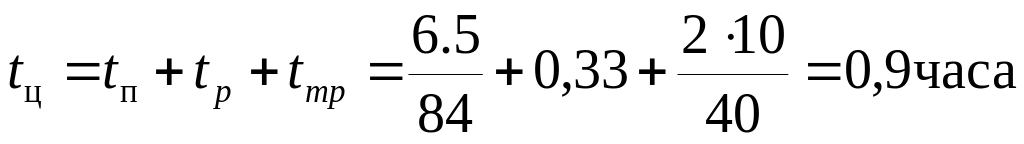

автосамосвала, час;
-
время погрузки одного самосвала, час;
-
время на разгрузку и маневры, час.
;
-
часовая производительность экскаватора,
м3;
-
расстояние транспортировки грунта, км;
10 км;
-
средняя скорость движения автосамосвалов
в оба конца, км/час.
Требуемые технические характеристики грузоподъемных механизмов определяются на основании данных таблицы.
|
|
|
|
|
|
|
|
|
|
Таблица10 |
||
Наименование показателя |
Ед. измерения |
Монтируемые конструкции |
|
|
||||||||
фундаменты |
колонны |
подкрановые балки |
подстропильные фермы |
стропильные фермы и фонари |
плиты покрытия |
стеновые панели |
Вертикальные связи |
Фундаментная балка |
|
|
||
Масса монтажного элемента и грузозахватного приспособления |
т* |
0.075 |
13.83 |
13.25 |
10.45 |
16.90 |
2.375 |
4.03 |
3.745 |
5.651 |
|
|
Расстояние от оси центра тяжести монтируемого элемента до оси движения крана |
м |
|
|
|
|
|
|
|
|
|
|
|
Требуемые: |
|
|
||||||||||
H0 |
м |
2.55 |
0 |
12.6 |
|
|
|
|
|
|
|
|
Hnp |
м |
0.5 |
0.5 |
0.5 |
0.5 |
0.5 |
0.5 |
0.5 |
0.5 |
0.5 |
|
|
Hк |
м |
2.3 |
12.6 |
1.4 |
2.2 |
5.88 |
0.3 |
0.3 |
12.7 |
0.45 |
|
|
Hтр |
м |
4.5 |
1.5 |
5 |
3.5 |
3.5 |
4.5 |
3.5 |
4.5 |
5 |
|
|
Hкр |
м |
9.85 |
14.6 |
19.5 |
6.2 |
9.88 |
5.3 |
4.3 |
17.7 |
5.95 |
|
|
Lстр |
м |
|
|
|
|
|
|
|
|
|
|
|
Величины H0, Hпр, Hк, Hтр определяются исходя из технологии монтажа конструкций, геометрических размеров монтируемых элементов и используемой оснастки.

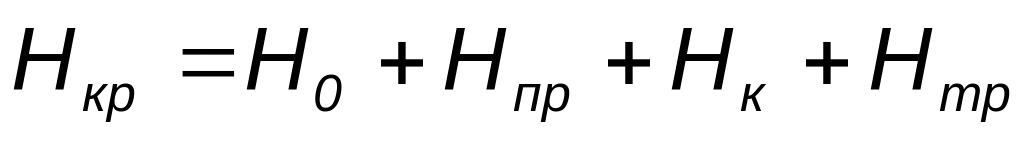

Требуемая высота подъема крюка:
,
где Н0 – превышение отметки опоры монтируемой конструкции над отметкой стоянки крана, м;
Нпр – просвет между смонтированными ранее конструкциями и низом монтируемого элемента, м;
Нк – высота монтируемой конструкции, м;
Нтр – высота грузозахватного приспособления от крюка крана до верха монтируемой конструкции.
Требуемая длина стрелы Lстр определяется расстоянием от оси центра тяжести монтируемого элемента до оси движения крана. Дополнительно Lстр проверяется на возможность монтажа плит покрытия, перекрытия и т. п. с учетом ограничений, накладываемых геометрическими размерами ранее смонтированных конструкций (ферм, колонн и т. п.).
