Розділ Окружение

Для опису фінансово-економічного середовища, у якому планується реалізація проекту, призначений розділ Окружение, що активізується вибором закладки Окружение у діалоговому вікні Содержание. Цей розділ містить 5 модулів (рис 6.6): валюта; учетная ставка; текстовое описание; инфляция; налоги, у яких уводяться дані по основній (національній) і додатковій (експортно-імпортної) валютах проекту; ставці рефінансування; а також інфляційному й податковому оточенні фінансових операцій проекту.

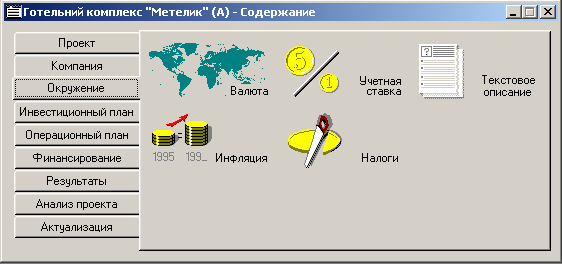

Рисунок 6.6 – Розділ Содержание

Модуль Валюта. Поля й опції даного модуля призначені для вибору основної і другої (додаткової) валют проекту, одиниць виміру валют, а також вказівки їхнього курсового співвідношення на період дії проекту.

За основну валюту проекту, як правило, вибирається національна валюта країни, у якій реалізується проект. При виборі другої валюти варто враховувати характер експортно-імпортних операцій проекту. Головною вимогою до другої валюти є її висока стабільність.

У модулі Валюта змінюємо основну валюту на гривню та вказуємо курс по відношенню до другої валюти, наприклад, до долара - 8.

Модуль Налоги. В модулі Налоги уводимо відсоткові ставки податків (рис. 6.7). Додаємо (Ins) або видаляємо (Del) перелік податків.

Залишаємо наступні податки:

  • Податок на прибуток– 30%

  • ПДВ– 20%

  • Відрахування в пенсійний фонд– 32%

  • Відрахування у фонд соціального страхування– 1,9%

  • Відрахування у фонд заробітної плати– 2,9%

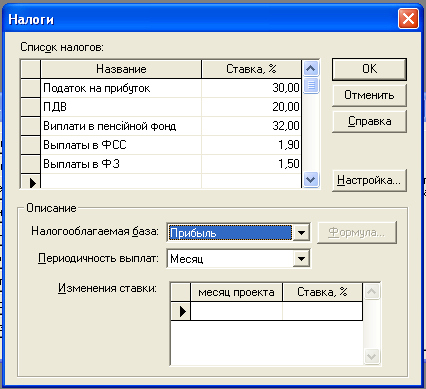

Рисунок 6.7 – Вікно введення податків

Розділ Инвестиционный план

Розділ “Инвестиционный план” – призначений для складання календарного графіка робіт проекту із вказівкою окремих етапів, необхідних фінансових ресурсів, установлення взаємозв'язку між етапами.

Структура розділа Инвестиционный план складається з модулів календарный план, список активов, ресурсы.

Модуль Календарный план призначений для:

- складання календарного плану проекту;

- опису окремих етапів проекту із призначенням необхідних ресурсів для їхнього виконання;

- формування активів проекту з окремих етапів;

- вибору строків і способу амортизації активів;

- опису активів діючого підприємства;

- побудови діаграми GANTT;

Командне меню модуля Календарный план розташовано у верхній частині основного вікна й містить наступні пункти:

1 2 3 4 5 6 7 8 9 10 11

1. Команда Календарь призначена для формування календарів, використовуваних для розрахунків у розділі Инвестиционный план. Календар формується з обліком святкових і вихідних днів, залежно від території й графіка роботи організації, що реалізує проект.

2. Додати етап. Команда відкриває діалогове вікно Редагування етапу проекту і призначена для формування нового етапу проекту.

3. Додати виробництво. Команда відкриває діалогове вікно Редагування етапу виробництво і призначене для формування нового етапу виробництва.

4. Видалити. Команда призначена для видалення виділеного етапу або групи етапів проекту.

5. Розгрупувати. Команда є зворотною стосовно команди Згрупувати й призначена для видалення вкладеності одних етапів проекту в інші. Розкриття поняття вкладеності етапу буде розглянуто в описі далі.

6. Згрупувати. Команда призначена для підпорядкування виділеного етапу або групи етапів попередній.

8. Зв'язування. Команда відкриває діалогове вікно Настроювання зв'язків і призначена для встановлення логічних, тимчасових зв'язків між етапами або групами етапів.

9. Переміщення.

10. Збільшення.

11. Зменшення.

  • Створюємо перший етап Технічна документація. На панелі інструментів 2 кнопка . Уводимо тільки назву етапу. ОК.

  • Створюємо підлеглий етап Проектно-конструкторскі розробки. На панелі інструментів 2 кнопка . Уводимо назву, длительность – 80, ответственный - директор, стоимость – 10 000.

  • Створюємо підлеглий етап Розробка інвестиційного бізнес-плану. На панелі інструментів 2 кнопка . Уводимо назву, длительность – 48, ответственный - директор, стоимость – 10 000.

  • Зв’язуємо підлеглі етапи з етапом Технічна документація. Для цього необхідно виділити підлеглий єтап, натиснути на панелі інструментів на кнопку згрупувати. Буде утворена група, причьому, вартість першого етапу буде розрахована, як сума вартостей підлеглих етапів. Тривалість залежіть від дат початку та тривалості підлеглих етапів.

Аналогічно утворюються наступні етапи рис. 6.8.

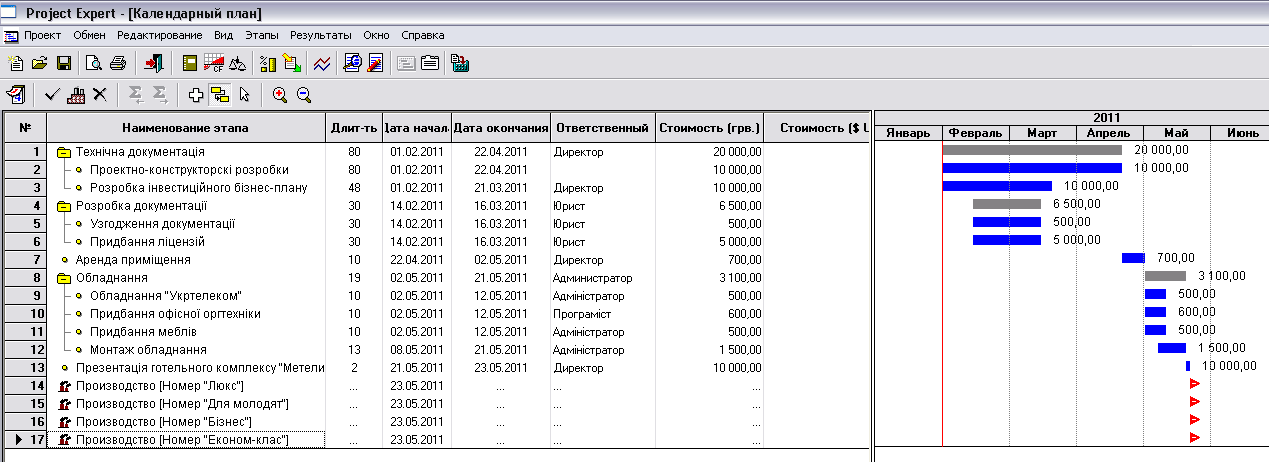

Рисунок 6.8 – Календарний графік проекту.

Якщо поетапність порушена, їх можна перенести методом вирізання та вставки через буфір обміну . Етапи вставляються після етапу що виділений. Для розгрупування етапу використовується 5 кнопка на панелі інструментів

  • Створіть виробництво за допомогою кнопки на панелі інструментів для всіх видів послуг.

Для вказування послідовності виконання етапів використовується інструмент зв’язування на панелі інструментів. Протягніть лінію на списку етапів від Технічна документація до Презентація готельного комплексу.

При вказування послідовності виконання етапів можуть змінюватися значення тривалості етапів. Для їх корегування наведіть показчик миші на правий край синіх ліній на графіку і протягніть їх до потрібного значення.
