1.Геодезичні роботи

Зовнішня геодезична розмічувальна мережа будівель (споруд) створюється для винесення в натуру основних чи головних розмічувальних осей будівель (споруд), закріплення проектних параметрів будівель (споруд), виконання детальних розмічувальних робіт та виконавчого знімання. Зовнішня геодезична розмічувальна мережа переважно закріплює головні та основні осі будівлі (споруди).

Внутрішня геодезична розмічувальна мережа будівель (споруд) створюється у вигляді мережі геодезичних пунктів на вихідному і монтажних горизонтах будівель (споруди).

Висотну геодезичну розмічувальну мережу будівельного майданчика створюють у вигляді нівелірних ходів, що спираються не менше ніж на два репери опорної геодезичної мережі.

1 – дерев'яна кришка; 2 – металева пластина розміром 200 мм × 200 мм × 10 мм; 3 – металева труба діаметром 30 мм; 4 – якір; 5 – бетон класу В 7,5; 6 – пісок

Рис. 5 – Закріплення зовнішньої геодезичної розмічувальної мережі будівель вище ніж 5 поверхів, споруд висотою більше ніж 15 м з тривалістю будівництва до 0,5 року

a – металева пластина розміром 150 × 200; б – дюбель

Рис. 6 – Закріплення внутрішньої геодезичної розмічувальної мережі на вихідному горизонті

2. Технологія мурування згідно сНіП 3.03.01-87

До початку виконання кам'яних робіт, необхідно закінчити:

- зведення нульового циклу;

- виконати зворотну засипку з трамбуванням ґрунту;

- установити і здати в експлуатацію у відповідності з діючими нормативами кран,

розчинозмішувач, а також інші механізми, що використовувались на попередніх роботах;

- підготувати під’їзди;

- підготувати майданчик для складування газобетонних блоків, цегли та матеріалів, які будуть використовуватися при муруванні;

Нульовий цикл приймається комісією з складанням відповідного акту установленої форми для відповідальних конструктивів та виконавчої схеми.

Необхідно улаштування горизонтальної гідроізоляції з складанням акту на закриті роботи. Винести горизонтальні позначки на перший поверх та всі осі на цоколь з складанням відповідних виконавчих схем та прив’язок головних осей відповідно до ДБН В.1.3-2:2010 «Геодезичні роботи у будівництві»

Роботи по муруванню здійснюють на захватках, яких прийнято дві на поверх.

Рис.7 Мурувальні роботи

Прийнято 3 яруси на поверх, на висоту ярусу (на одній ділянки) бригада виконує роботу за одну зміну.

Бригада виконує роботи почергово на захватках поярусно, даючи змогу в другу зміну готувати фронт робіт як на одній, так і на другій захватках.

Термін зведення поверху становить 18 діб.

Для мурування використовують газобетонні блоки. Якість використаних матеріалів для мурування повинна відповідати діючим стандартам.

Для вирівнювання постелі кладки та зв'язування окремих блоків в єдиний моноліт використовують цементно-вапняний будівельний розчин.

По виду заповнювачів розчин важкій, щільністю більше 1500 кг/м3, використовується кварцовий пісок. По міцності в затверділому стані, яку визначають випробуванням спеціально виготовлених кубів з розміром сторони 7,07 см в 28 добовому віці марки 150.

Дуже важливою якістю розчинів являються також їх зручноукладальність, водотривкість та нерозшарованість, які забезпечують як потрібною кількістю в'яжучого та води, так і раціональним зерновим складом, а також різноманітними домішками. Готують розчини в спеціальних розчинозмішувачах примусової дії, а на будівельних майданчиках доводять його до робочої консистенції в спеціальних шнекових змішувачах, добавляють необхідну кількість води, а інколи і домішки.Так як кладка зовнішніх стін виконується з газобетоних блоків,армування не виконуємо.

Для виконання виробничих операцій використовують : розчинну лопатку, якою перемішують розчин в ящику і подають його на стіну; комбініровану кельму, якою розрівнюють розчин, заповнюючи вертикальні шви, підрізають розчин, сколюють цеглу; молоток-кирку для перерубування і вирівнювання цегли; розшивки для обробки поверхні швів.

Для виконання контрольно-вимірювальних операцій вико­ристовують : рулетку, стальний метр, шнур-причалку, порядовку (куток або рейка довжиною біля 2 метрів з пропилами через 77 мм), причальні скоби (для закріплення причалки), гнучкий водяний рівень, будівельний рівень, правило, кутник, вісок.

Газобетонні блоки на будівельний майданчик доставляють бортовими автомобілями на піддонах з різноманітними пристроями, які виключають її падіння з піддонів. Вивантажують кранами, доставляючи безпосередньо на робоче місце мулярів, або на склад, де можуть складувати в два яруси. Ефективний спосіб подачі високоякісної цегли без піддонів за допомогою спеціальних захватів.

Будівельний розчин готують на центральних розчинних вузлах з високою механізацією і автоматизацією всіх процесів і точної дозіровки всіх компонентів та якісним їх змішуванням. Розчин доставляють на об'єкт автосамоскидами з дооснащеним кузовом, щоб виключати витікання розчину. На будівельному майданчику розчин вивантажують в спеціальний розчинозмішувач, який знаходиться в зоні дії крану, де розчин безпосередньо перед подачею на робоче місце муляра перемішується і доводиться до робочої консистенції з добавленням по необхідності води та домішок-пластифікаторів або інших, щоб надати розчину необхідних властивостей.

На даному будівництві використовуємо поточно-розчленений метод, в якому бригада працює на захватці (частині поверху будівлі), яка в свою чергу разбивається на ділянки для кожної ланки. Довжину ділянки (фронту робіт) ( ) визначаю із умови, щоб за зміну ланка викладала її на висоту ярусу (1,0 м).

де - кількість робочих в ланці;

- тривалість робочої зміни;

- коефіцієнт виконання норм виробки;

- об'єм кладки на 1 метр довжини ярусу, м3;

- норма часу на м3 кладки, чол×Чгод.

Отже довжина ділянки складає 12 м. Робочі більш високої кваліфікації (М1) виконують більш складні операції (вкладають маяки, установлюють порядовку, натягають причалку, викладають наружну версту), а муляри нижчої кваліфікації (М2) більш прості (забутовка та інше).

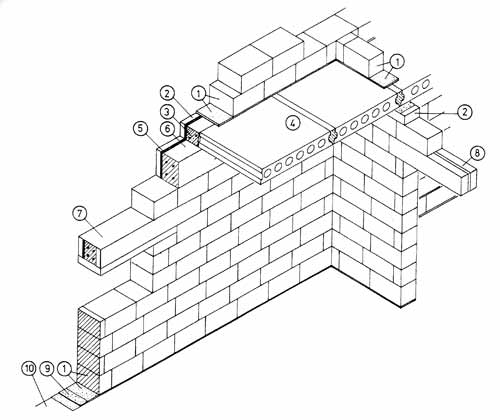

Рис. 8 Элементы несущего каркаса 1 - Первый ряд блоков на основе строительного раствора 2 - Доборные ячеистые блоки 3 - Кольцевой армированый пояс 4 - Плиты перекрытия железобетонные 5 - Теплоизолирующая прокладка 6 - Монолитный железобетонный распределительный пояс 7 - Перемычка армированная из бетона 8 - Перемычка наборная из бетона 9 - Гидроизоляция 10 – Цоколь
